工作进顶管项目要做哪些测量资料

工作进顶管项目要做哪些测量资料
我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2025-12-26 11:30:35

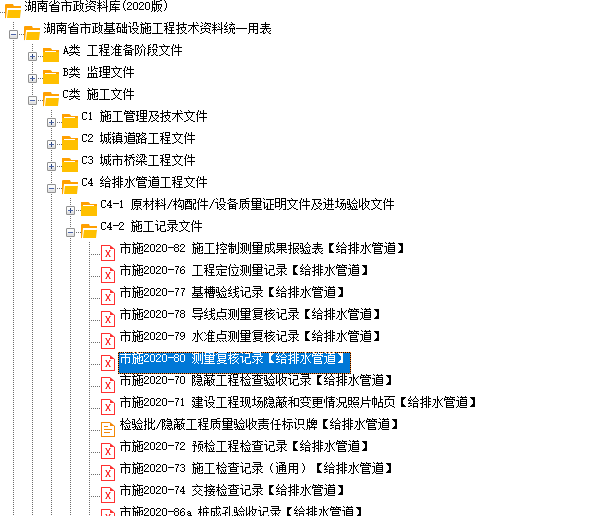

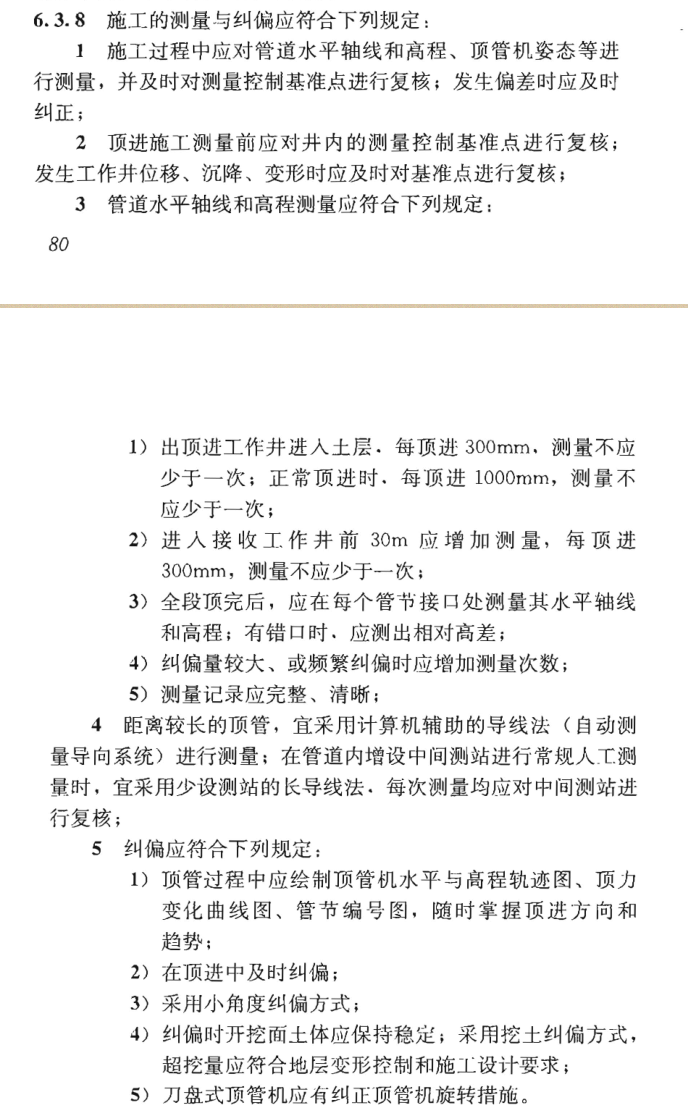

    一般要做这个表格,具体要求可以看看《给水排水管道工程施工及验收规范》(GB50268-2008)


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2025-12-26 10:06:44

    在顶管项目中,测量是确保施工精度和安全的关键环节。以下是按施工阶段划分的测量资料清单及关键要点:
    ---
    ### **一、施工前测量资料**
    1. **设计交桩资料**
    - 设计单位提供的控制点(平面坐标、高程)、导线点、水准点等基准数据。
    - 设计图纸中的管道轴线、坡度、高程等参数。
    2. **现场踏勘记录**
    - 地下管线、障碍物探测数据(如燃气、电缆等位置)。 - 地表地形测量图及地质剖面数据。
    3. **施工控制网建立** - 平面控制网:导线点坐标、精度评定报告。
    - 高程控制网:水准点高程、闭合差检验记录。
    ---
    ### **二、顶进前测量资料**
    1. **工作井与接收井测量** - 井位中心坐标、井底高程、尺寸偏差记录。 - 井壁垂直度检测数据。
    2. **导轨安装测量**
    - 导轨中心线与设计轴线的偏差(水平与高程)。
    - 导轨坡度、安装稳固性检查记录。
    3. **初始姿态校核** - 顶管机头初始位置(坐标、高程)、姿态角(俯仰、偏转)。 - 激光导向系统或全站仪的初始校准数据。
    ---
    ### **三、顶进过程中测量资料**
    1. **实时姿态监测**
    - 每顶进一定距离(如0.5~1m)的机头位置、高程、偏差值记录。
    - 使用仪器:全站仪、激光靶、陀螺仪等。
    2. **顶进参数记录**
    - 顶力、顶进速度、注浆压力、出土量等参数表。
    - 纠偏操作记录(如千斤顶行程调整)。
    3. **地面沉降监测**
    - 沉降点布置图及初始高程值。
    - 定期监测数据(频率根据地质条件设定)。 - 异常沉降区域的预警及处理记录。
    4. **相邻管节测量**
    - 管节接口间隙、轴线偏移量测量记录。
    - 管节连接后的整体直线度检查。
    ---
    ### **四、顶进完成后测量资料**
    1. **终点验收测量**
    - 接收井内机头到达位置坐标、高程偏差。
    - 贯通误差(横向、纵向)分析报告。
    2. **全线竣工测量** - 管道实际轴线与设计轴线对比图。
    - 全线高程、坡度、弯曲度检测数据。
    3. **地面恢复监测**
    - 顶进后地表沉降稳定后的最终高程记录。
    - 周边建筑物、道路的变形评估报告。
    ---
    ### **五、竣工资料清单**
    1. 控制测量报告及平差计算书。
    2. 施工放样记录表(井位、导轨、轴线)。
    3. 顶进姿态日报表及纠偏记录。
    4. 地面沉降监测报告(含变化曲线)。
    5. 顶力、注浆等施工参数汇总表。
    6. 竣工测量图(平面图、纵断面图)。
    7. 质量验收文件(监理签字确认)。
    ---
    ### **注意事项**
    - **仪器校准**:定期校验全站仪、水准仪等设备,确保数据可靠性。
    - **数据同步**:实时上传测量数据至管理系统,便于动态调整施工。
    - **沟通机制**:异常偏差需立即通知技术负责人,启动应急预案。通过系统化的测量资料管理,可有效控制顶管施工质量,避免偏差累积,确保工程顺利验收。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
