基坑支护集水井、排水沟、挡土墙砌筑及抹灰


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2025-12-26 11:23:45

    以下是关于基坑支护中集水井、排水沟、挡土墙砌筑及抹灰的施工流程与技术要点的详细说明:
    ---
    ### **一、集水井施工**
    #### 1. **功能与位置**
    - 用于汇集基坑内渗水、雨水,通过水泵排出。
    - 布置在基坑低洼处或角部,间距通常为20~40m,深度低于基坑底0.5~1m。
    #### 2. **施工步骤**
    1. **开挖**:机械开挖至设计标高,人工修整坑底及侧壁。
    2. **垫层**:铺设10cm厚C15混凝土垫层,找平。
    3. **砌筑/浇筑**:
    - **砖砌井**:采用MU10砖、M10水泥砂浆砌筑,预留进水孔。
    - **预制或现浇混凝土井**:内径≥0.8m,壁厚≥20cm,配筋φ8@150。
    4. **过滤层**:底部铺20cm厚碎石滤水层。
    5. **抹灰**:内壁采用1:2.5防水砂浆抹面,厚15~20mm,分层压实。
    #### 3. **关键点**
    - 井底需预留水泵安装坑,尺寸≥30×30×30cm。
    - 接缝处需做防水处理(如涂刷聚氨酯防水涂料)。
    ---

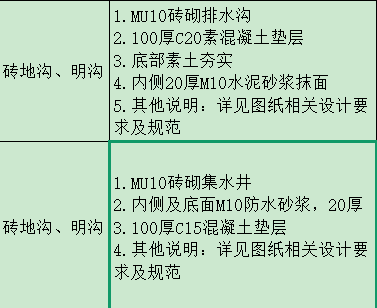

    ### **二、排水沟施工**
    #### 1. **布置原则**
    - 沿基坑周边或坡脚设置,坡度≥3‰,断面尺寸通常为30×30cm~50×50cm。
    #### 2. **施工流程**
    1. **放线开挖**:人工配合机械开挖,沟底夯实。
    2. **垫层**:铺5cm厚细石混凝土垫层。
    3. **砌筑/浇筑**:
    - **砖砌沟**:240mm墙厚,砂浆饱满。
    - **混凝土沟**:现浇C20混凝土,振捣密实。
    4. **抹灰**:内壁1:2.5水泥砂浆抹面,厚15mm,表面压光。
    5. **盖板**:安装预制混凝土格栅盖板(间隙≤3cm)。
    #### 3. **注意事项**
    - 排水沟与集水井连接处需平滑过渡。
    - 定期清理淤泥,防止堵塞。
    ---
    ### **三、挡土墙砌筑**
    #### 1. **类型选择**
    - **砖砌挡墙**:高度≤3m,采用MU15砖、M10砂浆,每0.5m设2φ6拉结筋。
    - **毛石挡墙**:分层砌筑,石块交错搭接,砂浆填缝密实。
    - **钢筋混凝土挡墙**:适用于高荷载区域,配筋率≥0.2%。
    #### 2. **施工要点**
    1. **基础处理**:开挖至持力层,浇筑C20混凝土基础,厚≥30cm。
    2. **砌筑**:
    - 分层错缝,灰缝饱满(≥80%)。
    - 设置泄水孔(φ50~100mm PVC管),水平间距2~3m,竖向间距1~2m。
    3. **构造措施**:
    - 每3m设沉降缝,缝宽20~30mm,填充沥青麻丝。
    - 墙后设反滤层(土工布+碎石)。
    #### 3. **质量要求**
    - 垂直度偏差≤5mm/m,平整度≤8mm/2m。
    ---
    ### **四、抹灰施工**
    #### 1. **基层处理**
    - 剔除墙面松散物,提前24h洒水湿润。
    - 混凝土表面刷界面剂或凿毛处理。
    #### 2. **分层施工**
    1. **底层抹灰**:1:3水泥砂浆,厚8~10mm,刮糙。
    2. **面层抹灰**:1:2.5水泥砂浆,厚5~8mm,木抹搓平,铁抹压光。
    3. **防水加强**:掺加5%防水剂,或表面涂刷水泥基渗透结晶涂料。
    #### 3. **养护**
    - 终凝后洒水养护≥7天,防止开裂。
    ---
    ### **五、质量控制与安全**
    1. **材料检验**:水泥、砂、砖等需复试合格。
    2. **工序验收**:每道工序完成后进行隐蔽验收(如地基验槽、钢筋隐蔽等)。
    3. **监测**:定期监测挡墙位移(警戒值通常为0.5%H)、集水井水位。
    4. **安全措施**:
    - 基坑周边设防护栏杆(高度≥1.2m)。
    - 雨季备足排水设备(水泵功率≥5kW,备用电源)。
    ---
    ### **六、常见问题处理**
    - **渗漏水**:压力注浆(水灰比1:1)或内衬PVC防水板。
    - **抹灰空鼓**:剔除后采用聚合物砂浆修补。
    - **排水不畅**:增设临时排水管或扩大集水井容量。
    ---
    通过规范施工流程并严格把控关键节点,可确保基坑支护系统的排水与支护效果,保障工程安全。施工中需密切结合地质勘察报告和设计图纸,动态调整施工方案。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
