在做隐蔽记录时,是否每个小项要单独做隐蔽验收记录?隐蔽内容是否可以合并验收

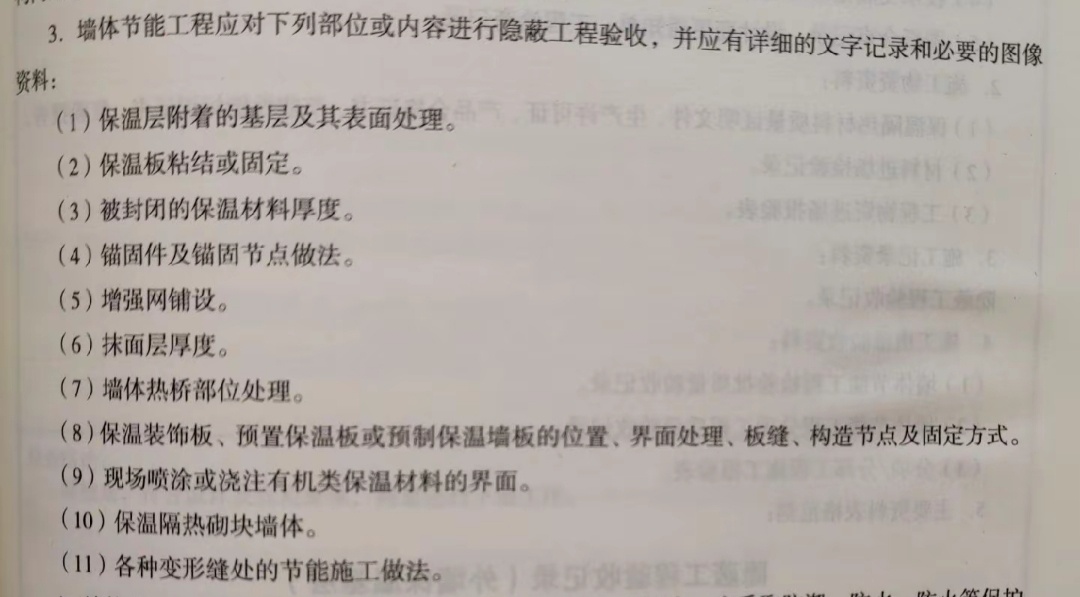

微信图片_20260114191729_161_234.jpg如照片所示,为幕墙工程及节能工程需要隐蔽的具体项目,是否需要每个隐蔽项目单独建表制成隐蔽验收记录?是否可以将相关性较强的几项合并建表,在描述隐蔽内容时详细说明各项内容

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-01-15 08:34:12

    在隐蔽工程验收过程中,是否每个小项需要单独记录以及是否可以合并验收,需根据工程规范、合同要求和实际施工管理需求综合判断。以下是具体分析:
    ---
    ### **1. 是否需要每个小项单独做隐蔽验收记录?**
    **原则:**
    隐蔽工程验收的核心目标是确保隐蔽项目的施工质量可追溯、责任可划分。因此,**通常情况下,每个独立的隐蔽项目应单独记录验收**。例如:
    - **不同工序的分项工程**(如钢筋绑扎、防水层施工、管线预埋等)需分别验收;
    - **不同施工部位**(如不同楼层、不同房间的同一工序)需按区域分开记录;
    - **不同时间段施工的内容**需按时间节点单独验收。
    **依据:**
    - 《建筑工程施工质量验收统一标准》(GB 50300)强调隐蔽工程验收需按分项工程、检验批划分原则记录。
    - 单独记录可避免不同项目参数混淆(如钢筋规格、间距、焊接质量等),确保后续施工或维修时有明确依据。
    ---
    ### **2. 隐蔽验收内容是否可以合并?**
    在**严格符合规范且满足可追溯性**的前提下,部分隐蔽验收内容可合并记录,但需满足以下条件:
    - **同类项目且施工条件一致**:例如同一施工段内多个相同规格的管线预埋;
    - **同一时间施工且参数统一**:如同一批次混凝土浇筑前的模板验收;
    - **监理、建设单位认可**:合并验收需经相关方书面确认,并在记录中明确合并范围及依据。
    **注意事项:**
    - **禁止跨分项工程合并**(如钢筋工程与防水工程不可合并);
    - **禁止不同责任主体施工内容合并**(如总包与分包施工内容需分开);
    - 合并记录需详细注明所有隐蔽部位、参数及验收结论,避免信息遗漏。
    ---
    ### **3. 实际操作建议**
    - **优先遵循合同与规范**:查看合同中是否明确隐蔽验收的具体要求,或当地监管部门是否有特殊规定。
    - **注重影像资料留存**:对隐蔽工程关键节点拍照或录像,作为验收记录的补充证据。
    - **简化流程的替代方案**:若需提高效率,可通过划分更大的检验批(如整层楼同一工序)进行验收,但需提前在施工方案中明确并经审批。
    ---
    ### **总结**
    - **必须单独验收记录的情况**:涉及结构安全、使用功能的关键分项(如地基、钢结构、防水等),或施工参数差异较大的项目。
    - **可合并验收记录的情况**:同类、同参数、同施工条件的非关键性隐蔽内容,且不影响质量追溯。
    最终需以设计文件、施工合同及监理要求为准,确保隐蔽验收合法合规且可追溯。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
