管道两侧和管顶上的粗砂回填和粗砂上班的素土回填是做相同的检验批表格吗?只是把粗砂和素土的分开报是吗?


我要回答

邀请别人回答

收藏

全部回答

  • 米雪艳铂金专家

    2026-01-23 09:13:52

    不同材料的建议分开做检验批和隐蔽

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-01-23 08:23:52

    管道回填资料填写是市政工程、建筑安装工程中重要的施工记录环节,需严格按照施工规范及验收要求执行。以下是关键步骤和注意事项,供参考:
    ---
    ### **一、资料填写基本内容**
    1. **工程信息** - 工程名称、地点、施工单位、监理单位
    - 施工日期、天气、温度(影响回填质量)

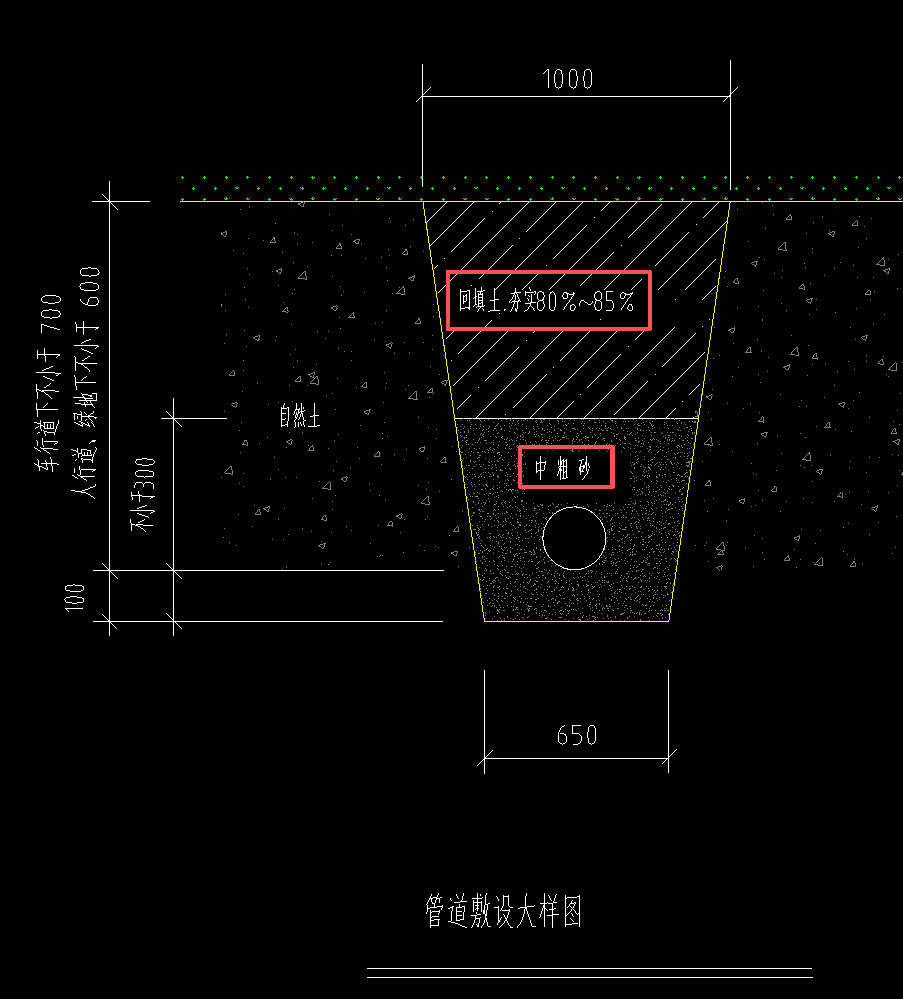

    - 管道类型(如给水、排水、燃气)、管径、材质、埋深2. **回填材料记录**
    - 材料类型(中粗砂、素土、碎石等) - 材料来源(合格证、检测报告编号)
    - 含水率、粒径要求(符合设计要求)
    3. **施工过程记录** - 回填分层厚度(每层≤30cm,管道两侧对称回填) - 压实方式(人工夯实、机械碾压)及压实遍数
    - 压实度检测结果(环刀法、灌砂法检测,需附检测报告)
    - 隐蔽工程验收记录(监理签字确认)
    4. **质量控制文件**
    - 回填前管道闭水/压力试验报告(合格后方可回填) - 压实度检测报告(主控项目,压实度≥设计要求,如95%) - 影像资料(回填过程、分层压实照片)
    ---
    ### **二、填写示例表格**
    #### **1. 管道回填施工记录表**
    | 序号 | 回填部位 | 分层厚度(cm) | 压实方式 | 压实遍数 | 检测结果 | 施工员 | 监理签字 ||------|---------------|----------------|----------|----------|----------|--------|----------|
    | 1 | 管顶以上50cm | 25 | 振动夯 | 3 | 96% | 张三 | 李四 |
    #### **2. 隐蔽工程验收单**
    - **验收内容**:管道胸腔及管顶50cm以下回填
    - **检查结果**:材料合格、分层压实、无杂物
    - **验收意见**:符合设计及GB 50268-2008要求- **签字栏**:施工方、监理方、建设方
    ---
    ### **三、注意事项**
    1. **规范依据**
    - 参考《给水排水管道工程施工及验收规范》(GB 50268)或地方标准。 - 特殊管道(如燃气、热力)需遵循行业专项规范。
    2. **数据真实性**
    - 压实度检测必须现场取样,严禁编造数据。
    - 若检测不合格,需注明整改措施(如补压、换填)。
    3. **影像留存**
    - 拍摄回填过程关键节点照片(如分层回填、压实、检测),标注时间、部位。
    4. **签字盖章**
    - 施工、监理、检测单位需签字确认,资料加盖公章。
    ---
    ### **四、常见问题处理**
    - **管底基础回填**:优先采用砂石料,避免损伤管道。
    - **冬季施工**:需记录防冻措施(如掺防冻剂、分层快速回填)。
    - **交叉施工**:标注其他管线位置,避免回填损坏。
    ---
    整理资料时,建议按“施工记录→检测报告→影像资料→验收文件”顺序归档,确保可追溯性。若有疑问,需及时与设计、监理单位沟通,避免验收返工。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
