预应力混凝土管桩灌芯检验批

预应力混凝土管桩灌芯检验批从哪里找

我要回答

邀请别人回答

收藏

全部回答

  • 米雪艳铂金专家

    2026-03-02 08:43:37

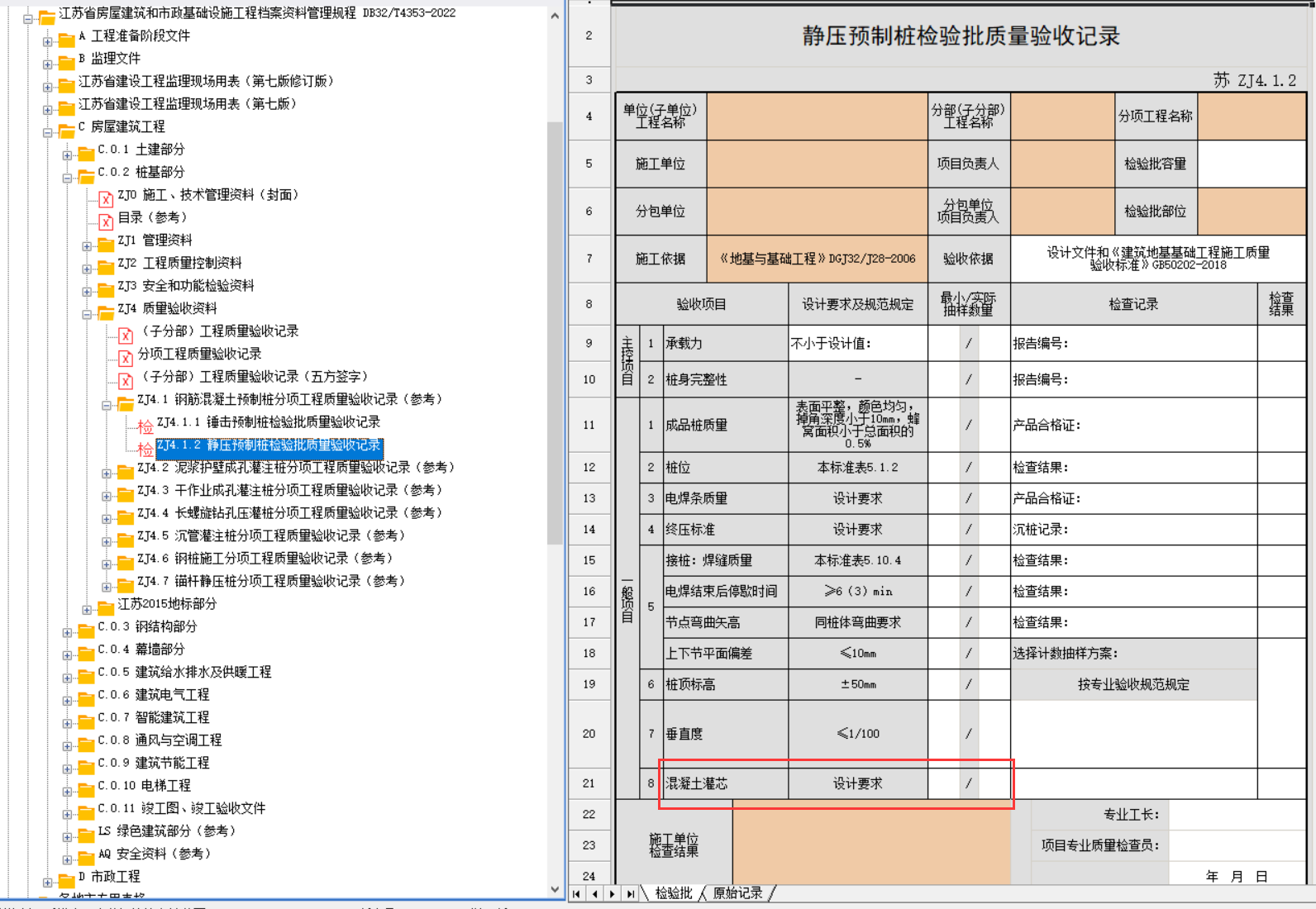

    静压预制桩中包含混凝土灌芯的验收项目。可以看一下

    不是静压的话,建议混凝土留 试块

    钢筋做隐蔽

    或看下当地要求。


    点赞0

    回复 1

    举报

    全部回复

    • un20210713102849926青铜专家

      2026-03-02 10:07:21

      桩基子分部里面没有看到有关灌芯的分项,静力压桩分项里面也没有看到有关灌芯的验收项目,可以截个屏看一下吗

      回复

  • 筑业小筑老师铂金专家

    2026-03-02 08:38:18

    针对预应力混凝土管桩灌芯检验批的质量控制,以下是详细的流程和要点:
    ---
    ### **一、检验批划分依据**
    1. **规范依据**
    根据《建筑地基基础工程施工质量验收规范》(GB 50202-2018)和《先张法预应力混凝土管桩》(GB 13476-2009),检验批按以下原则划分:
    - **施工段/区域**:按工程桩的施工流水段或施工区域划分。
    - **工程量**:每日灌芯施工量(如每100根桩为一个检验批)。
    - **材料批次**:同一批次灌芯材料(混凝土、钢筋等)的使用范围。
    2. **特殊情况**若工程量较小,可按一个单位工程或分项工程作为一个检验批。
    ---
    ### **二、主控项目验收内容**
    1. **灌芯材料强度**
    - 灌芯混凝土或砂浆的强度等级需符合设计要求,试块标准养护28天强度报告应达标。
    - 检查依据:配合比报告、试块抗压强度试验报告(每工作班留置不少于1组试块)。
    2. **灌芯深度及尺寸**
    - 灌芯深度应符合设计要求(一般不小于1.5倍桩径或具体设计值),实测偏差≤±10mm。
    - 检查方法:钢尺测量或施工记录复核。
    3. **钢筋配置** - 插筋规格、数量、锚固长度应符合设计要求(锚固长度通常≥35d,d为钢筋直径)。
    - 检查方法:目测+钢尺测量,抽查比例≥10%。
    ---
    ### **三、一般项目验收内容**
    1. **外观质量**
    - 灌芯部位应密实、无空洞、蜂窝等缺陷,顶部收面平整。
    - 检查方法:目测或小锤敲击检查。
    2. **灌芯密实度** - 采用锤击法或内窥镜检查芯部填充情况,确保无空隙。
    - 若设计有要求,可采用超声波检测。
    3. **施工记录**
    - 检查灌芯施工时间、操作人员、监理旁站记录等。
    ---
    ### **四、需提交的资料**
    1. **质量证明文件**
    - 灌芯混凝土/砂浆的配合比报告、原材料(水泥、砂、外加剂)合格证及复试报告。
    - 钢筋材料合格证、力学性能检测报告。
    2. **施工记录** - 灌芯施工记录表(包括桩号、灌芯日期、深度、操作人员等)。
    - 隐蔽工程验收记录(监理签字确认)。
    3. **检测报告**
    - 混凝土试块强度报告、灌芯密实度检测报告(如有)。
    ---
    ### **五、常见问题及处理**
    1. **灌芯深度不足** - **处理**:剔除不达标部位,重新灌芯并补检。
    2. **混凝土强度不足** - **处理**:返工加固或按设计单位意见处理(如压力注浆补强)。
    3. **钢筋锚固长度不足** - **处理**:焊接加长或增设锚固板。
    ---
    ### **六、检验批表格示例**
    | 检验批名称 | 预应力混凝土管桩灌芯检验批 |
    |------------|---------------------------|
    |工程部位 | 桩号:×××~××× |
    |验收日期 | ×年×月×日 |
    | **主控项目** | |
    | 灌芯深度 | 设计值:1500mm,实测:1480-1520mm(合格) |
    | 混凝土强度 | C40,试块报告编号:×××(合格) |
    | 钢筋规格 | Φ20,数量:6根(符合设计要求) |
    | **一般项目** | |
    | 外观质量 | 无空洞、蜂窝(合格) |
    | 密实度 | 锤击检查无空响(合格) |
    |验收结论 | 合格 |
    | 监理签字 | ×××(盖章) |
    ---
    ### **七、注意事项**
    - 灌芯前需清理桩孔内杂物并润湿,避免混凝土收缩开裂。
    - 冬季施工应采取保温措施,保证混凝土凝结硬化环境温度≥5℃。
    - 监理单位需全程旁站,重点核查灌芯深度及隐蔽验收。
    通过以上步骤,可系统完成预应力管桩灌芯的检验批验收工作,确保施工质量符合规范要求。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
