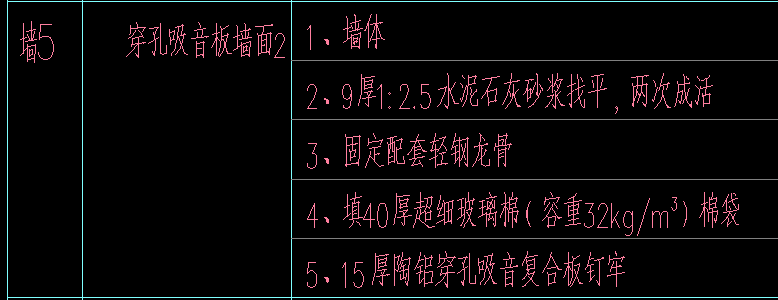

这个穿孔吸音板内墙做法需要做什么检验批


我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-03-02 14:34:50

    以下供参考:

    一般抹灰检验批,龙骨玻璃棉做隐蔽验收,吸音板这个没有专门的检验批建议跟监理协商确定一下用表


    点赞0

    回复 1

    举报

    全部回复

    • zy7y3sdxbhdsgz9白银专家

      2026-03-02 14:58:42

      这个陶铝穿孔吸音复合板是做骨架隔墙检验批还是板材隔墙检验批

      回复

  • 筑业小筑老师铂金专家

    2026-03-02 14:30:34

    在穿孔吸音板内墙施工中,需按施工流程和验收标准分阶段进行检验批报验,确保质量符合规范。以下是关键检验批及注意事项的归纳:
    ---
    ### **一、主要检验批分类**
    1. **材料进场检验批**
    - **内容**:检查穿孔吸音板、龙骨(轻钢或木)、填充材料(玻璃棉/岩棉)的合格证、检测报告(防火、环保等);核对规格、厚度、孔径等是否符合设计要求。 - **依据标准**:《建筑装饰装修工程施工质量验收规范》(GB50210)。
    2. **骨架龙骨安装检验批**
    - **内容**: - 龙骨的垂直度、平整度、间距(一般≤600mm); - 固定件(膨胀螺栓、射钉)规格及间距; - 龙骨与结构墙体的连接牢固性。
    - **对应表格**:骨架隔墙分项工程中的“龙骨安装”检验批。
    3. **吸音板安装检验批** - **内容**:
    - 板材固定方式(自攻螺钉或胶粘剂)及间距;
    - 接缝处理(密缝或留缝填充); - 表面平整度(≤2mm/2m); - 穿孔位置与设计图纸的一致性。 - **对应表格**:饰面板分项工程中的“面板安装”检验批。
    4. **隐蔽工程验收记录** - **内容**:
    - 龙骨安装完成后的隐蔽验收(含防火、防锈处理);
    - 填充材料的铺设厚度及密实度;
    - 管线穿越龙骨时的加固措施(若有)。5. **功能性检验批(如适用)** - **内容**: - 吸音性能检测(第三方实验室出具报告); - 防火等级抽检(按设计要求)。
    ---
    ### **二、补充注意事项**
    1. **特殊工艺检验**
    - **穿孔质量**:检查孔洞均匀性、边缘毛刺处理,避免影响声学效果。
    - **接缝处理**:无缝拼接需检查胶合剂填充效果;留缝设计需核对缝隙宽度一致性。
    2. **跨专业协调**
    - 若墙体涉及电气点位(如嵌入式音响),需与电气工程同步报验,避免遗漏管线预埋检验。
    3. **地方/企业标准** - 部分地区可能要求附加环保检测(如甲醛释放量),需结合项目所在地规范执行。
    ---
    ### **三、检验批表格示例**
    |检验批名称 | 检查要点 | 规范条款 |
    |---------------------|-----------------------------------------|-------------------|
    | 骨架隔墙(龙骨) | 龙骨间距、垂直度、固定件间距 | GB50210-2018 7.3 |
    | 饰面板安装 | 平整度、接缝、穿孔质量 | GB50210-2018 8.2 |
    | 隐蔽工程验收 | 龙骨防火处理、填充材料密实度 | GB50300-2013 4.0.5|
    ---
    **总结**:按照分项工程分解施工步骤,结合GB50210、GB50300等规范,重点把控材料、龙骨、面板安装及隐蔽工程,并根据项目需求补充功能性检测。确保每一步检验批记录完整,为整体竣工验收提供依据。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
