安徽模板里面没有基座、埋件交接记录,这个怎么做呀

这个表格可以怎么坐

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-03-04 18:29:40


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-03-04 16:48:40

    针对安徽省施工模板中缺少基座、埋件交接记录的问题,可参考以下专业方案进行补充和完善:
    **一、规范性核查**

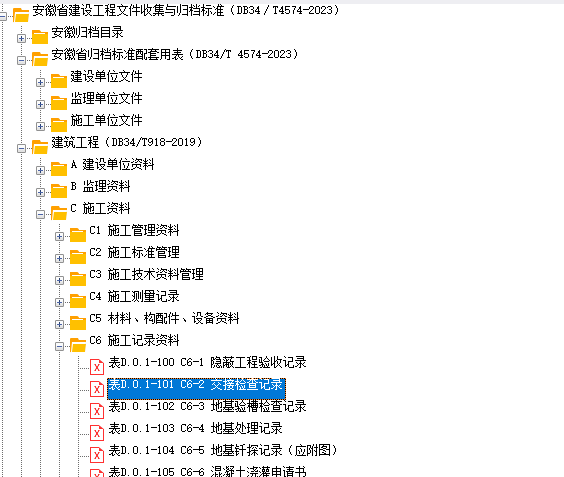

    1. **查阅地方标准**:检索安徽省住建厅最新发布的《建筑工程施工质量验收规范》(DB34/T 5001-2020)及配套表格,确认是否为模板版本差异导致的缺项。
    2. **核对设计文件**:审查施工图纸"预埋件布置图"及技术说明,确认设计方是否对埋件交接有专项验收要求。
    **二、标准化补充流程**
    1. **引用国家标准条款**:
    - 依据《混凝土结构工程施工质量验收规范》(GB50204-2015)第9.1.2条:预埋件应作专项验收记录 - 参照《建筑电气工程施工质量验收规范》(GB50303-2015)第3.1.7条:设备基础交接需单独记录
    2. **制定专用表格**(建议包含以下核心字段):
    ```markdown
    | 工程部位 | 埋件编号 | 规格型号 | 定位坐标 | 安装日期 | 自检结果 | 监理确认 | 影像编号 |
    |----------|----------|----------|----------|----------|----------|----------|----------|
    | 三层A轴柱 | MJ-0325 | 200×200×10 | X=12345,Y=67890 | 2023-08-15 | 垂直度≤2mm | 王强(签章) | ZP-0823-015 |
    注:需附预埋件隐蔽前360°全景影像及定位测量记录
    ```
    **三、专项验收管理**
    1. 实施"三检一交"制度:
    - 班组自检 → 项目部复检 → 监理终检 → 向设备安装单位交接
    2. 关键控制点:
    - 采用全站仪进行三维坐标复测(允许偏差≤3mm)
    - 超声波探伤检测锚板焊缝质量
    - 使用防锈检测笔核查镀锌层厚度
    **四、档案管理**
    1. 组卷要求:
    - 单独成册编号为C7-5-(子分部工程编号)-001 - 附以下证明文件:
    * 材质证明书(含二维码追溯信息)
    * 化学锚栓拉拔试验报告
    * 防雷接地测试记录(如适用)
    2. 电子化归档:
    - 采用工程智慧监管系统(如"皖建云"平台)上传带数字水印的验收记录
    - BIM模型关联预埋件属性信息
    **五、沟通机制**
    1. 发起工程联系单(编号:JL-2023-008),经建设单位、设计单位、监理单位会签确认补充记录表单的合法性
    2. 在下次监理例会上作专项说明,形成会议纪要(编号:HYJL-0820)作为附件
    建议同步核查《安徽省建筑工程资料管理规程》2022版电子增补文件,部分地区已启用新版数字化验收表单。如确属模板漏洞,应及时向省质安监总站标准化科反馈(0551-62871234)。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
