电缆直埋采用的检验批?


电缆直埋采用哪个检验批?

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-03-06 17:15:41

    电缆直埋工程的检验批划分及验收内容需遵循相关国家或行业标准(如GB 50168、GB 50303),旨在确保施工质量。以下为检验批的具体内容和操作要点:
    ---
    ### **一、检验批划分依据**
    1. **施工段或区域**:按电缆敷设路段(如每500米)或不同施工区域划分。
    2. **工程量**:同一施工条件下,同类电缆工程量的合理分段(如每批敷设1km)。
    3. **施工时间**:连续施工的同一作业面按日或阶段划分。
    4. **特殊节点**:过路套管、接头井等关键节点单独划分。
    ---
    ### **二、检验批验收内容**
    #### **1. 材料进场验收**
    - **检查项目**:电缆规格、合格证、检测报告;保护管/盖板的强度及防腐性能。
    - **标准**:符合设计要求,无破损、变形。

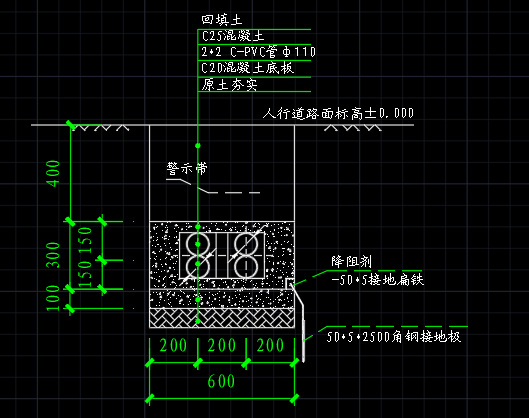

    #### **2. 沟槽施工**
    - **沟槽尺寸**:深度(通常≥0.7m,过路≥1m)、宽度(电缆外径+两侧各150mm)。
    - **基底处理**:平整无碎石,铺砂或细土垫层(厚度≥100mm)。
    - **回填质量**:分层回填(每层≤300mm)并夯实,顶部设警示带。
    #### **3. 电缆敷设**
    - **敷设工艺**:电缆弯曲半径(如多芯电缆≥15倍直径),排列间距(≥100mm,交叉处隔离)。
    - **防护措施**:套管保护(过路、出入口)、金属铠装接地电阻(≤10Ω)。
    #### **4. 隐蔽工程验收**
    - **节点检查**:回填前需检查电缆外观、防护措施、接地等,留存影像资料。
    - **签署记录**:监理/业主确认隐蔽工程验收单。
    #### **5. 电气试验**
    - **绝缘测试**:用兆欧表测绝缘电阻(如1kV电缆≥10MΩ)。
    - **耐压试验**:直流耐压(如10kV电缆试验电压47kV,持续5分钟无击穿)。
    #### **6. 标识与资料**
    - **路径标识**:地面设电缆标桩/标牌(间距≤50m,转角/接头处增设)。
    - **竣工资料**:含敷设记录、试验报告、隐蔽工程影像、验收文件等。
    ---
    ### **三、验收规范依据**
    - **GB 50168-2018**:电缆线路施工及验收的详细技术要求。
    - **GB 50303-2015**:建筑电气工程质量验收的通用规定。
    - **设计文件**:项目特定的敷设深度、保护方式等要求。
    ---
    ### **四、示例检验批划分**
    - **住宅小区项目**:按配电房至各楼栋的电缆段划分,每段为1个检验批。
    - **市政道路工程**:每500m直埋段或每个过路套管施工段为1个检验批。
    ---
    ### **五、注意事项**
    - **环境适应性**:冻土区需增加埋深,潮湿地区加强防腐处理。
    - **交叉管线**:与燃气/水管平行时间距≥0.5m,交叉时≥0.25m。
    - **应急措施**:暴雨后检查沟槽是否积水,防止电缆浸泡。
    ---
    通过明确检验批范围和严格按标准验收,可有效控制电缆直埋工程的质量风险。实际操作中需结合项目特点灵活调整,并确保全过程记录可追溯。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
