煤炭工程资料标准-土建工程表格2019版,基础接地隐蔽验收记录、隐蔽工程验收记录


基础接地隐蔽验收记录、

基础接地隐蔽工程验收记录用图片软件里的哪2张表格

我要回答

邀请别人回答

收藏

全部回答

  • 米雪艳铂金专家

    2026-03-12 10:35:16

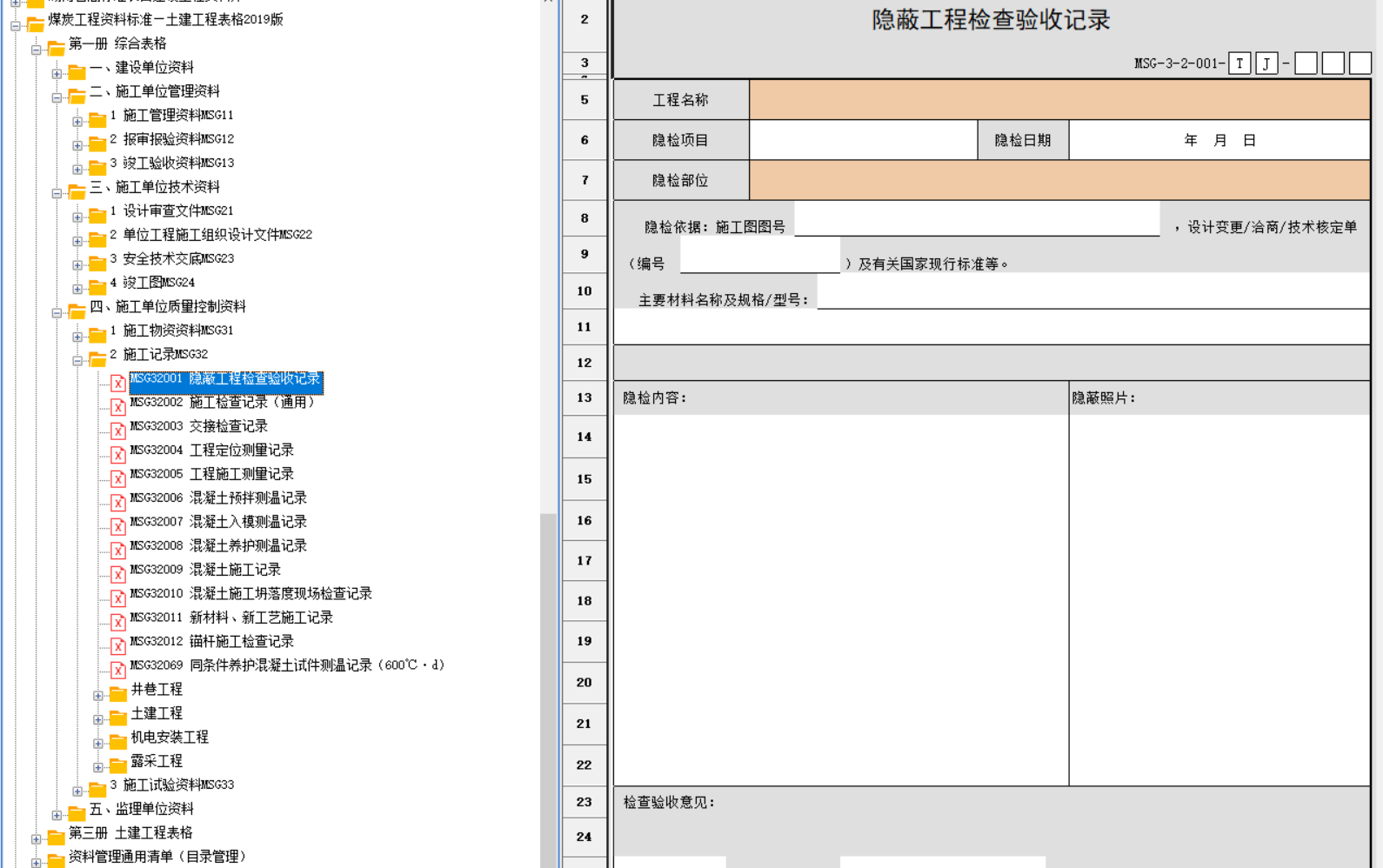

    用这个隐蔽表


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-03-12 08:38:20

    以下是关于《煤炭工程资料标准-土建工程表格2019版》中 **基础接地隐蔽验收记录** 和 **隐蔽工程验收记录** 的详细说明及填写要点:
    ---
    ### 一、基础接地隐蔽验收记录
    **定义**:用于记录建筑物基础接地系统(防雷接地、保护接地等)施工完成后、隐蔽前的验收情况,确保接地系统符合设计和规范要求。
    #### **主要内容与填写要求**:
    1. **工程基本信息**
    - 工程名称、部位、验收日期、施工/监理单位等。
    - 接地类型(如防雷接地、综合接地)。
    2. **隐蔽内容**
    - **接地体材料与规格**:如镀锌扁钢(-40×4mm)、圆钢(Φ12mm)、铜绞线等。
    - **敷设方式**:埋设深度(如≥0.8m)、水平/垂直布置、焊接搭接长度(如≥2倍宽度)。
    - **连接点处理**:焊接质量(焊缝饱满、无夹渣)、防腐措施(沥青防腐层)。 - **接地电阻测试值**:需符合设计要求(一般≤4Ω,特殊要求按设计)。
    3. **验收依据**
    - 引用规范:如《电气装置安装工程接地装置施工及验收规范》(GB 50169)、《建筑物防雷设计规范》(GB 50057)。
    4. **签字确认**
    - 施工技术负责人、监理工程师、建设单位代表签字并盖章。
    #### **示例表格**:
    | 项目 | 内容 |
    |---------------|--------------------------------------------------------------|
    | 工程名称 | ××煤矿主井厂房基础接地工程 |
    | 隐蔽部位 | 基础承台内接地网 |
    | 接地体材料 | 镀锌扁钢-40×4mm |
    | 焊接工艺 | 双面焊接,搭接长度80mm |
    | 接地电阻值 | 测试值1.5Ω(设计值≤4Ω) |
    | 存在问题 | 无 |
    | 验收结论 | 符合设计及GB 50169要求,同意隐蔽 |
    ---
    ### 二、隐蔽工程验收记录(通用表格)
    **定义**:记录各类隐蔽工程(如钢筋绑扎、防水层、预埋管线等)在被后续工序覆盖前的验收情况,确保隐蔽部分的质量可追溯。
    #### **主要内容与填写要求**:
    1. **隐蔽工程类别**
    - 明确验收内容:如基础钢筋、地下防水层、结构预埋件、接地装置等。
    2. **施工与检查内容**
    - **钢筋工程**:规格、间距、锚固长度、保护层厚度等。 - **防水工程**:卷材搭接宽度、节点处理、闭水试验结果。
    - **预埋管线**:材质、走向、固定方式、防腐处理。
    - **接地系统**:参考前述基础接地验收内容。
    3. **影像资料**
    - 附隐蔽部位照片或视频(需标注拍摄部位、时间)。
    4. **验收依据**
    - 设计图纸、施工方案、《混凝土结构工程施工质量验收规范》(GB 50204)等。
    5. **签字栏**
    - 施工方自检合格后提交,监理单位复验签字确认。
    #### **示例填写**:
    | 隐蔽项目 | 主厂房基础底板钢筋隐蔽 |
    |---------------|--------------------------------------------------------------|
    | 施工依据 | 结施-05图纸、16G101图集 |
    | 检查内容 | ①钢筋Φ25@200mm,间距偏差±5mm;
    ②保护层垫块设置符合要求;
    ③马凳筋间距1.2m。 |
    | 存在问题 | 局部垫块间距偏大,已整改 |
    | 验收结论 | 符合设计及GB 50204要求,同意隐蔽 |
    ---
    ### 三、注意事项
    1. **及时性**:隐蔽工程验收应在覆盖前24小时内报验,严禁事后补签。
    2. **数据真实性**:接地电阻测试值等数据需由第三方检测机构或监理旁站实测。
    3. **资料存档**:隐蔽记录需与施工日志、检测报告、影像资料一并归档。
    4. **规范更新**:注意2019版表格可能对旧版有调整(如新增二维码追溯功能)。
    如需具体表格模板或地方性补充要求,建议联系当地煤炭工程质量监督站获取权威文件。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
