水土保持监理规范有进度付款附表吗?如没有,应该怎么报量和价格

水土保持监理规范有进度付款附表吗?如没有,应该怎么报量和总价格?

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-03-12 11:58:16

    关于水土保持监理规范中进度付款附表的问题,结合工程监理相关规范和实际操作,解答如下:
    ### 1. **规范中是否有进度付款附表?**
    - **现行规范无专门附表**:根据《水土保持工程施工监理规范》(SL 523-2011)和《建设工程监理规范》(GB/T 50319-2013),目前水土保持监理规范中未明确列出专门的进度付款附表。监理工作重点在于质量、进度和投资控制,具体支付表格通常由合同约定或参考行业通用模板。
    ### 2. **报量与定价的操作建议**
    - **依据合同条款**:进度付款的核心依据是**项目合同**中的支付条款,需明确约定付款节点、计量规则和单价(如按工程量清单计价、固定单价或总价)。

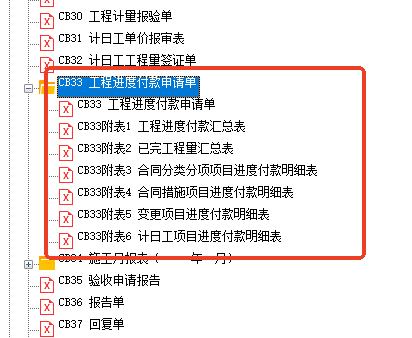

    - **报量流程**:
    1. **工程量确认**:施工单位按月或按阶段提交《已完工程计量报审表》,附施工记录、质量验收证明等材料。
    2. **监理审核**:监理工程师现场核实工程量,签署《工程款支付证书》,重点审核是否符合设计要求和合同范围。
    3. **价款计算**:按合同单价(如综合单价×实际工程量)或里程碑支付比例计算应付金额,扣减预付款、质保金等。
    - **报表格式建议**:若合同无特殊要求,可参考《建设工程工程量清单计价规范》(GB 50500-2013)中的通用表格,自行设计包含以下内容的付款申请表:
    -项目名称、合同编号、申报期次;
    - 分部分项工程清单(编号、名称、单位、合同工程量、本期完成量、累计完成量、合同单价、本期金额);
    - 措施项目、暂估价项目等其他费用;
    - 应扣款项(预付款、质保金、违约金等);
    - 净支付金额及大写。
    ### 3. **关键注意事项**
    - **监理审核要点**: - 工程量需现场实测,避免虚报;
    - 质量不合格部分不予计量;
    - 变更项目需附签证单,经建设单位批准后方可计价。
    - **争议处理**:
    若对计量或单价有争议,按合同约定的调解程序(如监理协调、造价咨询机构审核)解决。
    ### 4. **示例表格参考**
    可设计如下简易表格(需根据项目细化):
    | 序号 | 项目编号 | 项目名称 | 单位 | 合同工程量 | 本期完成量 | 累计完成量 | 合同单价(元) | 本期金额(元) |
    |------|----------|-------------|------|------------|------------|------------|----------------|----------------|
    | 1 | 010101 | 土方开挖 | m³ | 5000 | 1200 | 3200 | 30 | 36,000 |
    | 2 | 010203 | 植草护坡 | ㎡ | 2000 | 600 | 600 | 50 | 30,000 |
    | ... | ... | ... | ... | ... | ... | ... | ... | ... |
    | **合计** | | | | | | | | **66,000** |
    **应扣款项:**
    - 预付款抵扣:20,000元
    - 质保金(5%):3,300元
    **本期应付金额:** 42,700元(大写:肆万贰仟柒佰元整)
    ### 5. **总结**
    若项目合同或地方水行政主管部门有特殊要求,应以具体要求为准;若无,则参照上述通用流程,确保计量透明、审核严谨,避免支付争议。建议在项目初期由监理单位牵头,与建设方、施工方共同确认报表格式和流程,提高效率。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
