这个屋面的检验批怎么做,隐蔽要做在哪里?

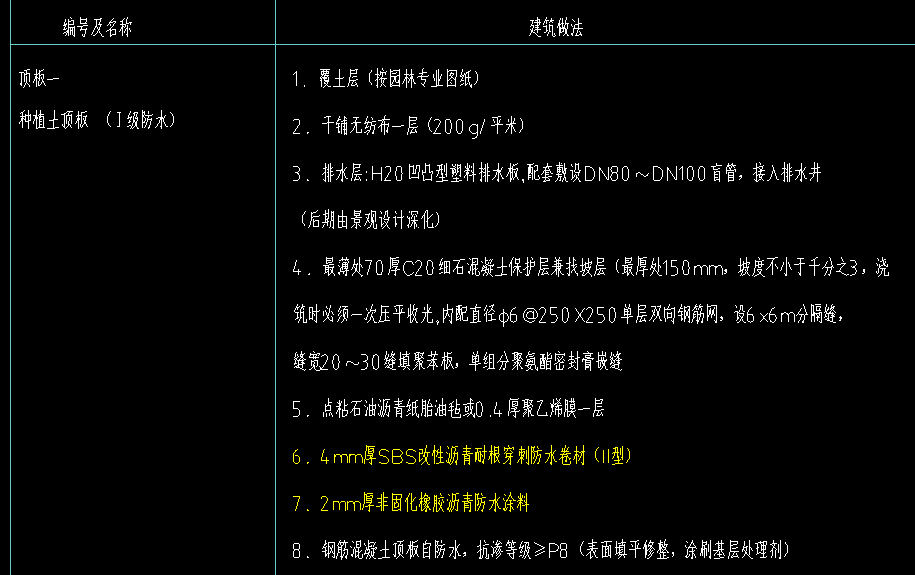

3ca99538f0f2156e73f6c30de1e45a58.png这个屋面的检验批怎么做,隐蔽要做在哪里?

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-03-16 15:36:42

    在屋面工程的施工中,检验批的划分和隐蔽工程验收是确保施工质量的关键环节。以下是具体操作步骤和注意事项:
    ---
    ### **一、屋面检验批的划分与验收流程**
    1. **划分依据**根据《屋面工程质量验收规范》(GB 50207)和工程实际施工段,通常按以下层次划分检验批:
    - **基层处理**:找平层、坡度、分格缝、基层清理等。
    - **防水层**:卷材、涂料或刚性防水层的铺设质量。
    - **保温层**(如有):保温材料的厚度、密实度、固定方式。
    - **保护层**:水泥砂浆、细石混凝土或块材保护层的平整度、分缝等。
    2. **验收内容** - **材料验收**:检查防水材料、保温材料等合格证、检测报告及复检报告。
    - **施工质量**:
    - 防水层搭接宽度、无空鼓、无渗漏(闭水试验)。
    - 保温层厚度、铺设均匀性。
    - 保护层无裂缝、起砂,分格缝设置合规。
    - **功能性测试**:闭水试验(蓄水24小时无渗漏)。
    3. **记录表格**使用《屋面工程检验批质量验收记录表》(GB 50207附录),按分项工程填写,由施工方、监理方共同签字确认。
    ---
    ### **二、隐蔽工程验收的位置与要求**
    屋面隐蔽工程需在覆盖前验收,**关键隐蔽点**包括:
    1. **防水层施工前** - 基层处理(清洁度、坡度、裂缝修补)。
    - 管根、檐口、天沟、水落口等细部节点的附加层铺设。
    2. **保温层施工前**
    - 防水层完整性(闭水试验合格)。
    - 排气孔、排气管设置是否符合设计要求。
    3. **保护层施工前** - 保温层固定、接缝处理。
    - 隔离层(如油毡)的铺设质量。
    4. **其他隐蔽点**
    - 预埋件(避雷带支座、设备基座)的防腐处理。
    - 穿透屋面的管道、烟道的密封处理。
    ---
    ### **三、隐蔽验收资料要求**
    1. 隐蔽工程验收记录表(附节点照片)。
    2. 材料检测报告、合格证。
    3. 施工方案和技术交底记录。
    4. 监理签署的隐蔽验收意见。
    ---
    ### **四、注意事项**
    - **设计图纸为准**:隐蔽工程需严格按设计节点大样施工。
    - **影像留存**:对关键节点(如管根防水)拍照或录像存档。
    - **及时报验**:隐蔽施工完成后48小时内报监理验收,避免延误。
    建议结合当地规范和设计图纸细化流程,确保验收合规性。

    点赞0

    回复 1

    举报

    全部回复

    • 新手小白猛猛冲白银专家

      2026-03-16 15:47:31

      上面那个1.2.3.5.8是要做什么检验批?2她是保护层兼找坡,我是分开做还是做在其中一个检验批里面?

      回复

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
