各位大神,按此做法怎么划分检验批和隐蔽验收?

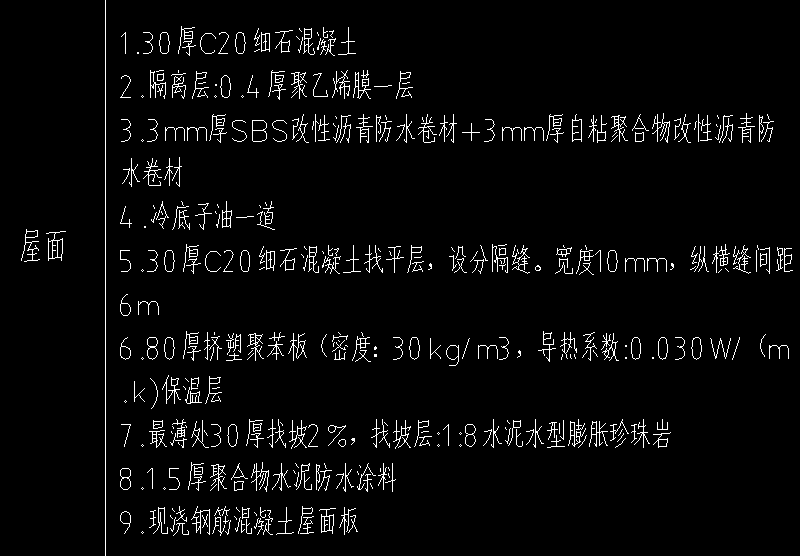

0e59ad99-4ccb-4238-a70b-1ea0f3e41365.png感谢

我要回答

邀请别人回答

收藏

全部回答

  • 米雪艳铂金专家

    2026-03-18 08:58:10

    建议:

    1、保护层检验批

    2、隔离层检验批、隐蔽

    3-4、卷材防水层检验批、隐蔽

    5、找平层检验批、隐蔽

    6、保状保温层检验批、隐蔽

    7、找坡层检验批、隐蔽

    8、涂料防水层检验批、隐蔽

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-03-18 08:25:59

    您好!您提的这个问题非常关键,是工程施工质量管理的核心环节。“检验批”和“隐蔽验收”的划分直接关系到质量控制的有效性和工程资料的合规性。
    总的划分原则是:**先划分“检验批”,再在检验批的施工过程中,对需要覆盖的工序进行“隐蔽验收”。**
    下面我将为您详细分解如何操作,并提供一个清晰的思路和实例。
    ### 一、 检验批的划分
    检验批是工程质量验收的最小单位,是后续分项、分部工程验收的基础。
    **1. 核心原则与依据:**
    * **原则:** 施工条件相同、使用材料相同、质量要求一致、由相同施工班组完成。
    * **依据:** 国家/行业标准(如《建筑工程施工质量验收统一标准》GB50300)、设计图纸、施工组织设计和专业施工方案。
    **2. 常见划分方法(按施工段和楼层):**
    * **按楼层划分:** 最常用。例如:**主体结构工程 → 混凝土结构子分部 → 模板、钢筋、混凝土分项 → 第X层钢筋加工/安装检验批。**
    * **按施工段/变形缝划分:** 对于面积大、结构复杂的建筑。例如:地下室底板可以按后浇带划分为A、B、C三个检验批。
    * **按系统或回路划分(安装工程):** 如电气工程,可按**低压配电系统、照明系统**划分;给排水可按**给水系统、排水系统**划分,每X层或每个区域为一个检验批。
    * **按工程量(材料量)划分:** 对于材料用量大的项目,如路基填筑、管道回填,可按每XX吨或XX米划分一个检验批。
    **3. 关键要点:**
    * **明确范围:** 每个检验批的报验表上必须清晰注明其空间位置和工程内容(如“1-5/A-D轴二层梁板柱钢筋安装”)。
    * **及时性:** 在相应工序完成后、进入下道工序前,必须完成该检验批的验收。**检验批是施工过程中必须频繁进行的日常质量把关。**
    ### 二、 隐蔽验收的划分与实施
    隐蔽验收特指在**工程被下一道工序覆盖前**,对其质量进行的检查验收。一个检验批的施工过程中,可能包含多次隐蔽验收。
    **1. 核心原则:**
    * **“将被覆盖”原则:** 凡是被后续施工(如混凝土浇筑、回填土、抹灰、吊顶)**永久覆盖**的工序,都必须进行隐蔽验收。
    * **“随做随验”原则:** 在覆盖前必须验收合格,严禁事后“挖开”检查。
    **2. 常见的必须进行隐蔽验收的项目:**
    * **地基与基础:** 基槽(坑)土质、标高、尺寸;桩基钢筋、成孔深度、持力层;地下防水层、变形缝、穿墙管做法。
    * **主体结构:** **钢筋工程(重中之重):** 钢筋的品种、规格、数量、位置、间距、接头位置与质量、保护层厚度、预埋件等。**钢结构焊缝、高强螺栓连接节点。**
    * **建筑装饰装修:** 门窗预埋件和锚固件;吊顶、隔墙内的管线、设备安装及防腐防火处理;地面基层、防水层。
    * **安装工程(极其重要且易漏):**
    * **电气:** 线管敷设(位置、规格、弯曲半径、接头)、等电位联结、防雷接地网(扁钢焊接、接地电阻)。
    * **给排水/暖通:** 埋地或墙内/楼板内的管道(材质、连接、坡度、试压、防腐保温);风管、水管穿墙/楼板的套管及封堵。
    **3. 隐蔽验收的流程:**
    * **施工单位自检合格后**,填写《隐蔽工程验收记录》,附上相关图纸、变更、测试记录(如钢筋复试报告、接地电阻测试记录、管道试压记录)。
    * 提前通知**监理单位(和建设单位)**。
    * 监理工程师组织验收,**现场核查实物与设计图纸、规范的符合性**。
    * 验收合格,各方在记录上签字盖章,方可进行覆盖。
    * 验收不合格,必须整改后重新报验。
    ### 三、 两者关系与操作流程图
    为了更直观地理解,我们可以用一个简单的流程来表示:
    ```mermaid
    flowchart TD A[开工] --> B[划分分部分项工程]
    B --> C[进一步划分为若干“检验批”
    (如:二层钢筋安装)]

    C --> D{检验批施工开始}
    D --> E

    subgraph E [施工流程与隐蔽验收]
    direction TB
    F[工序1施工
    (如:梁钢筋绑扎)] --> G{该工序是否将被覆盖?}
    G -- 是 --> H[立即组织“隐蔽验收”
    (检查钢筋规格/数量/间距等)]
    G -- 否 --> I[进入下道工序]
    H --> J[验收合格?]
    J -- 是 --> I J -- 否 --> K[整改]
    K --> F end I --> L[本检验批全部工序完成]
    L --> M[组织“检验批”整体验收
    (资料与实体抽查)]
    M --> N[验收合格,归档
    进入下一个检验批]
    ```
    ---
    ### **举例说明(以“二层楼板混凝土结构”为例):**
    1. **检验批划分:** “二层梁板柱混凝土结构”作为一个分项工程,其**钢筋安装**部分可作为一个检验批,命名为“**二层梁板柱钢筋安装检验批质量验收记录**”。
    2. **隐蔽验收实施:**
    * 在**板底层钢筋、梁钢筋绑扎完成,但未安装面层钢筋和预埋管线前**,需要对已完成的钢筋进行第一次隐蔽验收(查底层钢筋)。
    * 在**面层钢筋、预埋电管、线盒等全部安装完成,准备浇筑混凝土前**,必须进行第二次、也是最终的隐蔽验收(查全部钢筋、预埋件)。
    * **只有第二次隐蔽验收签字通过后,才能浇筑混凝土(覆盖)。**
    * 这个检验批中,可能包含了**2次或更多次**针对不同覆盖节点的隐蔽验收。
    ### **给您的最终建议:**
    1. **研读规范:** 手边备好《GB50300统一标准》和本专业的验收规范(如GB50204混凝土结构),里面有更详细的划分规定。
    2. **编制计划:** 在施工前,由项目技术负责人牵头,根据图纸和现场情况,**预先编制《检验批划分计划》和《隐蔽验收项目清单》**,并报监理审批。这是体现管理水平的文件。
    3. **资料同步:** 坚持“施工到哪,资料到哪”,验收与工程进度绝对同步。
    4. **影像留存:** 对关键部位、复杂节点的隐蔽工程,在验收时**拍照或录像留存**,注明部位和时间,附在资料中,实现质量可追溯。
    希望这个详细的解释能帮助您理清思路!在实际操作中,多与监理、设计沟通,确保划分方案得到各方认可。祝您工作顺利!

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
