钢花管注浆加固资料怎么做


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-03-20 15:53:14

    钢花管注浆加固资料的编制是工程质量管理的重要环节,需确保内容完整、数据准确、符合规范。以下是系统化的资料编制步骤及要点:
    ---
    ### **一、施工前准备资料**

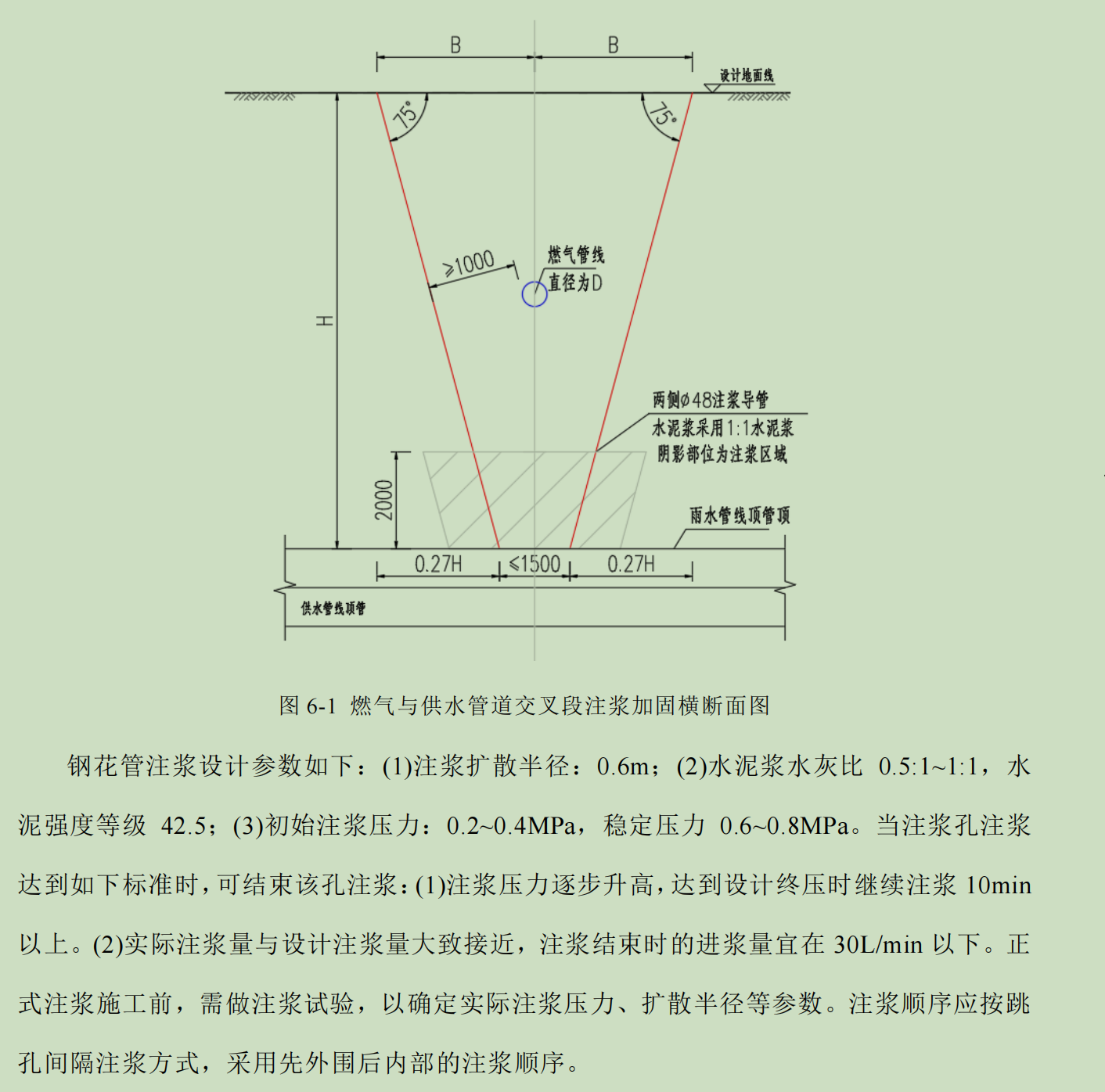

    1. **设计文件与图纸** - 钢花管注浆加固设计图(含管径、长度、间距、倾角等参数)。 - 注浆参数设计(浆液配比、压力、流量、注浆量等)。2. **施工方案报审** - 编制《钢花管注浆专项施工方案》,包括工艺流程图、设备选型、质量控制措施等。 - 报监理/建设单位审批,附专家评审意见(如需)。
    3. **材料合格证明** - 钢花管、注浆管、接头、水泥、外加剂等材料的产品合格证、检测报告。 - 进场材料复检报告(如钢材力学性能、水泥强度等)。
    4. **技术交底记录** - 对施工班组进行技术交底,包括钻孔、下管、注浆等工序要点。
    ---
    ### **二、施工过程记录资料**
    1. **钻孔施工记录** - 记录孔位编号、钻孔深度、孔径、倾斜度、地层情况。 - 附钻孔平面布置图及剖面图。
    2. **钢花管安装记录** - 记录钢花管长度、连接方式、花眼布置、封孔效果等。
    3. **注浆施工记录** - **实时记录表**:每孔注浆开始/结束时间、浆液配比、注浆压力、注浆量、异常情况处理。
    - **浆液试块制作**:每批次注浆留取试块,标注编号及养护条件。
    4. **影像资料**
    - 关键工序(钻孔、下管、注浆)的现场照片或视频,按孔位归档。
    5. **隐蔽工程验收记录**
    - 钻孔、下管完成后,报监理验收合格后方可注浆。
    ---
    ### **三、施工后检验资料**
    1. **注浆效果检测报告**
    - **取芯检测**:注浆体完整性、浆液扩散半径。 - **强度试验**:注浆试块抗压强度报告(7天、28天强度)。
    - **无损检测**:必要时采用地质雷达或弹性波法检测加固范围。
    2. **监测数据记录**
    - 若设计有要求,需提供加固区沉降、位移等变形监测报告。
    3. **质量评定表**
    - 按分项工程验收标准填写质量评定表,附自查结论。
    ---
    ### **四、资料整理与归档**
    1. **分类装订成册** - 按“前期文件→过程记录→检测报告”分类,编制目录和页码。2. **签署与盖章** - 所有记录需施工员、监理工程师签字确认,加盖项目部/单位公章。
    3. **电子档案备份** - 扫描关键文件,建立电子数据库(PDF/图片格式),便于长期保存与查阅。
    ---
    ### **五、常见问题与注意事项**
    - **数据真实性**:严禁编造注浆参数或检测数据,确保可追溯性。
    - **同步性**:施工记录需与进度同步,避免后期补录。
    - **规范依据**:参考《建筑地基处理技术规范》(JGJ 79)、《注浆技术规范》(YS/T 5215)等行业标准。---
    ### **总结**
    钢花管注浆加固资料的核心是 **“全过程闭环管理”**:从设计参数到施工记录,再到效果验证,每一步均需有据可查。建议采用标准化表格模板,结合现场实际情况灵活调整,确保资料真实、系统、合规,为工程验收及后期维护提供可靠依据。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
