各位大佬,帮忙看一下块瓦装饰坡构架哪些需要做隐蔽,哪些需要做检验批资料?谢谢


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-03-24 08:31:30

    您好!关于“块瓦装饰坡构架”(通常指屋面或坡面的装饰性块瓦施工体系)的隐蔽工程和检验批资料,这是一个非常专业且重要的问题,直接关系到工程质量和验收。
    简单来说:
    * **隐蔽工程**:是指施工过程中,上一道工序完成后,会被下一道工序覆盖,完成后无法再进行直接检查的部分。这些必须在覆盖前进行严格的验收并留下影像和文字记录。
    * **检验批**:是质量验收的基本单元,指按相同的生产条件、材料、工艺划分的,可以统一进行验收的工程部分。每一道主要工序完成后,几乎都需要做相应的检验批质量验收记录。
    以下是针对块瓦装饰坡构架的具体分项说明,供您参考:

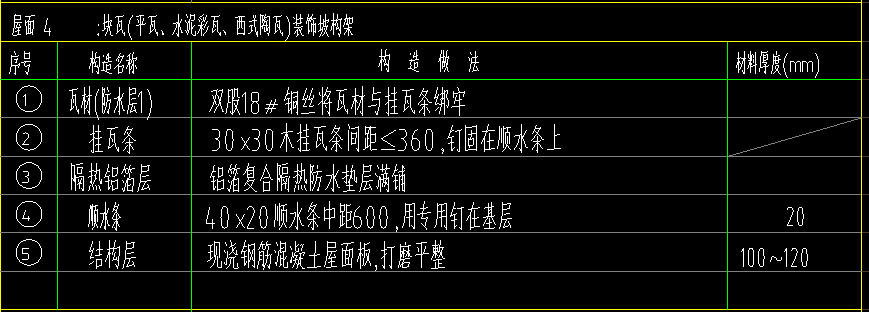

    ### 一、 需要做**隐蔽工程验收**的主要内容这些工序在完成后会被面层(瓦片)或后续构造层覆盖,必须进行隐蔽验收:
    1. **基层处理与找平层**:
    * **验收内容**:结构基层(混凝土板或木质基层)的清理是否干净、平整度、坡度是否符合设计要求;如果有找平层,其材料、配合比、厚度、平整度、坡度、与基层的粘结等。
    * **隐蔽点**:被防水层或保温层覆盖前。
    2. **防水层或防水垫层**:
    * **验收内容**:这是重中之重。包括防水材料的品种、规格、厚度、铺设方向、搭接宽度和密封处理;在天沟、檐口、山墙、烟道根、管道根等细部节点的附加防水处理是否到位。
    * **隐蔽点**:被保温层或持钉层覆盖前。
    3. **保温层**:
    * **验收内容**:保温材料的品种、厚度、密度、铺设方式(拼接紧密、板缝处理)、固定措施(如需要)。
    * **隐蔽点**:被保护层或持钉层覆盖前。
    4. **持钉层或顺水条/挂瓦条的龙骨体系**:
    * **验收内容**:这是块瓦的“骨架”。**顺水条、挂瓦条(或钢结构龙骨)的材质、规格、防腐/防火处理**;**固定间距、固定方式(如膨胀螺栓、专用钉件的规格和植入深度)**;**龙骨的整体平整度、顺直度和牢固性**;**与基层结构的连接可靠性**。
    * **隐蔽点**:这是最关键的隐蔽项之一,一旦瓦片铺上,所有固定点都无法查看。
    5. **防雷引下线连接点**:
    * **验收内容**:如果屋面有防雷要求,金属挂瓦条、顺水条或其它金属构件与防雷引下线的电气连接是否可靠、导通良好。
    * **隐蔽点**:瓦片铺设前。
    **隐蔽工程验收流程**:应由施工单位自检合格后,填写《隐蔽工程验收记录》,提前通知监理单位(或建设单位),由专业监理工程师(甲方代表)组织施工方质量员、班组长等共同现场检查,合格后签字确认,并**留存相关部位的影像资料**。
    ---
    ### 二、 需要做**检验批质量验收**的主要内容
    检验批覆盖了从材料进场到最终成品的各个环节:
    1. **材料进场检验批**:
    * **块瓦本身**:品种、规格、尺寸、颜色、外观质量(无裂纹、缺角)、吸水率、抗冻性等(需核查出厂合格证、型式检验报告)。
    * **配套材料**:防水材料、保温板、顺水条/挂瓦条(木材的含水率、防腐处理;钢材的规格、镀锌层厚度)、固定件(钉、螺栓)、密封材料等的质量证明文件。
    2. **基层、找平层检验批**。
    3. **防水层、防水垫层铺设检验批**。
    4. **保温层铺设检验批**。
    5. **挂瓦条(龙骨)安装检验批**:重点检查安装的**平整度、间距、固定强度**。
    6. **块瓦铺设检验批(最终主控项)**:
    * **主控项目**:瓦片的固定牢固性(特别是台风或大风地区,需做抗拔试验)、铺设的平整度、行列整齐度、搭接长度(防止雨水倒灌)。
    * **一般项目**:瓦面整洁、色泽均匀、接缝处理、檐口和屋脊线的平直度等观感质量。
    * **细部构造**:屋脊、天沟、檐口、山墙边、烟囱管道周边等特殊部位的瓦片切割、收口、防水处理。
    7. **屋面淋水或蓄水试验检验批**:
    * 瓦屋面全部完成后,应进行不少于2小时的**持续淋水试验**,或在具备条件的平屋面部分进行**蓄水试验**,检查有无渗漏。这是功能性验收,必须做。
    ### **总结与核心建议**
    | 阶段 | 隐蔽工程验收重点 | 检验批资料重点 |
    | :--- | :--- | :--- |
    | **施工前** | — | 所有进场材料报审(合格证、检测报告) |
    | **施工中** | **1. 防水层施工后
    2. 保温层施工后
    3. 挂瓦条/龙骨固定后(最关键)
    4. 防雷连接点** | 1. 基层/找平层检验批
    2. 防水层检验批
    3. 保温层检验批
    4. 龙骨安装检验批 |
    | **施工后** | — | **1. 块瓦铺设检验批(主控)
    2. 淋水/蓄水试验记录
    3. 观感质量检查** |
    **最后,请务必注意:**
    1. **以图纸和规范为准**:上述内容是基于通用做法。您**必须首先查阅本项目的《施工图纸设计说明》和相关的《施工方案》**,其中会有更具体的要求。
    2. **执行最新规范**:主要依据《屋面工程质量验收规范》(GB 50207)、《坡屋面工程技术规范》(GB 50693)以及装饰装修相关的验收规范。
    3. **同步形成资料**:坚持“边施工、边检查、边记录”的原则,切勿事后补录。影像资料(带经纬度水印和日期)是隐蔽工程最有力的证明。
    希望这份详细的梳理能对您有所帮助!在具体操作中,多与现场监理工程师沟通,确保每一步都符合验收程序。祝您工作顺利!

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
