各位大佬,帮忙看一下雨蓬风井顶板哪些需要做隐蔽,哪些需要做检验批资料?谢谢


我要回答

邀请别人回答

收藏

全部回答

  • 米雪艳铂金专家

    2026-03-24 09:02:33

    建议:

    1、需要提供面层做法或外墙做法再建议

    2、找坡层检验批、隐蔽

    3、涂膜防水层检验批、隐蔽

    4、隐蔽

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-03-24 08:32:50

    您好!您提的这个问题非常具体,是做工程资料的核心之一。雨篷和风井顶板的施工,其隐蔽工程和检验批的划分主要依据《建筑工程施工质量验收统一标准》(GB50300)及相关专业验收规范。
    下面为您梳理一下这两个部位通常需要做的**隐蔽工程验收记录**和**检验批质量验收记录**。
    ---
    ### **第一部分:隐蔽工程验收记录**
    隐蔽工程是指在施工过程中,上一道工序完成后,将被下一道工序所覆盖,完工后无法进行复查的部位。**隐蔽工程必须在其覆盖前进行验收,并形成书面记录,这是强制要求。**
    #### **(一)雨篷部分**
    需要做隐蔽验收的工序通常包括:
    1. **预埋件/后置埋件**:安装位置、规格、数量、锚固长度、防腐处理等。
    2. **钢结构雨篷**:钢构件加工质量、焊接质量(焊缝长度、高度、外观)、防腐(防锈漆)涂装层数、厚度、连接节点等。
    3. **混凝土结构雨篷**:
    * **钢筋工程**:钢筋的品种、规格、数量、位置、间距、锚固长度、接头位置与方式、保护层厚度等。
    * **预应力筋**:如有,需隐蔽其规格、数量、位置、锚具状况、预应力张拉值等。

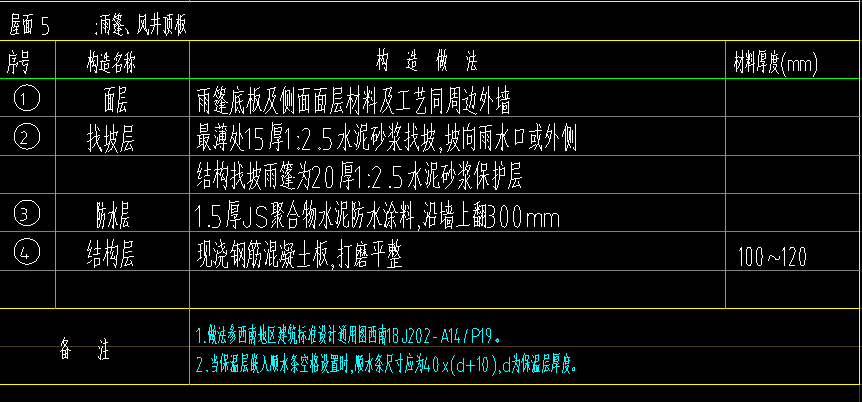

    4. **防水层**:雨篷顶板及反坎的防水材料型号、厚度、搭接长度、附加层处理、细部构造(如管根、阴角)等。
    5. **保温层**:如有保温要求,需隐蔽保温材料的厚度、粘贴方式等。
    #### **(二)风井顶板部分**
    风井顶板通常为混凝土现浇板或预制盖板,其隐蔽工程与楼板类似:
    1. **钢筋工程**(最关键):钢筋的品种、规格、数量、位置、间距、锚固长度(尤其在井壁内的锚固)、接头位置、保护层厚度等。
    2. **预埋套管/洞口**:为通风管道或其他管线预留的套管位置、尺寸、标高、防水处理等。
    3. **防水层**:如果是出屋面的风井,其顶板与井壁的防水层施工必须做隐蔽。
    4. **防雷接地**:利用金属风管或专设的避雷引下线,其焊接点、导通测试需隐蔽。
    **核心原则:凡是被后续混凝土浇筑、装饰层、保温层、防水层等覆盖的工序,都必须办理隐蔽验收。**
    ---
    ### **第二部分:检验批质量验收记录**
    检验批是按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数量样本组成的检验体。通常按工序、部位、楼层、施工段等划分。
    #### **(一)雨篷部分**
    涉及的检验批可能包括:
    1. **模板安装/拆除检验批**:雨篷的底模、侧模安装与拆除。
    2. **钢筋加工/安装检验批**:雨篷所用钢筋的加工和现场绑扎安装。
    3. **混凝土施工检验批**:雨篷混凝土的原材料、配合比、浇筑、外观及尺寸偏差。
    4. **钢结构安装检验批**:如果是钢结构雨篷,需做此检验批。
    5. **涂装检验批**:防腐涂料或防火涂料的涂装质量。
    6. **防水层检验批**:防水卷材或涂膜的施工质量。
    7. **饰面层检验批**:雨篷底面的抹灰、涂料、吊顶等装饰。
    #### **(二)风井顶板部分**
    涉及的检验批主要隶属于主体结构或屋面工程:
    1. **模板安装/拆除检验批**。
    2. **钢筋加工/安装检验批**(**非常关键**)。
    3. **混凝土施工检验批**。
    4. **现浇结构外观及尺寸偏差检验批**。
    5. **(若为屋面部分)屋面防水层检验批**、**屋面细部构造检验批**(风井根部是重点)。
    ---
    ### **资料整理的核心建议**
    1. **先看图纸和方案**:施工图纸会明确雨篷和风井的结构形式(混凝土、钢结构)、防水等级、保温要求等。施工方案会确定具体的工艺顺序。这是确定需要哪些资料的根本依据。
    2. **紧跟验收规范**:所有检验批和隐蔽验收的表格格式、检查项目、验收标准,都必须以最新的国家及地方验收规范为准。
    3. **同步施工,同步资料**:**切记“活完资料清”**。每完成一道应隐蔽或应检验批验收的工序,立即找监理(或建设单位)进行现场验收并签字确认,不要拖延或事后补签。
    4. **明确责任方**:隐蔽工程验收记录和检验批质量验收记录,通常由**施工单位**的专业质量检查员填写,并报请**监理工程师(或建设单位项目专业负责人)**组织验收,合格签字后方可进入下道工序。
    5. **拍照留存**:对于关键的隐蔽部位(如复杂的钢筋绑扎、节点焊接、防水附加层),在覆盖前应拍摄清晰的影像资料,附在隐蔽记录后或单独存档,作为可视化证据。
    **简单总结:**
    * **要隐蔽的**:就是那些**做完就看不见**的部分,主要是**钢筋、埋件、焊接、防水、保温**的基层。
    * **要做检验批的**:就是按**工序或施工段划分**的一个个质量验收单元,从**模板、钢筋、混凝土到装饰、防水**,每一步都有对应的检验批表格。
    希望这份梳理能对您有所帮助!在实际操作中,务必与您的项目监理单位和资料管理要求保持沟通。祝您工作顺利!

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
