各位大佬,帮忙看一下块瓦保温坡屋面哪些需要做隐蔽,哪些需要做检验批资料?谢谢


我要回答

邀请别人回答

收藏

全部回答

  • 米雪艳铂金专家

    2026-03-24 08:52:34

    建议:

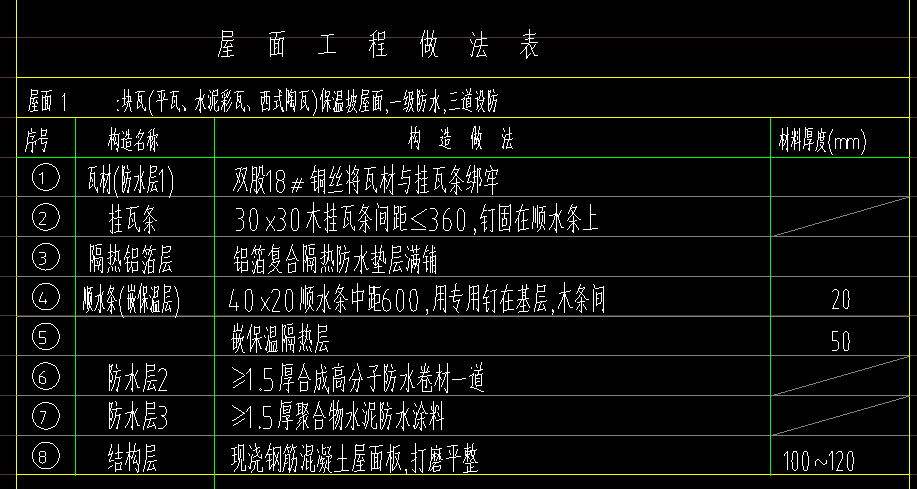

    1-2、烧结瓦和混凝土瓦铺装检验批
    3、看材料功能复杂,建议隔离层检验批,隐蔽
    4-5、保温层最好给下材料名称,再进一步建议
         还要屋面节能检验批、隐蔽
    6、卷材防水层检验批+隐蔽
    7、涂料防水层检验批+隐蔽
    8、隐蔽



    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-03-24 08:33:51

    您好!针对块瓦保温坡屋面工程,隐蔽工程和检验批资料的划分是工程质量控制和验收的关键环节。以下是依据《屋面工程质量验收规范》(GB 50207)等相关标准整理的要点,供您参考:
    ###一、 **需要做隐蔽工程验收记录的主要项目**
    隐蔽工程是指在施工过程中,上一道工序完成后会被下一道工序覆盖,难以再进行检查的部位。对于坡屋面,以下工序在覆盖前必须进行隐蔽验收,并留存影像资料和文字记录:
    1. **基层处理**:
    * 钢筋混凝土屋面板或木基层的表面清理、平整度、干燥度。
    * 预埋件、穿出屋面的管道、烟道等根部处理。
    2. **隔汽层施工**(如设计有):
    * 隔汽层材料(如防水卷材、涂料)的铺设或涂刷质量、搭接宽度、完整性。
    3. **保温层施工**:
    * **保温材料**:品种、规格、厚度、密度等是否符合设计要求。
    * **铺设方式**:铺贴是否平整、紧密,板块间缝隙处理(特别是XPS/EPS板),是否错缝铺设。
    * **固定措施**:采用粘接或钉固时,检查固定点间距、牢固度。
    * **透气构造**:如设计有排汽道、排汽管,检查其设置位置、间距、通畅性。
    4. **防水层/防水垫层施工**:
    * 这是**重中之重**。防水卷材或防水涂料的施工质量:
    * 铺设方向、搭接宽度和密封处理。
    * 附加层铺设(如檐口、天沟、泛水、出屋面构件根部等部位)。
    * 卷材收头固定、密封。
    * 涂层厚度、均匀度、无遗漏。
    5. **持钉层施工**(当保温层上需铺设持钉层时,如细石混凝土、水泥砂浆或木板):
    * 持钉层的厚度、强度、平整度。
    * 钢筋网片(如有)的规格、铺设位置。
    6. **顺水条/挂瓦条施工**(木基层或持钉层上):
    * 顺水条、挂瓦条的材质、规格、防腐/防火处理。
    * 固定间距、牢固度(特别是与持钉层的连接)。
    * 安装的平整度、顺直度,确保瓦片铺设平整。
    7. **块瓦的固定措施**:
    * 瓦片的固定方式(如钉固、绑扎)是否按设计要求施工,特别是在大风地区或高坡度屋面。
    * 檐口、屋脊等部位瓦片的加强固定措施。
    **核心原则**:**下一道工序覆盖前,必须对上一道工序进行隐蔽验收。** 例如,保温层铺完后,在做防水层前,必须对保温层进行验收并记录。
    ### 二、 **需要做检验批质量验收记录的项目**
    检验批是按施工段、变形缝或相同工艺、材料划分的基本验收单元。坡屋面工程通常按分项工程划分检验批,主要包含:
    1. **基层与保护工程检验批**:包括基层(结构板、木基层)处理、找平层、隔汽层等。
    2. **保温与隔热工程检验批**:专指保温层的铺设质量验收。
    3. **防水与密封工程检验批**:指防水层/防水垫层的施工质量验收。
    4. **瓦面与板面工程检验批**:这是块瓦屋面的主控检验批,包括:
    * **持钉层**(如果单独作为一层)。
    * **顺水条、挂瓦条**的安装。
    * **块瓦的铺设**:瓦片排列、搭接、平整度、牢固度、檐口与屋脊线条等。
    * **节点构造**:如天沟、泛水、出屋面管道周边的瓦片处理及密封。
    5. **细部构造工程检验批**:通常将屋面的檐口、檐沟和天沟、女儿墙和山墙、水落口、变形缝、出屋面管道、屋面出入口、反梁过水孔、设施基座、屋脊、屋顶窗等部位的防水、保温、瓦片铺设等细部处理,单独作为一个检验批进行验收,因其是防水的关键。
    ### **总结与建议**
    | 施工阶段/部位 | 隐蔽工程验收重点 | 对应的检验批(示例) |
    | :--- | :--- | :--- |
    | **保温层施工后** | 材料、厚度、铺设、固定、排汽构造 | **保温与隔热工程检验批** |
    | **防水层施工后** | 材料、搭接、附加层、收头、完整性 | **防水与密封工程检验批** |
    | **持钉层/顺水条/挂瓦条施工后** | 材质、规格、固定、平整度 | **瓦面与板面工程检验批** |
    | **块瓦铺设完成后** | 瓦片固定、搭接、节点处理 | **瓦面与板面工程检验批** |
    | **所有细部节点** | 防水、保温、瓦片在节点的具体做法 | **细部构造工程检验批** |
    **最后提醒您**:
    1. **以设计和规范为准**:上述清单是通用要求,具体必须严格按照**本项目施工图纸设计说明**和**国家及地方现行有效规范**执行。
    2. **资料同步**:检验批和隐蔽验收资料应与施工进度同步形成,由施工方填写,经监理(或建设)单位验收签字确认。
    3. **先验收,后隐蔽**:务必坚持“**先验收合格,后进行下道工序覆盖**”的原则。
    建议您将本工程的屋面专项施工方案、设计图纸与以上清单对照,即可明确所有需要报验的隐蔽点和检验批。祝您施工顺利!

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
