地基与基础方桩施工要做哪些记录和检验批

方桩施工要做哪些记录和检验批

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-03-27 09:07:44




    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-03-27 08:35:07

    地基与基础方桩施工需严格按照《建筑地基基础工程施工质量验收规范》(GB 50202)及相关设计要求进行质量控制,主要记录和检验批如下:
    ---
    ### **一、施工过程记录**
    1. **施工前记录**
    - 技术交底记录 - 测量放线记录(桩位定位、标高控制)
    - 材料进场验收记录(钢筋、混凝土、桩身质量证明文件)
    - 预制方桩进场验收记录(外观、尺寸、强度检验)
    2. **施工过程记录**
    - 桩机就位记录 - 沉桩施工记录(每根桩的沉桩时间、锤击数/压桩力、最终贯入度、桩顶标高)
    - 接桩焊接记录(焊接工艺、焊缝质量、冷却时间)
    - 垂直度/桩位偏差测量记录
    - 异常情况处理记录(如桩身裂缝、偏移、沉桩异常等)
    3. **施工后记录**
    - 桩顶标高复测记录 - 桩身完整性检测报告(低应变法)
    - 承载力检测报告(静载试验或高应变法)
    - 桩位竣工平面图
    ---
    ### **二、检验批划分与验收**

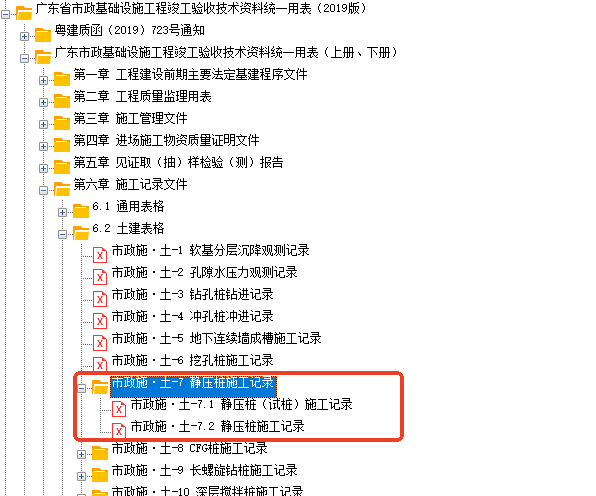

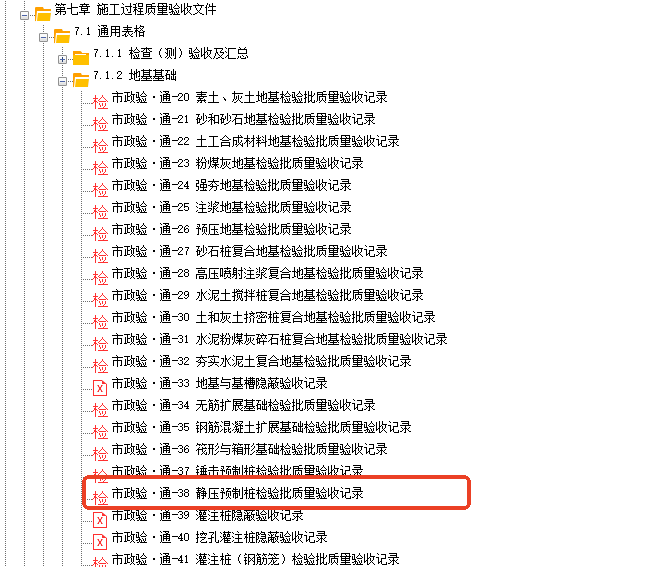

    依据GB 50202,方桩工程一般按施工段、桩型或工程量划分检验批,常见检验批包括:
    | 检验批名称 | 主要验收内容 |
    |------------|--------------|
    | **预制方桩进场检验批** | 桩身外观、尺寸偏差、强度报告、合格证 |
    | **钢筋笼制作检验批**(若为现浇桩) | 钢筋规格、间距、焊接质量、保护层厚度 |
    | **沉桩施工检验批** | 桩位偏差、垂直度、标高、贯入度/压桩力、接桩质量 |
    | **桩身完整性检验批** | 低应变检测结果(I/II/III/IV类桩判定) |
    | **承载力检验批** | 静载/高应变试验报告(是否满足设计要求) |
    ---
    ### **三、关键控制点**
    1. **桩位定位**:开工前复核轴线,每桩施工前复测桩位。
    2. **垂直度控制**:沉桩过程中双向监测,偏差一般≤0.5%(规范要求)。
    3. **接桩质量**:焊接接桩需连续饱满,冷却时间≥8分钟(静压桩)或≥10分钟(锤击桩)。
    4. **终桩标准**:以标高控制为主,贯入度/压桩力为辅(需符合设计要求)。
    5. **成品保护**:截桩时避免桩身损伤,桩顶钢筋防锈处理。
    ---
    ### **四、常见检验批表格示例**
    - **沉桩施工检验批质量验收记录表**
    包括:桩位编号、设计标高/实际标高、垂直度偏差、贯入度/压桩力、施工日期、监理签字等。
    - **桩身完整性检测汇总表**记录检测桩号、波形分析结果、桩身分类、检测单位盖章。
    ---
    ### **五、注意事项**
    1. 所有记录需**实时填写、签字齐全**,严禁后补。
    2. 检测报告须由有资质的第三方单位出具。
    3. 若采用**静压桩**,需额外记录压桩力-深度曲线。
    4. 遇地下障碍物或地质异常时,应暂停施工并联系设计单位处理。
    建议结合具体工程的设计图纸和当地质检要求细化记录表格,确保全程可追溯、质量可控。如需模板或进一步规范细节,可提供具体施工类型(预制/灌注)以便补充说明。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
