外墙做法中的工序哪些需要做检验批和隐蔽?

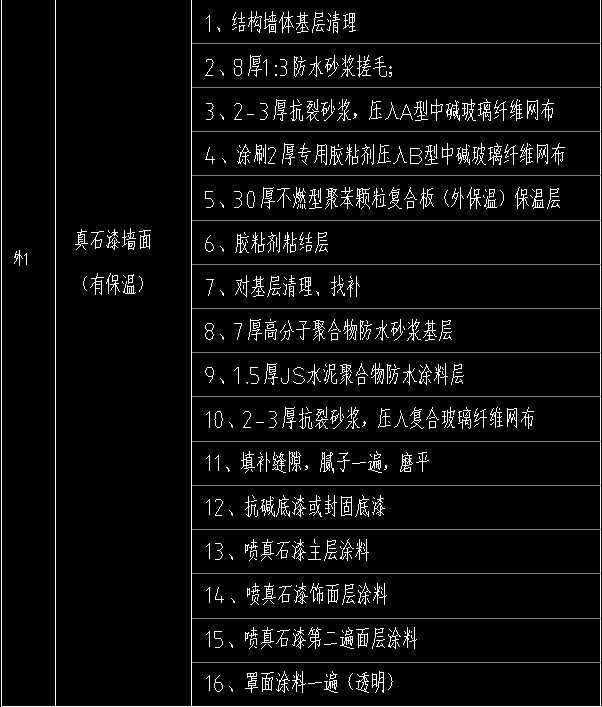

微信图片_2026-04-01_113117_949.png外墙做法中的工序哪些需要做检验批和隐蔽?

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-04-01 16:51:03

    以下供参考:

    基层做隐蔽,外墙砂浆防水检验批,玻纤网做隐蔽,墙体节能检验批,外墙砂浆防水检验批,外墙涂膜防水检验批,再做玻纤网的隐蔽,水性涂料涂饰检验批


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-04-01 16:25:00

    根据《建筑工程施工质量验收统一标准》(GB 50300)及相关专业验收规范(如装饰装修、节能工程等),外墙施工中需要做**检验批验收**和**隐蔽工程验收**的工序主要包括以下几类:
    ---
    ### **一、需要做检验批验收的工序**
    检验批是按施工段、工序或材料划分的**基础验收单元**,通常每个主要工序完成后均需报验。常见的外墙检验批包括:
    1. **基层处理**:墙体表面清理、找平层施工。
    2. **保温层施工**:保温板粘贴、抹面层施工(每道工序可单独划分检验批)。
    3. **防水层施工**:防水涂料或卷材施工。
    4. **饰面层施工**:
    - 涂料饰面:腻子、底涂、面涂。 - 面砖/石材饰面:粘贴、勾缝。 - 幕墙安装:龙骨、面板安装、密封胶施工。
    5. **门窗洞口周边处理**:塞缝、防水节点施工。
    6. **节能工程专项检验批**:保温材料厚度、锚固件安装等。
    ---
    ### **二、需要做隐蔽工程验收的工序**
    隐蔽验收指**被后续工序覆盖后无法检查的节点**,需在覆盖前进行影像记录和书面验收。常见隐蔽工序包括:
    1. **基层处理**: - 墙体结构缺陷修补、基层防水处理。
    2. **保温层隐蔽**: - 保温板粘贴(粘结面积、锚栓固定)。 - 保温层厚度、拼接缝处理。 - 防火隔离带、门窗洞口保温节点。
    3. **防水层隐蔽**: - 防水涂料涂刷厚度、搭接宽度。
    - 节点增强处理(如阴阳角、管道周边)。
    4. **龙骨或预埋件**: - 干挂石材/幕墙的龙骨焊接、防腐处理。 - 预埋件位置、防锈处理。
    5. **构造层连接节点**: - 保温层与基层的粘结强度检测(现场拉拔试验)。 - 变形缝、伸缩缝内部构造。
    6. **电气管线预埋**:外墙照明、监控等管线敷设。
    ---
    ### **三、关键注意事项**
    1. **依据设计要求**:具体验收范围需以设计图纸和施工方案为准,特别是节能、防水等专项要求。
    2. **同步留存资料**:隐蔽验收需拍照留存,记录验收时间、部位、人员。
    3. **分部分项划分**: - 外墙工程通常归属“装饰装修分部”或“节能分部”,需按分项工程划分检验批(如“外墙保温分项”“涂饰分项”)。
    4. **材料进场检验**:所有主要材料(保温板、胶粘剂、防水材料等)需先进行进场复试,合格后方可使用。
    ---
    ### **四、常见验收表格参考**
    - 检验批验收表:如《保温板粘贴检验批质量验收记录》。
    - 隐蔽验收记录表:注明隐蔽部位、简图、验收结论。 (表格格式需符合当地工程资料管理规程)
    ---
    若有具体工程类型(如涂料外墙、幕墙、保温一体板等),可进一步提供详细信息,以便更针对性说明。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
