建筑物沉降观测记录表怎样填写

一张建筑物沉降观测记录表只能记录四次,我有十次,请问该怎样操作才能自动生成后面的数据及汇总?

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-04-13 08:55:13

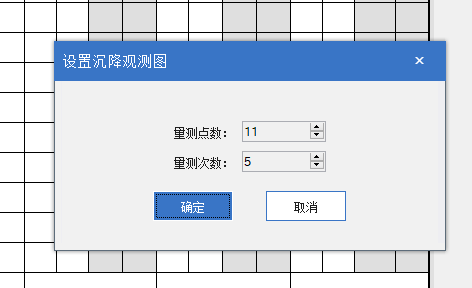

    新建表格的时候就有提示几个点几次,要在新建表的时候确定好


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-04-13 08:34:34

    建筑物沉降观测记录表是工程监测中的重要文件,用于系统记录建筑物在施工或使用过程中的沉降数据。以下是填写该记录表的详细步骤和注意事项:
    ---
    ### **一、记录表基本构成**
    一般包含以下部分:
    1. **工程基本信息**:工程名称、观测单位、观测日期、观测次数等。
    2. **观测点信息**:基准点(水准点)和沉降观测点的编号、位置、初始高程。
    3. **观测数据记录**:各观测点的高程、本次沉降量、累计沉降量、沉降速率等。
    4. **附注与说明**:天气、仪器型号、观测人员、异常情况等。
    5. **签字栏**:观测人、计算人、审核人签字。
    ---
    ### **二、填写步骤与规范**
    #### **1. 填写表头信息**
    - **工程名称**:与施工图纸一致。
    - **观测日期**:精确到年月日时分(如“2023年10月26日 09:00”)。
    - **观测次数**:按顺序编号(如第1次、第2次)。
    - **天气条件**:记录温度、风力、是否降雨等,避免恶劣天气观测。
    #### **2. 记录观测点数据**
    - **基准点(水准点)**:
    - 需至少设置3个稳定可靠的基准点,远离施工影响区。
    - 记录基准点编号及初始高程(如BM1、BM2)。
    - **沉降观测点**:
    - 按设计图纸布点(通常设在建筑角点、荷载变化处)。
    - 每点需记录:
    - **本次高程**:本次观测测得的高程值。
    - **上次高程**:上一次观测的高程值(首次观测填写初始高程)。
    - **本次沉降量** = 上次高程 - 本次高程(正值表示下沉)。
    - **累计沉降量**:从首次观测到本次的总沉降量。
    - **沉降速率**:单位时间内的沉降量(如mm/天)。
    #### **3. 数据处理与校验**
    - **闭合差检查**:水准测量闭合差需符合规范(如±0.3√n mm,n为测站数)。
    - **异常值处理**:若某点沉降突变,需复核测量并备注原因(如施工加载、地下水变化)。
    #### **4. 填写附注与说明**
    - **仪器信息**:水准仪型号、编号(如Leica DNA03)。
    - **观测人员**:记录测量员、记录员姓名。
    - **特殊情况**:如基坑开挖、暴雨后、荷载增加等需额外说明。
    #### **5. 签字与归档**
    -观测人、计算人、审核人签字并注明日期。
    - 记录表需随工程进度定期归档,作为竣工验收资料。
    ---
    ### **三、填写注意事项**
    1. **数据精度**:
    - 高程值一般精确到0.1mm(如“45.1234m”)。
    - 沉降量负值表示上升(回弹),需重点关注。
    2. **及时性**:
    - 施工期间每增加1-2层观测一次,竣工后定期监测(如每半年一次)。
    3. **规范性**:
    - 使用黑色签字笔填写,不得涂改(错误处划横线,旁边更正并签名)。
    - 附沉降曲线图或沉降趋势分析(如沉降速率随时间变化图)。
    4. **安全预警**:
    - 若沉降速率连续超限(如>0.04mm/天),需立即报告并启动应急预案。
    ---
    ### **四、示例表格片段**
    | 观测点编号 | 本次高程(m) | 上次高程(m) | 本次沉降量(mm) | 累计沉降量(mm) | 沉降速率(mm/天) |
    |------------|-------------|-------------|----------------|----------------|------------------|
    | S1 | 45.1234 | 45.1240 | +0.6 |3.2 | 0.02 |
    | S2 | 45.1228 | 45.1235 | +0.7 | 4.1 | 0.03 |
    | **备注** | 天气晴,温度18℃,仪器Leica DNA03,闭合差合格。 | | | | |
    ---
    ### **五、常见问题**
    1. **首次观测时间**:应在基础完工后、荷载增加前进行。
    2. **沉降稳定标准**:连续半年沉降速率≤0.02mm/天可认为稳定。
    3. **电子化记录**:推荐使用专业软件(如MS-Excel模板或监测系统),便于生成趋势图。
    ---
    通过规范填写沉降观测记录表,可及时评估建筑物安全性,为工程质量控制提供关键依据。若有具体工程类型(如高层建筑、桥梁、地铁),需结合相关行业规范调整细节。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
