    您好!这是一个非常重要且实际的问题。“检验批”是按施工段、工序划分的质量验收基本单元;“隐蔽工程”是指会被下一道工序覆盖,无法再直接检查的工程部位。在施工中,两者必须按规范及时进行,并形成书面记录。
    下面以一个常见的**钢筋混凝土框架结构**民用建筑为例,按“从下到上”的施工顺序,梳理主要的检验批和隐蔽工程内容。不同结构类型(如砖混、钢结构)会略有不同,但逻辑相通。
    ---
    ### **一、地基与基础阶段**
    #### **1. 土方工程**
    * **检验批**:土方开挖、土方回填。
    * **隐蔽工程**:
    * **基槽(坑)验收**:这是最重要的隐蔽之一。在浇筑垫层前,需联合勘察、设计、监理、施工方共同检查:
    * 基坑的**位置、平面尺寸、标高**是否符合图纸。
    * **土层性质、承载力**是否与地勘报告一致。
    *是否有不良地基(如淤泥、孔洞)需处理。
    #### **2. 基础工程**
    * **检验批**:模板安装、钢筋加工、钢筋安装、混凝土施工、现浇结构外观尺寸。
    * **隐蔽工程**(在混凝土浇筑前必须验收):
    * **钢筋隐蔽**:基础底板、梁、柱的钢筋规格、数量、间距、锚固长度、搭接长度、保护层厚度、钢筋连接质量(焊接或机械连接接头)。
    * **基础防雷接地**:接地极、接地网、引下线的焊接和敷设情况。
    * **桩基础**:如果是桩基,则桩的成孔深度、持力层、钢筋笼制作安装等都是关键隐蔽项。
    * **预埋件、预留洞**的位置和固定情况。
    ---
    ### **二、主体结构阶段**
    #### **1. 钢筋混凝土结构(柱、梁、板、墙)**
    * **检验批**:每层或每个施工段划分一次,包括:模板安装、钢筋加工、钢筋安装、混凝土施工(配合比、浇筑、养护)、现浇结构外观及尺寸偏差。
    * **隐蔽工程**(每层混凝土浇筑前):
    * **钢筋隐蔽**:同基础,是每层必验的核心隐蔽。重点检查节点(梁柱核心区)钢筋构造。
    * **预应力筋**:如果存在,其品种、规格、数量、位置、张拉值等。
    * **施工缝和后浇带**的处理情况。
    * **预埋管线、套管、预留洞**的敷设和加固情况(与水、电专业交叉)。
    #### **2. 砌体结构(填充墙)**
    * **检验批**:砌体工程(按楼层或流水段)。
    * **隐蔽工程**:
    * **拉结筋/植筋**:墙体与混凝土柱、梁、板连接处的拉结钢筋(通常后植筋)的规格、植入深度、间距、抗拉拔试验报告。
    * **构造柱、圈梁、过梁的钢筋**(在混凝土浇筑前)。
    *墙体底部**防潮层**的施工。
    ---
    ### **三、建筑装饰装修阶段**
    #### **1. 楼地面工程**
    * **检验批**:基层、找平层、防水隔离层、面层(如地砖、地板、水泥砂浆)。
    * **隐蔽工程**:
    * **地面各层构造**(如:结合层、找平层、填充层)的材料、厚度、坡度。
    * **地面防水层**:厨房、卫生间、阳台等有防水要求的地面。必须做蓄水试验,合格后方可隐蔽。
    * **地采暖系统**:盘管的规格、间距、固定、水压试验记录。
    #### **2. 抹灰工程**
    * **检验批**:一般抹灰、装饰抹灰。
    * **隐蔽工程**:
    * **抹灰总厚度大于或等于35mm时的加强措施**(如挂网)。
    * **不同材料基体交接处的防开裂加强网**(如砼墙与砖墙交接处)。
    #### **3. 门窗工程**
    * **检验批**:门窗安装。
    * **隐蔽工程**:
    * **门窗框与墙体间的连接固定、缝隙填塞**(发泡剂)。
    * **门窗框的防腐、防水处理**(特别是外门窗)。
    #### **4. 吊顶工程**
    * **检验批**:暗龙骨吊顶、明龙骨吊顶。
    * **隐蔽工程**(在封面板前):
    * **吊杆、龙骨的材质、规格、间距、连接方式**。
    * **吊顶内设备管线的安装、水管试压、电线绝缘电阻测试**。
    * **防火、防腐处理**。
    * **填充吸声材料的品种和厚度**。
    #### **5. 饰面板/砖工程**
    * **检验批**:饰面板安装、饰面砖粘贴。
    * **隐蔽工程**:
    * **预埋件(或后置埋件)、连接件**的规格、数量、位置、连接方式、防腐处理。
    * **外墙保温层的构造、固定和防水**(如果保温在饰面层内侧)。
    ---

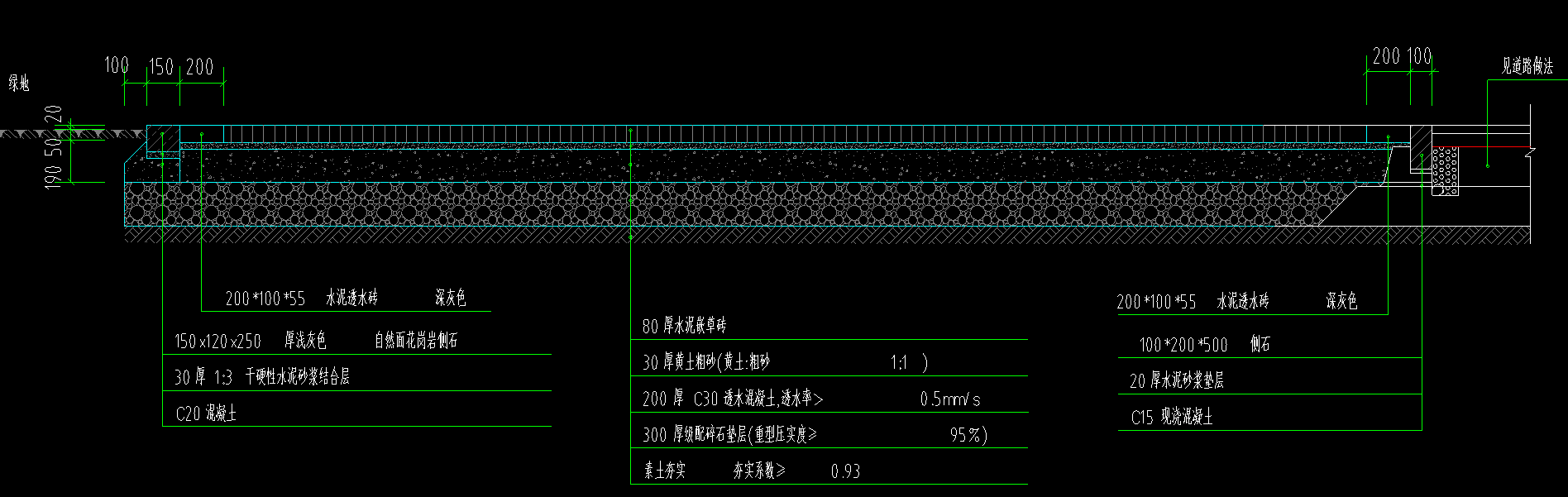

    ### **四、屋面工程**
    * **检验批**:按找坡层、保温层、找平层、防水层、保护层、面层划分。
    * **隐蔽工程**(每道工序完成后,被下一层覆盖前):
    * **基层、保温层、找平层的干燥度、平整度、坡度**。
    * **防水层**:卷材或涂膜的层数、厚度、搭接宽度、附加层处理、细部构造(天沟、檐口、出屋面管道、水落口、变形缝等)。**必须进行淋水或蓄水试验**。
    * **隔离层、保护层**的施工。
    ---
    ### **五、核心原则与建议**
    1. **同步性**:隐蔽工程验收**必须**在下一道工序开始前完成,并留有影像资料。
    2. **依据规范**:具体划分和验收标准主要依据 **《建筑工程施工质量验收统一标准》(GB50300)** 及各专业验收规范。
    3. **资料齐全**:隐蔽验收记录需附相关**材料合格证、复试报告、施工记录、试验报告**(如钢筋复试、混凝土试块、拉拔试验、蓄水试验等)。
    4. **与各专业配合**:建筑主体的隐蔽常与**给排水、电气、暖通**的管线预埋同步进行,需做好跨专业会签。
    5. **监理职责**:所有隐蔽工程必须经**监理工程师(或建设单位代表)**检查签字认可后,方可覆盖。
    **总结来说,施工就是“干一层,验一层,藏一层,记一层”的过程。** 从地基的土,到主体的钢筋,再到装修层内的管线、防水,最后到屋面的每一道垫层,凡是会被覆盖的,都必须作为隐蔽工程严格验收。检验批则是将这些工序按区段、按时间进行批量化的质量控制和记录。做好这两项,是工程质量和后续竣工验收的基础。

    点赞0

    回复 1

    举报

    全部回复

    • zy8s6r2c5b47pk8w白银专家

      2026-04-14 14:57:18

      只需要告诉我图中做哪些检验批就好

      回复

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
