从下到上如何选检验批表格


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-04-21 17:16:33

    这是一个非常实际且重要的问题。在工程资料整理和竣工报验中,“从下到上”选择检验批表格是**遵循工程质量验收体系逻辑**的正确方法。这个过程就像是“拼乐高”,先有最小的模块(检验批),再组合成更大的部分。
    简单来说,流程是:**检验批 → 分项工程 → 分部工程 → 单位工程**
    下面为您详细拆解每一步如何操作:
    ### **第一步:理解“从下到上”的体系结构**
    您可以把整个工程质量验收体系看成一棵树:
    * **树根(基础)**:**检验批** - 是验收的最小单位,按工种、工序、楼层、施工段等划分。例如:“三层①-⑩轴剪力墙钢筋安装检验批”。
    * **树枝**:**分项工程** - 由一个或多个**检验批**组成。例如:“钢筋分项工程”就包含了基础、每层墙、柱、梁、板的所有“钢筋安装检验批”。
    * **树干**:**分部工程** - 由多个**分项工程**组成。例如:“主体结构分部工程”包含了模板、钢筋、混凝土、现浇结构等多个分项。
    * **整棵树**:**单位工程** - 由多个**分部工程**组成。例如:一栋完整的住宅楼。
    **核心原则:先完成最底层所有“检验批”的验收和资料,才能汇总评定其上一层的“分项工程”,以此类推。**
    ---
    ### **第二步:实际操作“从下到上”选择表格的步骤**

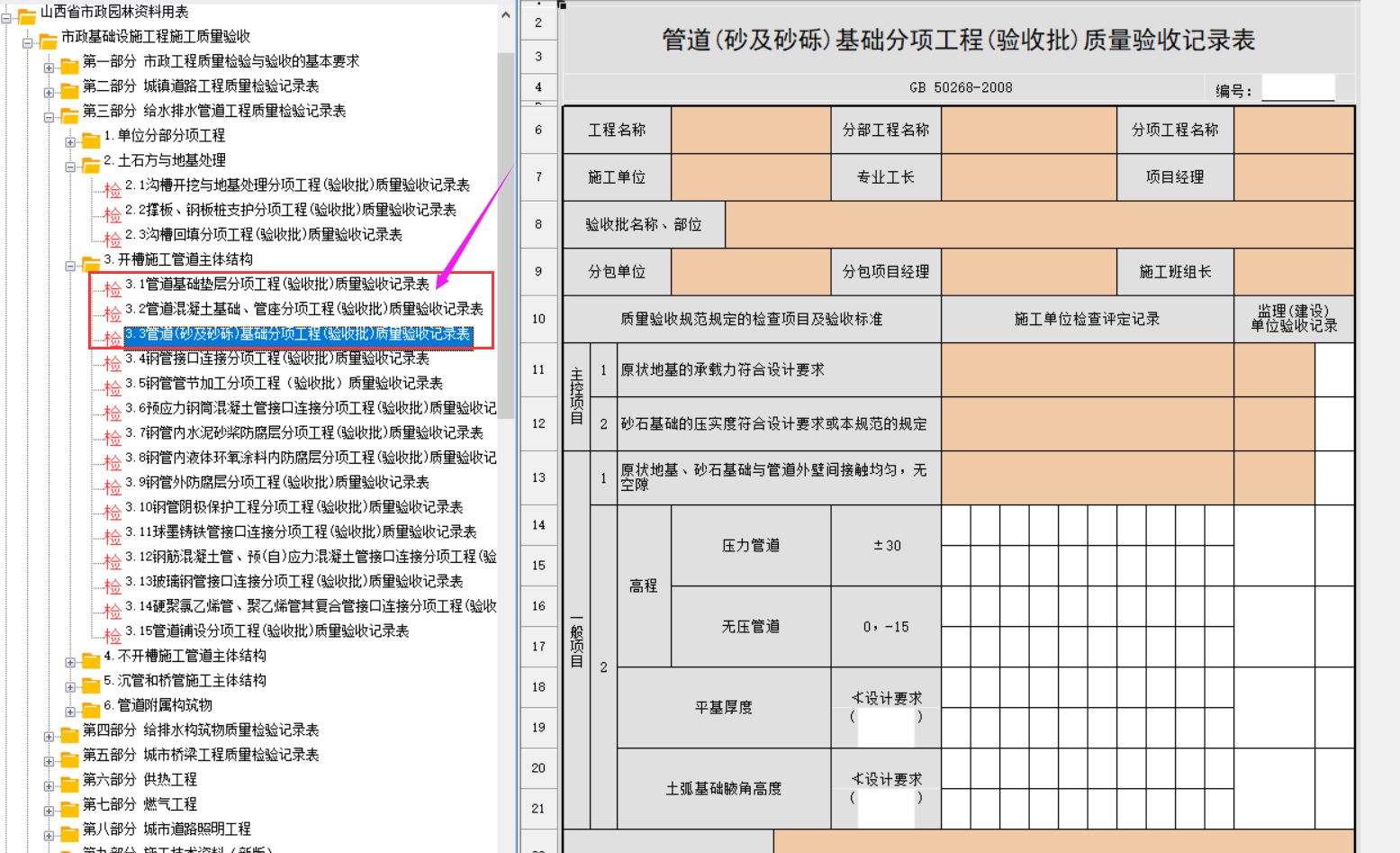

    #### **第1层:选择并完成【检验批质量验收记录】**
    这是最基础的一步,发生在日常施工过程中。
    1. **确定依据**:根据您的工程类型(建筑、市政、机电等),找到对应的**国家验收规范**(如《建筑工程施工质量验收统一标准》GB50300及各专业规范)。
    2. **划分检验批**:根据施工段、楼层、系统、设备类型等,将工程划分为若干个可验收的“检验批”。例如:“地下室防水混凝土浇筑检验批”、“A栋五层砌体工程检验批”。
    3. **填写表格**:找到对应的检验批表格,填写工程名称、部位、验收依据等。由**专业工长(施工员)**组织班组长自检,然后报请**专业监理工程师(或建设单位代表)**进行验收签字。
    4. **关键点**:一个分项工程下的所有检验批**必须全部合格**,且资料完整。
    #### **第2层:汇总形成【分项工程质量验收记录】**
    当某个分项工程的所有检验批都完成后,进行这一步。
    1. **收集整理**:将该分项工程下的所有《检验批质量验收记录》按时间或部位顺序收集齐全。
    2. **填写分项工程表**:表格内容相对简单,主要是汇总。
    * “检验批数量”:填写该分项总共包含多少个检验批。
    * “检验批部位、区段”:列出所有检验批的概括性部位。
    * “检查结论”:根据下属所有检验批是否都合格,给出“合格”或“不合格”的结论。
    3. **签字**:通常由**项目专业技术负责人**签字,**监理工程师**进行验收确认。
    #### **第3层:汇总形成【分部(子分部)工程质量验收记录】**
    在分部工程所含的所有分项工程都验收合格后,进行这一步。
    1. **收集整理**:将该分部工程下的所有《分项工程质量验收记录》及其下属的《检验批质量验收记录》整理归档。
    2. **填写分部工程表**:此表格包含更多综合性内容。
    * “分项工程数量”及列表:汇总该分部包含的所有分项工程名称、项数、验收结论。
    * “质量控制资料核查”、“安全和功能检验结果”、“观感质量验收”:这些是分部工程验收的重点,需要提供相应的试验报告、检测记录等支持性文件。
    3. **组织验收**:分部工程验收由**总监理工程师(或建设单位项目负责人)**组织,**施工项目经理**和勘察、设计、施工单位技术负责人共同参加。
    #### **第4层:最终形成【单位(子单位)工程质量竣工验收记录】**
    这是最终一步,代表整个工程的竣工验收。
    1. **汇总所有分部**:将工程涉及的所有分部工程(如地基基础、主体结构、建筑装饰装修、屋面、建筑给排水、电气等)的验收记录汇总。
    2. **填写单位工程表**:这是一份综合性的汇总表。
    * “分部工程验收记录”:汇总各分部结论。
    * “质量控制资料核查”、“安全和功能资料核查”、“主要使用功能抽查记录”、“观感质量验收”:是对整个工程的综合评定。
    3. **组织最终验收**:由**建设单位(业主)**项目负责人组织,设计、勘察、监理、施工及各专业分包单位负责人共同参与,形成最终的竣工验收意见。
    ### **总结与核心要点**
    | 层级 | 表格名称 | 组成基础 | 组织/签字负责人 | 核心动作 |
    | :--- | :--- | :--- | :--- | :--- |
    | **最底层** | **检验批验收记录** | 施工部位/工序 | **专业监理工程师** | **日常验收、实测实量** |
    | **↑** | **分项工程验收记录** | 所有相关“检验批” |项目技术负责人/监理工程师 | **汇总、统计** |
    | **↑** | **分部工程验收记录** | 所有相关“分项工程” | **总监理工程师** | **资料核查、功能测试、观感评价** |
    | **最顶层** | **单位工程竣工验收记录** | 所有“分部工程” | **建设单位负责人** | **综合评定、最终移交** |
    **给您的实用建议:**
    1. **开工前策划**:在开工前,就应根据施工组织设计,**预先划分好检验批和分项工程**,形成计划清单,避免后期混乱。
    2. **及时同步**:施工到哪里,检验批资料就同步做到哪里,切勿事后补签。
    3. **编号清晰**:为检验批、分项、分部资料设计清晰的编号系统,确保可追溯性。
    4. **资料闭合**:确保检验批中的检查数据,有对应的原始记录(如测量记录)、材料合格证、试验报告等作为支撑,形成完整的“证据链”。
    按照这个“从下到上”的逻辑进行操作,您的工程资料就能做到**层次分明、逻辑清晰、有据可查**,顺利通过各项验收。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
