房建智能化弱电机房怎么做资料?

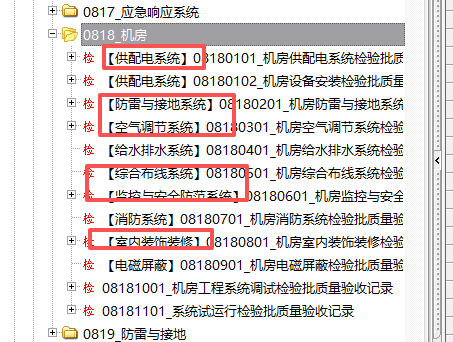

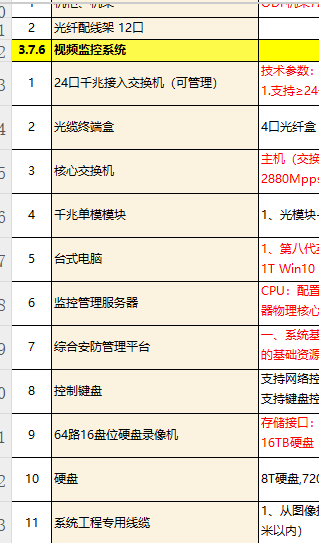

清单机房分部里有第2张图里那些分项 ,是一项做一张检验批就可以吗?那清单里面的很多设备需要单独做吗?

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-04-28 09:59:56

    您好!房建智能化弱电机房的资料编制与管理,是确保项目合规、质量可追溯、顺利验收及后期运维的关键环节。这项工作贯穿于项目的**设计、施工、调试、验收、运维**全过程。
    资料制作的核心原则是:**与工程进度同步、真实准确、完整齐全、签字盖章清晰、符合规范及归档要求。**
    以下是系统性的资料制作与管理指南,可分为几个主要部分:
    ### 一、 资料的主要构成与分类
    智能化弱电机房的资料通常分为以下几大类:
    #### 1. **前期与设计文件**
    * **立项与批复文件**:项目建议书、可行性研究报告及批复。
    * **设计文件**:
    * 设计任务书、设计合同。
    * 初步设计及图纸、施工图设计及图纸(含深化设计图纸)。
    * **图纸会审记录、设计变更通知单、工程洽商记录**(非常重要!所有变更必须有书面依据)。
    * **招投标与合同文件**:
    * 招标文件、投标文件、中标通知书。
    * 施工合同、分包合同、设备材料采购合同。
    #### 2. **施工过程资料**
    * **施工管理资料**:
    * 开工报告、施工组织设计/专项施工方案(报审表及批复)。
    * 施工进度计划、技术交底记录(对各班组)。
    * 施工日志、现场工程联系单、会议纪要。
    * **设备材料资料**:
    * **进场报验单**:所有设备、材料、线缆进场时填写。
    * **质量证明文件**:产品合格证、出厂检验报告、3C认证(强制认证产品)、进口产品商检证明等。
    * **进场检验记录**:现场对规格、型号、数量、外观的检查记录。
    * **抽样检测报告**:必要时对线缆、模块等送第三方检测的报告。
    * **施工安装与测试资料**:
    * **隐蔽工程验收记录**:**重中之重!** 包括线管预埋、桥架安装、线缆敷设(在吊顶、墙面、地板下等隐蔽前)、接地体施工等。必须附有照片或视频。
    * **安装质量检查记录**:机柜安装、设备上架、面板安装、标识标签等。
    * **调试与测试记录**:
    * **线缆测试报告**:综合布线系统的每一条链路(配线架到信息点)的**福禄克(Fluke)** 等专业仪器的认证测试报告。
    * **系统调试记录**:网络系统、电话系统、安防系统(监控、报警、门禁)、机房环境(UPS、精密空调、动环监控)等各子系统的单机调试、系统联调记录。
    * **试运行记录**:系统连续运行期间的运行状态、故障处理记录。
    #### 3. **竣工与验收资料**
    * **竣工图纸**:必须与现场实际情况100%一致,包含所有变更。包括系统图、平面布置图、接线图、机柜布置图、点位图等。
    * **系统技术资料**:设备使用说明书、维护手册、软件备份、配置参数文件(如交换机、路由器配置)、IP地址规划表、密码清单等。
    * **验收文件**:
    * **分部/子分部工程验收记录**:智能化工程作为一个分部,弱电机房是其重要子部分。
    * **系统检测报告**:可能由业主委托的第三方检测机构出具。
    * **竣工验收报告**。
    * **竣工移交清单**:向建设单位或物业移交的所有资料、设备、备品备件清单。
    ### 二、 针对“弱电机房”特有的关键资料要点
    除了通用资料,机房部分需特别关注:
    1. **机房环境与基础设施**:
    * **机房装修**:防静电地板、天花、隔断、防火门等的验收记录。
    * **供配电系统**:UPS、配电柜、电池组的安装测试记录、蓄电池充放电测试报告。
    * **空调新风系统**:精密空调的安装调试记录、温湿度监测记录。
    * **防雷接地**:等电位联结、接地电阻测试报告(电阻值需≤1Ω或符合设计要求)。
    * **消防系统**:气体灭火系统的施工及检测报告。
    * **安防系统**:机房内视频监控、门禁系统的调试记录。
    2. **智能化系统核心资料**:
    * **网络系统**:核心交换机、汇聚交换机、路由器的配置备份、VLAN划分表、拓扑图。
    * **布线系统**:机柜内配线架与网络设备连接跳线图、标识系统管理文档。
    * **机柜布置图**:准确标明每个设备(服务器、交换机、配线架)在机柜中的位置(U数)。
    ### 三、 资料制作与管理建议
    1. **熟悉规范标准**:遵循《建筑工程资料管理规程》(如JGJ/T 185)、《智能建筑工程质量验收规范》(GB 50339)及地方城建档案馆的归档要求。
    2. **建立资料目录清单**:在项目开始时,就编制一份详细的《竣工资料移交清单》作为总纲,按清单收集整理。
    3. **及时同步,专人负责**:资料员必须与施工同步收集、填写、报审,避免后期“做回忆录”。
    4. **原件管理**:质量证明文件、检测报告等尽可能收集原件,复印件需加盖供应商或施工单位公章并注明原件存放处。
    5. **数字化与备份**:所有重要文件(图纸、测试报告、配置)应进行电子化归档。竣工图应为CAD电子版和蓝图。
    6. **流程清晰**:所有报审表(材料报验、工序报验)必须有监理(或建设单位)的审核签字意见,形成闭合。
    ### 四、 常用表格(名称示例)
    * 材料、构配件进场检验记录
    * 隐蔽工程验收记录表
    * 系统试运行记录
    * 工程变更单
    * 分项工程质量验收记录
    *子系统检测记录**总结:** 弱电机房的资料是一个系统化工程,它不仅是“ paperwork”,更是项目管理的体现。核心思路是 **“做什么、记什么;谁施工、谁记录;谁验收、谁签字”** ,确保每一道工序、每一台设备、每一条线缆都有据可查,最终形成一套完整、真实、可追溯的项目档案,为机房的长期稳定运行打下坚实基础。建议在项目初期就与建设、监理单位明确资料的具体格式和深度要求。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
