分析仪表分项工程质量验收记录没有内容,怎么填写?

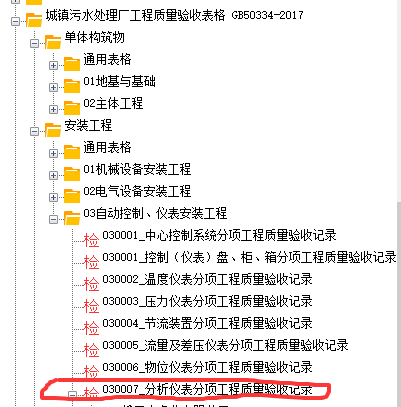

b934870dc76f7dff7af83fd56f28148a.pngb0326b07-61c4-4bae-aa27-f0e09779ac7b.png这个怎么填

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-05-06 17:43:11

    看看右侧范例视图里是否有范例,没有的话就要结合图纸和方案的要求补充了

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-05-06 08:31:03

    您好!遇到分析仪表分项工程质量验收记录表“没有内容”的情况,这在工程项目中很常见,通常意味着以下几种情况之一:
    1. **该分项工程尚未施工或验收**:记录表是提前编制的,实际工作还未进行。
    2. **该分项工程的验收内容以“过程资料”为主**:分析仪表的安装、调试、校验记录本身就是核心验收内容,表格本身可能只是结论性的汇总。
    3. **对“验收内容”的理解有偏差**:不是指表格空白,而是指具体要检查和填写的实测项目、数据等。
    根据不同的情况,填写方法也不同。请参照以下步骤和原则处理:
    ---
    ### **第一步:明确“分项工程”的定位与要求**
    根据国家标准《建筑工程施工质量验收统一标准》(GB 50300)和《自动化仪表工程施工及质量验收规范》(GB 50093),**“分析仪表”通常是“自动化仪表分部工程”下的一个子分项工程。**
    * **分项工程验收的依据**:不是凭空填写,而是基于**施工过程中的各项检验记录、调试报告、合格证等质量证明文件**。
    * **验收记录表的作用**:是对这些过程资料符合性的**核查与确认**。
    ---
    ### **第二步:分析“没有内容”的具体原因并应对**
    #### **情况A:工程尚未实施,表格为空表**
    这是最正常的情况。您应该:
    1. **填写表头信息**:工程名称、分项工程名称(如“分析仪表安装”)、检验批容量/部位、施工单位、项目负责人等基本信息**可以先填写完整**。
    2. **暂不填写检查记录**:中间的“主控项目”、“一般项目”的“质量验收规范的规定”栏可以填写规范条款,“施工单位检查评定记录”和“监理/建设单位验收记录”**留空**。
    3. **备注说明**:在表格空白处或附注中注明“**本分项工程计划于X年X月X日后开始施工,待完成后据实验收填写**”。这体现了资料管理的计划性和可追溯性。
    #### **情况B:工程已实施,但不知表格内具体填什么**
    这时,“内容”指的是**验收规范要求的检查项目和结果**。您需要收集以下**过程资料**,并将其结论汇总到表格中:
    **分析仪表分项工程通常的验收内容(即您要填的“内容”)包括:**
    1. **主控项目(必须全部合格)**:
    * **仪表设备验收**:仪表及附件的型号、规格、材质、合格证、校验报告等是否符合设计文件。
    * **安装位置与条件**:取样点位置、预处理装置安装、环境(温度、湿度、振动、腐蚀性)是否符合仪表要求。
    * **校验与调试**:**这是核心!** 仪表安装后的**零点校验、量程校准、重复性测试、响应时间测试**等记录,以及标准气体/液体的有效性证明。记录应显示误差在允许范围内。
    * **系统联调**:与分析仪表相连的样品处理系统、信号传输系统、控制系统(DCS/PLC)的联动调试正常,显示值准确。
    2. **一般项目(允许有少量偏差,但不影响安全和使用功能)**:
    * **外观检查**:仪表完好、无损伤,铭牌清晰。
    * **安装质量**:固定牢固、接线正确美观、标识清晰。
    * **附件安装**:过滤器、减压阀、排放阀等安装正确。
    **如何填写到表格里:**
    * **“施工单位检查评定记录”栏**:不要写“符合要求”就完了。应简要描述检查结果和依据。例如:
    * “PH计型号ABC-123,校验报告编号XXX,零点/量程误差0.5%,符合说明书要求。”
    * “氧分析仪安装于取样平台,环境通风良好,接线已检查无误。”
    * “与DCS通道TEST-01通讯测试正常,显示值偏差<1%F.S.”
    * **“监理/建设单位验收记录”栏**:由验收方填写“**同意施工单位评定意见**”或“**现场抽检复核,结果合格**”等结论性语言。
    #### **情况C:该分项工程确实无实体工作量(极少见)**
    如果设计图中明确没有分析仪表,但资料目录里有此分项:
    1. **填写表头信息**。
    2. **在“施工单位检查评定记录”栏写明**:“**根据施工图(图号XXX)核查,本工程/本检验批范围内无分析仪表设计内容。**”
    3. **在“监理/建设单位验收记录”栏**,验收方签字确认该情况属实。
    4. **附上相关设计文件作为附件**。
    ---
    ### **第三步:核心原则与最终建议**
    1. **依据先行**:一切填写内容必须依据**施工合同、设计图纸、技术规格书和国家/行业验收规范**。
    2. **资料闭环**:验收记录表不是孤立的,**后面必须附上它所依据的所有证明文件**,如:仪表合格证、出厂校验单、现场校验记录、调试报告、隐蔽工程记录(如有)等。
    3. **过程影像**:重要的安装、调试过程最好有照片或视频作为附件,这是非常有说服力的“内容”。
    4. **沟通确认**:如果不确定,**务必与现场技术负责人、监理工程师或建设单位代表沟通**,明确该分项的具体验收范围、标准和填写深度。
    **总结来说,不要担心表格“空”,而要把它看作一个“汇总确认单”。它的内容来源于施工过程中产生的各项技术文件和检测数据。先从收集和整理这些基础资料开始,然后将其关键结论摘要填入表格中,并确保所有结论都有据可查。** 如果您手头有具体的设计图纸和验收规范,可以对照着列出更详细的检查清单,填写起来就有的放矢了。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
