钢筋混凝土挡土墙要做什么检验批及配套表格?

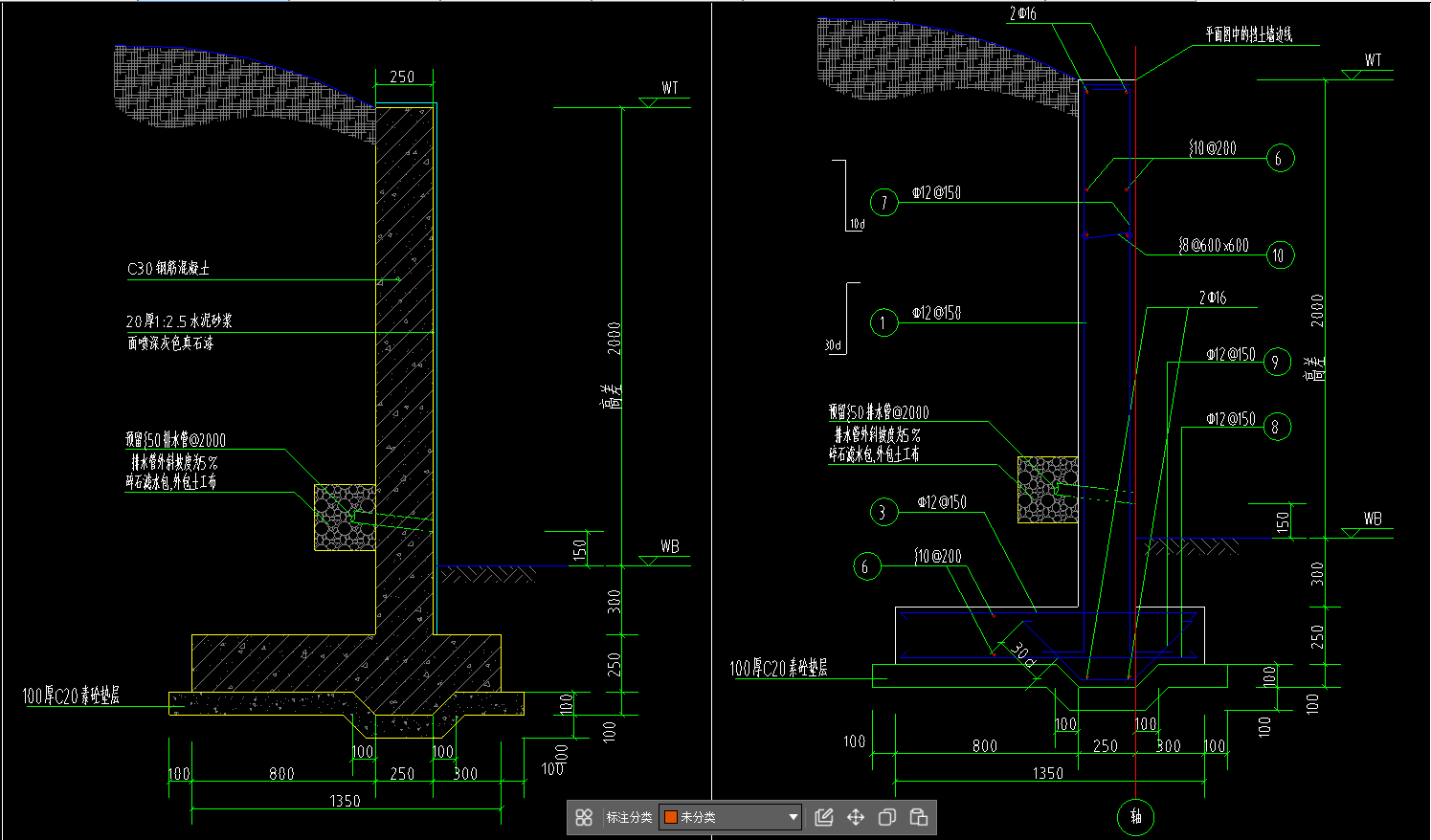

1基础持力层为原状土,地基承载力特征值不小于120KPa,基础施工前须补勘察地质报告,待设计单位核对无误后,方可施工。图中所示基底标高为参考值,基坑升挖原则是挖去全部回填土,基坑开挖至距基底设计标高150mm时,应会同勘察、监理、设计、施工等有关单位验槽。经确认后挖至基底标高并立即施工垫层,避免扰动原状土,基础进入持力层不少于300mmn。当持力层较深时,用级配砂石或C20素混凝土换填2、基础及基础梁垫层厚度为100mm,强度为C25宽度每边宽出基础100mm。且每边宽出混凝土基础边300。3、混凝士强度为C30,钢筋HRB400级()。回填土应分层压实,压实系数不小千0.945、图中所示标高为相对标高

4、地坪以下结构施工完毕后,应先回填土至地坪设计标高,方可再施工上部。


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-05-09 15:09:42

    钢筋混凝土挡土墙的检验批划分及配套表格,主要依据《混凝土结构工程施工质量验收规范》GB50204、《建筑地基基础工程施工质量验收规范》GB50202以及地方或项目的具体要求。以下是一个典型的检验批划分方案及所需配套表格:
    **核心原则:**
    1. **按施工段或变形缝划分:**通常沿挡土墙长度方向,按一定长度(如20-30米)或按设置的变形缝(沉降缝、伸缩缝)划分检验批。
    2. **按施工工序划分:**每个施工段内的不同工序(如模板、钢筋、混凝土)应分别做检验批。
    3. **按材料进场批次划分:**钢筋、水泥、砂石、外加剂等原材料按进场批次做报验和检验批(原材料复试)。
    4. **隐蔽工程验收:**钢筋工程、预埋件(如泄水孔管、沉降缝材料)等隐蔽前必须单独做隐蔽工程验收记录。
    **典型的检验批划分及对应表格:**
    **1.地基与基础 (依据GB50202)**
    * **检验批名称:**地基验槽记录 (通常不是标准检验批表格,而是重要记录)
    * **配套表格/记录:**
    *地基验槽记录表 (记录基底土质、标高、尺寸、承载力等)
    *地基处理记录 (如有换填、夯实等)
    *地基承载力检测报告 (如需要)
    * **检验批名称:**混凝土基础 (垫层)模板安装检验批质量验收记录* **检验批名称:**混凝土基础 (垫层)钢筋安装检验批质量验收记录* **检验批名称:**混凝土基础 (垫层)混凝土施工检验批质量验收记录* **检验批名称:**混凝土基础 (垫层)现浇结构外观及尺寸偏差检验批质量验收记录 * **配套表格/记录:**
    *钢筋隐蔽工程验收记录 *混凝土施工记录 (浇筑时间、方量、人员、设备、天气等)
    *混凝土坍落度检测记录 *混凝土试块制作记录及抗压强度试验报告 (标准养护、同条件养护)
    *基础(垫层)放线测量记录**2.挡土墙主体 (钢筋混凝土结构) (依据GB50204)**
    * **检验批名称:**模板安装检验批质量验收记录 * **配套表格/记录:**
    *模板安装检查记录 (支撑稳定性、刚度、尺寸、标高、垂直度、平整度等)
    *预埋件、预留孔洞检查记录* **检验批名称:**钢筋原材料检验批质量验收记录 (按进场批次)
    * **配套表格/记录:**
    *钢筋材料/构配件进场验收记录 *钢筋产品质量证明文件 (合格证、出厂检验报告)
    *钢筋力学性能、重量偏差复试报告* **检验批名称:**钢筋加工检验批质量验收记录* **检验批名称:**钢筋安装检验批质量验收记录 * **配套表格/记录:**
    * **钢筋隐蔽工程验收记录 (非常重要!)** -详细记录钢筋规格、数量、间距、排距、保护层厚度、连接方式及质量、锚固长度、搭接长度、预埋件位置等,附简图。
    * **检验批名称:**混凝土原材料检验批质量验收记录 (按进场批次)
    * **配套表格/记录:**
    *水泥、砂、石、外加剂、掺合料等材料/构配件进场验收记录 *水泥合格证、出厂检验报告、复试报告 (安定性、强度等)
    *砂、石检验报告 (级配、含泥量、泥块含量、针片状等)
    *外加剂、掺合料合格证、出厂检验报告、复试报告 *混凝土配合比设计报告 (由有资质实验室出具)
    *混凝土开盘鉴定记录* **检验批名称:**混凝土施工检验批质量验收记录 * **配套表格/记录:**
    *混凝土浇筑申请单 *混凝土施工记录 (详细记录浇筑部位、时间、方量、配合比执行情况、人员、设备、天气、异常情况等)
    *混凝土坍落度检测记录 (每车或按规范要求频次)
    *混凝土试块制作记录 *混凝土标准养护试块抗压强度试验报告 *混凝土同条件养护试块抗压强度试验报告 (用于拆模、结构实体检验等)
    *大体积混凝土测温记录 (如适用)
    * **检验批名称:**混凝土养护记录 (非标准检验批,是重要施工记录)
    * **配套表格/记录:**
    *混凝土养护记录 (记录养护方法、起止时间、温度、湿度等)
    * **检验批名称:**模板拆除检验批质量验收记录 * **配套表格/记录:**
    *拆模申请单 (附同条件试块强度报告)
    *模板拆除检查记录 (构件外观、棱角保护等)
    * **检验批名称:**现浇结构外观及尺寸偏差检验批质量验收记录 * **配套表格/记录:**
    *现浇结构外观质量检查记录 (蜂窝、麻面、孔洞、露筋、裂缝等)
    *现浇结构尺寸偏差检查记录 (轴线位置、垂直度、标高、截面尺寸、表面平整度等) - **挡土墙的垂直度、表面平整度是重点!**
    **3.附属构造 (依据相关规范及设计)**
    * **泄水孔:**
    * **检验批名称:**泄水孔安装检验批质量验收记录 (或包含在砌体或混凝土相关检验批中)
    * **配套表格/记录:**
    *泄水孔材料合格证/检验报告 (如PVC管)
    *泄水孔位置、间距、坡度、反滤层(土工布、碎石)施工检查记录 *泄水孔隐蔽工程验收记录 (如果被回填覆盖)
    * **沉降缝/伸缩缝:**
    * **检验批名称:**变形缝处理检验批质量验收记录 * **配套表格/记录:**
    *缝内填塞材料 (沥青麻丝、泡沫板等)合格证/检验报告 *止水带 (如有)合格证/检验报告、安装检查记录 *缝的位置、宽度、垂直度、填塞质量检查记录* **墙顶构造 (如压顶):**
    * **检验批名称:**混凝土压顶模板安装/钢筋安装/混凝土施工/现浇结构外观尺寸偏差检验批质量验收记录 (参照主体部分)
    * **墙后回填:**
    * **检验批名称:**墙背回填土检验批质量验收记录 (依据GB50202)
    * **配套表格/记录:**
    *回填土料检验报告 (含水率、击实试验)
    *分层回填压实记录 (厚度、压实遍数、方法)
    *回填土压实度检测报告 (环刀法、灌砂法等)
    **4.材料试验报告 (贯穿始终)**
    *所有原材料 (钢筋、水泥、砂、石、外加剂、掺合料、防水材料、止水带、填缝材料、土工布等)的合格证、出厂检验报告及按规定要求的**复试报告**。
    *混凝土试块 (标准养护、同条件养护)抗压强度试验报告。
    *钢筋连接接头 (焊接、机械连接)工艺检验报告和现场抽样检验报告 (如适用)。
    *回填土压实度试验报告。
    *其他特殊要求的检测报告 (如挡墙位移监测报告)。
    **重要注意事项:**
    1. **地方差异:**具体使用的检验批表格编号和格式可能因地区或项目监理要求略有不同,但核心内容和要求是一致的。务必使用项目所在地或监理工程师认可的最新版本表格。
    2. **隐蔽工程:**钢筋工程、预埋件、泄水孔反滤层、沉降缝内部构造等**必须**在覆盖或隐蔽前进行验收,并形成详细的**隐蔽工程验收记录**,这是质量控制的**关键环节**。
    3. **及时性:**检验批验收应在相应工序完成后及时进行,特别是隐蔽工程。
    4. **签字齐全:**所有检验批、隐蔽记录、施工记录等都必须由施工单位的专业质量检查员、专业技术负责人(或项目技术负责人)签字,并报监理工程师(或建设单位项目专业技术负责人)检查验收并签字确认。
    5. **可追溯性:**所有记录应清晰、完整、真实,具有可追溯性。例如,混凝土试块编号应与施工记录中的制作记录对应;钢筋复试报告应与钢筋隐蔽记录中的炉批号对应。
    6. **挡土墙重点:**对于挡土墙,要特别关注:
    * **基础承载力、尺寸、标高。**
    * **钢筋保护层厚度(尤其是临土面)。**
    * **泄水孔的位置、数量、通畅性和反滤层质量。**
    * **沉降缝/伸缩缝的位置、垂直度及填塞质量。**
    * **墙体的垂直度、表面平整度(临空面)。**
    * **混凝土的密实度(避免冷缝、蜂窝麻面,特别是临土面)。**
    * **墙后回填的分层压实质量。**
    **总结:**
    钢筋混凝土挡土墙的检验资料是一个系统工程,涵盖了从地基验槽到最终成品的全过程。核心是**按工序、按材料批次**划分检验批,并配套详细的**施工记录、材料证明、试验报告**,最重要的是做好**隐蔽工程验收记录**。务必严格按照国家规范、设计图纸和监理要求执行,确保资料的真实性、及时性和完整性,这是工程质量合格的重要证明。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
