承台桩需要做几组试块

承台桩需要做一桩一组试块吗
我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-05-12 08:33:37

    《建筑地基基础工程施工质量验收标准》(GB50202-2018)


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-05-12 08:31:05


    关于承台桩(通常指**桩基础**中的**桩身混凝土**)需要制作多少组混凝土试块,需要遵循相关的国家标准和规范。核心规范是 **《建筑地基基础工程施工质量验收规范》GB 50202** 和 **《混凝土结构工程施工质量验收规范》GB 50204**。
    以下是关键规定和解释:
    1. **核心依据(GB 50202):**
    * 规范第5.1.4条(灌注桩)明确规定:

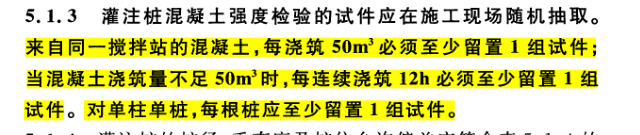

    > **“灌注桩混凝土强度检验的试件应在施工现场随机抽取。来自同一搅拌站的混凝土,每浇筑50m³必须至少留置1组试件;当混凝土浇筑量不足50m³时,每连续浇筑12小时必须至少留置1组试件。对单柱单桩,每根桩应至少留置1组试件。”**
    * 规范第5.4.2条(预制桩)也有类似要求(按台班或按方量)。
    2. **解读与应用(针对灌注桩):**
    * **按方量留置:** 这是最主要的原则。桩身混凝土每连续浇筑 **50立方米**,就需要至少制作**1组**标准养护试块(通常是3块)。
    * **按时间留置(小方量):** 如果一次浇筑的总量小于50立方米,但整个浇筑过程持续了**12小时或以上**,那么也需要至少留置**1组**试块。
    * **单桩单柱(最低要求):** **最关键的一点!** 对于**单柱单桩**(即一根桩独立承担一个柱子的荷载),无论这根桩的混凝土量是多少(即使远小于50m³),都必须至少为**每根桩**留置**1组**试块。这是为了保证每根重要桩的强度都能被代表和检验。
    * **群桩基础:**
    * 如果一次连续浇筑的是多根桩(群桩),总方量超过50m³,那么按50m³一组留置即可(例如浇筑120m³,需至少3组)。
    * 但如果一次连续浇筑的桩总方量小于50m³,但包含了多根桩,并且每根桩都很重要(例如都是小直径的摩擦桩),通常**建议**也按桩的数量或根据监理/设计要求适当增加试块组数,或者明确该组试块代表的桩号范围,**但规范的最低要求是按方量或时间**。不过,实践中为了更准确地控制每根桩的质量,特别是重要工程,往往会要求每根桩或每几根相近的桩留置一组试块,这通常会体现在施工方案或监理要求中。
    * **绝对不能出现一根桩没有任何试块代表的情况。** 即使群桩总方量很大,如果其中某根桩是单独浇筑的(即使方量很小),那么这根单独浇筑的桩也需要至少一组试块(满足“每连续浇筑”的原则,且方量不足50m³但时间可能超过12小时,或者按单桩重要性考虑)。
    3. **承台本身的混凝土试块:**
    * 用户问的是“承台桩”,但承台(桩顶的钢筋混凝土平台)本身也是一个混凝土结构构件。
    *承台混凝土试块的留置需遵循 **《混凝土结构工程施工质量验收规范》GB 50204** 的规定:
    * 每拌制100盘且不超过100m³的同配合比混凝土,取样不得少于一次。
    * 每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次。
    * 当一次连续浇筑超过1000m³时,同一配合比的混凝土每200m³取样不得少于一次。
    * 每次取样应至少留置一组标准养护试件。
    * 同条件养护试件的留置组数应根据实际需要确定(通常用于结构实体检验)。
    * **简单说:承台混凝土一般按每100m³(不足100m³按一个检验批)至少留置一组标准养护试块。大体积承台(>1000m³)按每200m³一组。** 同条件试块根据需要留置。
    **总结与结论:**
    1. **对于桩基础中的桩身混凝土(灌注桩):**
    * **必须满足:每连续浇筑50m³混凝土,至少1组试块。**
    * **必须满足:混凝土浇筑量不足50m³但连续浇筑时间达12小时,至少1组试块。**
    * **必须满足:单柱单桩,每根桩至少1组试块。**
    * **群桩基础:** 按方量(50m³/组)是规范最低要求。**强烈建议并常见做法是:无论方量大小,每根桩或相邻的几根桩(在一个连续浇筑段内)至少留置一组试块。** 具体数量应在施工方案中明确并经监理批准。**绝对不能出现某根桩没有试块代表的情况。**
    2. **对于承台本身的混凝土:**
    * 按GB 50204要求留置,通常是**每100m³混凝土至少1组标准养护试块**(首次开盘、超过1000m³时每200m³一组等特殊情况按规范执行)。
    **因此,回答“承台桩需要做几组试块”需要明确:**
    * **如果你问的是桩身:** 组数取决于单根桩的方量、是否是单柱单桩、一次连续浇筑的总方量(涉及多少根桩)以及连续浇筑时间。最低要求是每50m³一组且单柱单桩每根一组。**实际施工中,为了保证每根桩质量可追溯,通常按每根桩至少一组(或一个连续浇筑小批次一组)来执行。** 具体数量看施工方案。
    * **如果你问的是承台本身:** 通常是每100m³混凝土至少一组标准养护试块。
    **最关键的建议:** 务必查阅工程的具体设计文件、施工组织设计/施工方案以及监理单位的要求,这些文件会根据工程重要性、桩型、地质条件、规范要求等因素明确规定桩身和承台混凝土试块的留置组数和方案。规范给出的是最低要求,实际项目要求可能更严格。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
