这个做法里面,基础需要做防雷引下线检验批吗?钢结构主体

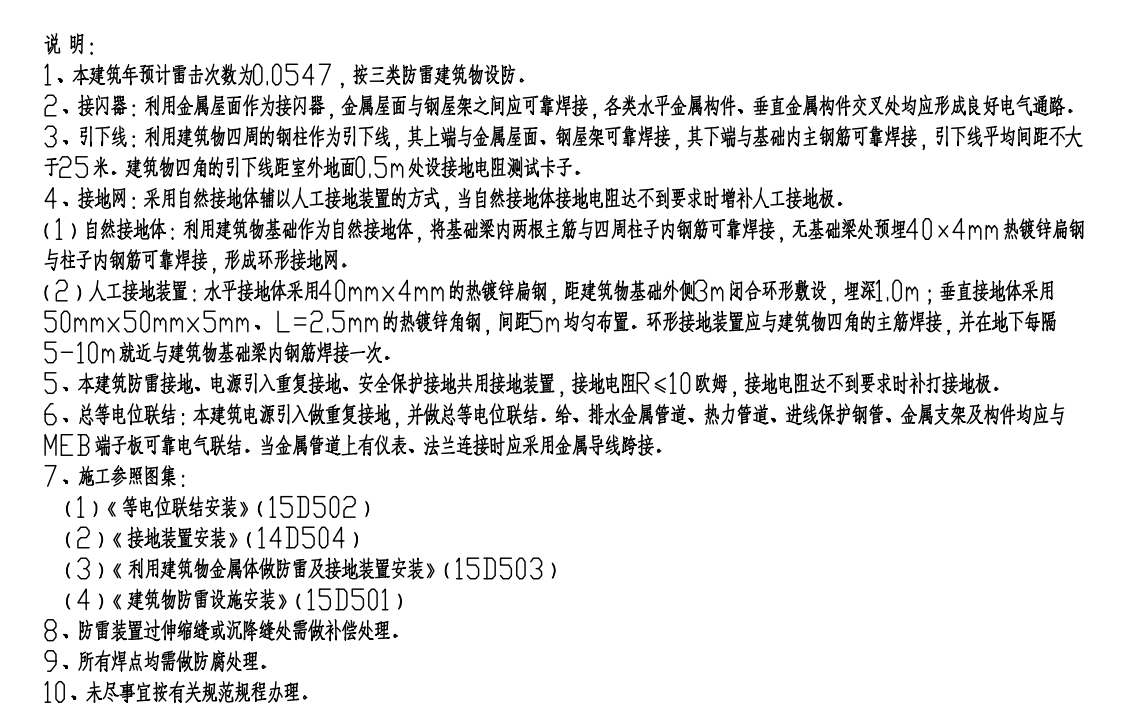

根据接地及防雷平面图说明

里面
这个做法,基础需要做防雷引下线检验批吗?钢结构主体


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-05-13 09:07:08

    是的,**基础部分需要做“接地装置安装检验批”,而不是“防雷引下线安装检验批”**。
    这里需要区分清楚防雷系统的几个关键组成部分及其对应的检验批:
    1. **接地装置:** 这是埋设在地下的部分,包括接地极(垂直接地体)、接地母线(水平接地体)、连接点等。它的作用是将雷电流最终泄放入大地。
    * **对应的检验批:** **接地装置安装检验批质量验收记录**。
    * **施工阶段:** **基础施工阶段**。这部分是在土建做基础(如承台、地梁、底板)时同步安装或预埋的。
    * **验收内容:** 接地极的材料、规格、数量、埋深、间距、接地母线的材料、规格、敷设方式、连接质量(焊接长度、饱满度、防腐)、接地电阻测试(初步测试)等。
    2. **防雷引下线:** 这是连接接闪器(如避雷针、避雷带)和接地装置的导体,负责将雷电流从高处引到地下。
    * **对应的检验批:** **防雷引下线安装检验批质量验收记录**。
    * **施工阶段:** **主体结构施工阶段(钢结构吊装阶段)**。
    * **验收内容:** 引下线的材料、规格、数量、敷设方式(对于钢结构,通常就是利用钢柱本身)、连接质量(柱与柱之间的螺栓连接或焊接是否满足电气贯通要求,是否需要额外跨接)、标识、与接地装置的连接点等。
    **针对你的问题(钢结构主体):**
    * **基础部分(接地装置):** 在基础施工时,已经完成了接地极、接地母线的安装和连接。这个阶段**必须**做**接地装置安装检验批**。这是防雷系统的基础,也是隐蔽工程的关键环节,需要详细记录和验收。
    * **钢结构主体部分(引下线):** 在钢结构吊装、安装阶段,钢柱作为天然的引下线被安装起来。此时需要做的是**防雷引下线安装检验批**。验收重点是:
    * 确认钢柱本身规格符合引下线要求(通常没问题)。
    * 检查钢柱与钢柱之间的连接(螺栓连接或焊接)是否满足电气贯通性要求(连接处接触面积、接触压力、防腐、是否需要额外跨接扁钢)。
    * 检查钢柱底部(通常在地面以上或室内地面处)是否按设计要求设置了与基础接地装置的**可靠连接点**(测试点或断接卡子),并检查该连接点的施工质量。
    * 检查引下线标识是否清晰。
    **总结与关键点:**
    1. **基础必须做检验批:** **基础阶段必须完成并验收“接地装置安装检验批”**。这是防雷验收的核心资料之一,证明接地体已按要求施工并(初步)测试合格。
    2. **钢结构主体做引下线检验批:** **钢结构主体施工阶段(吊装、连接完成后)需要做“防雷引下线安装检验批”**。重点验收利用钢柱作为引下线的电气贯通性和与接地装置的连接。
    3. **两者关联:** 在钢结构引下线检验批中,会涉及到检查引下线与基础接地装置的连接点(通常在柱脚),这个连接点本身是在基础阶段预埋或在钢结构安装时连接的,但其验收是在引下线检验批中进行。
    4. **资料闭合:** 基础接地装置的隐蔽验收记录、接地电阻测试记录是引下线检验批的重要支撑文件。
    5. **特殊注意:** 对于钢结构,要特别关注螺栓连接节点处的电气连接可靠性。如果设计或规范要求,需要在螺栓连接处增加跨接铜编织带或镀锌扁钢,确保电气通路畅通无阻,这个细节必须在引下线检验批中体现。
    **结论:**
    基础施工阶段**必须**做**接地装置安装检验批**。钢结构主体施工阶段需要做**防雷引下线安装检验批**。这两个检验批是防雷工程不同阶段、不同组成部分的关键质量验收记录,**缺一不可**。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
