湖北市政道路2020的土方(基槽)开挖这个表填写规范

湖北市政道路2020的土方(基槽)开挖这个表填写规范是什么

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-05-18 08:44:22

    以下是针对湖北省市政道路工程中 **“土方(基槽)开挖”检验批/报验表(2020年规范适用)**的填写规范指南,主要依据 **《湖北省市政基础设施工程质量验收统一标准》(DB42/T 1555-2020)** 及相关设计文件、施工规范(如《城市道路工程施工与质量验收规范》CJJ 1-2008等)。填写时需确保**真实、准确、完整、及时**。
    ---
    ## 一、核心填写原则
    1. **依据性:** 严格按**设计图纸、施工方案、地质勘察报告、现行验收规范(DB42/T 1555-2020, CJJ 1-2008等)**填写。
    2. **真实性:**数据必须来自现场实际测量、观察和试验,不得弄虚作假。
    3. **同步性:**表格应在相应工序完成后**及时**填写报验,不得事后集中补签。
    4. **规范性:**
    * 使用黑色或蓝黑色钢笔、签字笔填写,或打印(签名必须手签)。
    *字迹清晰工整,不得涂改。如需修改,应划改并加盖修改人印章或签名。
    * 表格编号、日期、部位等关键信息填写完整。
    * 计量单位统一(一般为m、mm、m²、m³等)。
    * 数据精确度符合规范要求(如标高精确到mm或cm)。
    5. **完整性:**
    * 所有必填项(包括检查项目、设计值、允许偏差、实测值、检查记录、结论等)不得空缺。
    * 相关责任人(施工员、质检员、专业监理工程师等)签字齐全。
    * 附必要的**证明材料**(如测量记录、试验报告、影像资料等)。
    ---

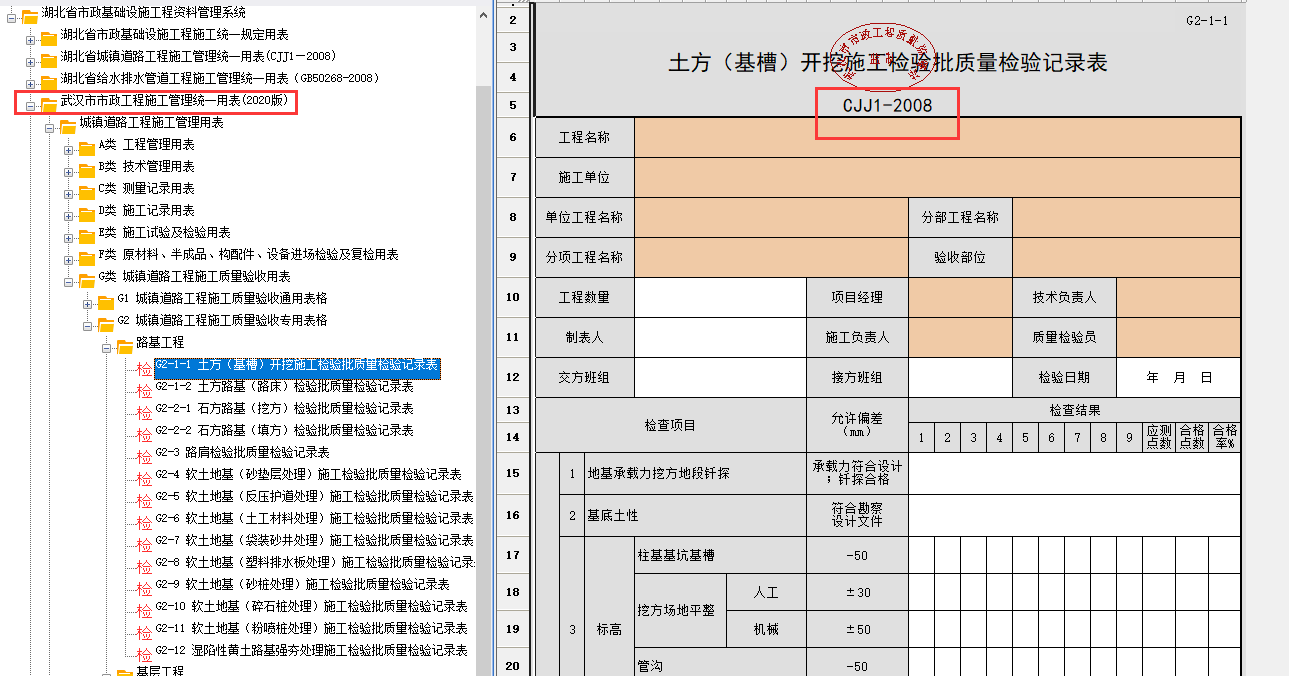

    ## 二、 关键栏目填写规范详解(以常见检验批质量验收记录表为例)
    1. **表头部分:**
    * **工程名称:** 填写市政道路工程的全称,与施工许可证、合同一致。
    * **分部工程名称:** 填写“路基工程”。
    * **子分部工程名称:** 填写“土方路基”或“路基土方”。
    * **分项工程名称:** 填写“土方开挖”或“基槽开挖”。
    * **检验批名称:** 填写具体的开挖范围,例如:“K0+100~K0+300段道路路基土方开挖”、“XX交叉口基槽开挖”。
    * **检验批容量:** 填写该检验批的开挖**体积(m³)**或**长度(m)**。应明确范围(起讫桩号)。
    * **施工单位:** 填写承担该分项工程的具体施工单位全称。
    * **项目负责人:** 施工单位项目负责人姓名。
    * **分包单位/分包项目负责人:**如有分包,据实填写;无则划“/”。
    * **检验批编号:** 按项目资料管理规定统一编号,具有唯一性。通常包含工程代号、分部、分项、流水段、顺序号等。
    * **施工依据:**填写具体执行的施工方案、作业指导书名称及编号(如《XX道路路基土方开挖专项施工方案》-XXX号)。
    * **验收依据:**
    * 《湖北省市政基础设施工程质量验收统一标准》DB42/T 1555-2020
    * 《城市道路工程施工与质量验收规范》CJJ 1-2008 (或其更新版本/地方标准)
    * 《建筑地基基础工程施工质量验收标准》GB50202-2018 (适用于基坑、管沟等基槽)
    * 设计图纸(图号:XXX)
    * 地质勘察报告(报告编号:XXX)
    * **验收日期:** 现场实际验收日期。
    2. **主控项目:** (必须全部合格)
    * **基底土质:**
    * **设计要求:** 描述设计要求的地基土类别、承载力特征值或处理要求(如“压实度≥93%”、“承载力≥120kPa”、“换填砂砾石”等)。**必须写明具体设计值或要求。**
    * **检查记录:** 描述现场基底实际揭露的土质情况(土类、颜色、状态),是否与地勘报告相符。**关键:** 必须说明是否满足设计要求。如进行承载力检测(轻型动力触探N10等)或压实度检测,填写检测结果(平均值、最小值)及报告编号。
    * **检查结果:** 填写“符合设计要求”或“符合地勘报告及设计要求”。**必须明确结论。**
    * **基底处理:** (如设计有要求)
    * **设计要求:** 写明具体的处理措施(如“清除淤泥至老土层”、“超挖部分采用C15混凝土回填”、“换填厚度1.0m”等)。
    * **检查记录:**描述现场实际处理情况(处理范围、深度、方法、使用的材料)。**关键:** 说明处理结果是否符合设计。
    * **检查结果:** 填写“符合设计要求”。
    * **开挖范围、标高:**
    * **设计要求:** 填写设计图纸上的开挖边界坐标、基底设计标高(或相对标高)。
    * **检查记录:** 简述测量方法(如全站仪、水准仪)、检查点位数量及布置。实测数据可另附测量记录表,在此栏注明“详见测量记录表XXX”。
    * **检查结果:**填写“符合设计要求”或“偏差在允许范围内”。
    3. **一般项目:** (允许有少量偏差,但合格点率需达标)
    * **基底高程:**
    * **允许偏差:**根据DB42/T1555-2020、CJJ 1-2008或GB 50202-2018确定。例如:
    * 市政道路路基: ±50mm(路床) / ±30mm(路床以下深度>300mm)
    *基坑/管沟: -50mm (人工); -50mm ~ +100mm(机械扰动土),具体看设计及规范。
    * **务必填写具体规范规定的允许偏差值(带±号或范围)。**
    * **实测值:** 填写现场实测的基底标高(相对于设计基底标高)的偏差值(单位:mm)。填写多个有代表性的测点数据(数量满足规范最小抽样数量),或注明“详见测量记录表XXX”。
    * **检查结果:** 计算合格点率。填写“共测X点,合格X点,合格率XX%,符合规范要求”。
    * **长度、宽度(由设计中心线向两边量):**
    * **允许偏差:** 一般为 +200mm, -50mm或 不小于设计值。依据设计图纸说明或规范。
    * **实测值:** 填写实测宽度相对于设计宽度的偏差(单位:mm)。填写多个测点数据。
    * **检查结果:**计算合格点率。
    * **边坡坡度:**
    * **设计要求:** 填写设计图纸要求的坡度(如1:1, 1:1.5)。
    * **允许偏差:** 通常为“不陡于设计坡度”。
    * **检查记录:** 描述现场实测方法(坡度尺、测量计算),检查点位。可填写实测坡率或注明“详见测量记录”。
    * **检查结果:** 填写“符合设计要求”或“不陡于设计坡度”。
    * **表面平整度:**
    * **允许偏差:** 一般为20mm (用2m直尺检查)。
    * **实测值:** 填写多个点位用2m直尺测量的间隙值(单位:mm)。
    * **检查结果:** 计算合格点率。
    * **基底表面:**
    * **检查记录:** 观察描述基底表面是否平整、有无扰动、超挖、积水、淤泥、杂物等。是否有排水措施。
    * **检查结果:** 填写“平整、无扰动、无积水、无杂物”或描述实际情况及处理措施。
    4. **施工单位检查评定结果:**
    * **专业工长(施工员):**签名。
    * **项目专业质量检查员:** 根据主控项目和一般项目的检查结果,填写评定结论,通常为:“主控项目全部合格,一般项目满足规范规定,合格点率XX%,符合要求”。签名并注明日期。
    5. **监理单位验收结论:**
    * **专业监理工程师:**核查施工单位的自评结果和现场实际情况,查阅相关记录、报告。确认后填写验收结论:“验收合格” 或 “符合设计及规范要求”。签名并注明日期。
    ---
    ## 三、必备附件证明材料
    * **测量记录表:** 详细记录各测点的设计值、实测值、偏差值(标高、宽度、平整度等)。
    * **土质鉴定记录/照片:** 描述基底土质情况,必要时附现场照片。
    * **地基承载力检测报告:** 如设计要求或规范规定需检测承载力(轻型动力触探N10、静载试验等)。
    * **压实度检测报告:** 如基底要求压实(如路床)。
    * **隐蔽工程验收记录:** 土方开挖完成后,覆盖(回填或进行下道工序)前,必须办理隐蔽工程验收记录,详细记录基底情况,并有相关方签字确认。**这是关键文件!**
    * **设计变更/洽商记录:** 如开挖过程中遇到地质异常等导致设计变更。
    * **施工日志:**反映开挖过程、天气、设备、人员、遇到的问题及处理措施等。
    * **影像资料:** 关键工序(如基底验收)的照片或视频。
    ---
    ## 四、 湖北地区特别注意事项
    1. **严格执行DB42/T1555-2020:** 这是湖北省地方标准,是验收的主要依据,其规定可能严于或补充国家规范。务必熟悉该标准中关于土方开挖的具体要求。
    2. **地质条件:** 湖北地区地质复杂(如江汉平原软土、鄂西山区岩石、膨胀土等),开挖方案和基底处理需针对性设计。表格中“基底土质”和“基底处理”栏位要重点、如实填写。
    3. **地下水与排水:** 湖北降水丰富,需特别关注基坑/基槽排水措施的有效性。在“基底表面”检查中,有无积水是重要观察点。
    4. **边坡稳定:** 雨季施工尤其要注意边坡稳定性观察和防护措施的检查记录。
    5. **资料用表:** 确认项目监理部或业主是否指定了统一的**湖北省市政工程配套用表**,应优先使用指定表格填写。这些表格会与DB42/T 1555-2020配套。
    ##总结
    填写湖北市政道路土方(基槽)开挖表格的核心是:**紧扣设计、依据规范(特别是DB42/T 1555-2020)、数据真实、记录详实、签字齐全、附件完备**。重点关注**基底土质承载力、基底标高、边坡稳定和隐蔽验收**。务必确保每一份表格都是对工程实体质量真实、可靠的反映,为后续工序和工程竣工验收奠定坚实基础。在实际操作前,务必详细阅读相关设计文件、施工方案及验收规范的具体条款。
    ---
    **温馨提示:** 以上内容为通用指南,具体项目请务必以**设计文件、审批通过的施工方案、《湖北省市政基础设施工程质量验收统一标准》(DB42/T 1555-2020)**及项目监理工程师的具体要求为准。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
