市政管网怎样划分施工段和检验批

小区市政配套管网怎样划分施工段施工检验批
我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-05-18 11:38:05

    在市政管网工程(如给水、排水、燃气、热力等管道)施工中,合理划分**施工段**和**检验批**是确保工程进度、质量和有效管理的关键。两者的目的和侧重点不同,但紧密相关。
    ## 一、施工段的划分 (Construction Section Division)
    施工段划分的主要目的是**组织流水施工、合理配置资源(人力、机械、材料)、控制进度、便于现场管理**。划分依据应综合考虑以下因素:
    1. **工程量均衡:**
    * 尽量使各施工段的工程量(管道长度、土方量、结构物数量等)大致相当,避免出现“肥段”和“瘦段”,保证各段作业时间相近,利于流水作业的连续性。
    2. **施工条件与场地限制:**
    * **道路/交通影响:** 优先考虑道路交叉口、重要交通节点作为分段点,减少对交通的连续干扰。分段施工可逐段开放交通。
    * **障碍物:** 穿越河流、铁路、既有重要管线、建筑物等特殊地段应单独划分为一段,以便采取专项施工方案和安全措施。
    * **地形地貌:** 利用自然地形变化(如坡顶、坡底、沟谷)、地质条件显著变化处作为分段点。
    * **工作空间:** 确保每个施工段有足够的作业面(如管材堆放、设备操作、土方存放空间)。
    3. **施工工艺与工法:**
    * **开槽埋管:** 通常按检查井(窨井)位置或一定长度(如50-100米)划分段。井位是天然的节点。
    * **顶管/盾构:** 按工作井(始发井、接收井)位置划分段。一个工作井到另一个工作井之间的顶进/掘进区间为一个施工段。
    * **定向钻:** 按一个完整的钻进-回拖作业循环划分段,通常从一个入土点到出土点。
    * **不同管材/接口:** 不同材质管道(如钢管、球墨铸铁管、PE管、混凝土管)或不同连接方式(焊接、承插、法兰)的交接处宜作为分段点。
    * **特殊工艺段:** 如需要特殊防腐、保温处理的管段,可单独划分。
    4. **资源配置与管理:**
    * 考虑施工队伍(班组)的数量和能力,每个队伍能独立负责一个或多个段的施工。
    * 考虑大型设备(如吊车、挖掘机、顶进设备)的效率和转场便利性。
    5. **设计结构与附属构筑物:**
    * 阀门井、排气阀井、排泥阀井、消火栓井、流量计井、泵站、调压站等节点构筑物是天然的分段点。构筑物本身通常也作为一个独立的施工段或子段。
    6. **施工许可与协调:**
    * 根据报批的交通导改方案、占道许可范围分段。
    * 与沿线单位(小区、工厂、商户)协调,按影响范围分段实施。
    ### 施工段划分步骤
    1. 分析设计图纸,明确起止点、关键节点(井、构筑物、穿越点)。
    2. 现场踏勘,识别障碍物、交通状况、场地条件。
    3. 结合施工组织设计(工法、资源配置、进度计划),初步拟定分段方案。
    4. 优化调整,确保各段工程量均衡、衔接顺畅、便于管理。
    5. 在施工组织设计中明确各施工段的起止位置、主要工作内容、工期计划。
    ## 二、检验批的划分 (Inspection Lot Division)

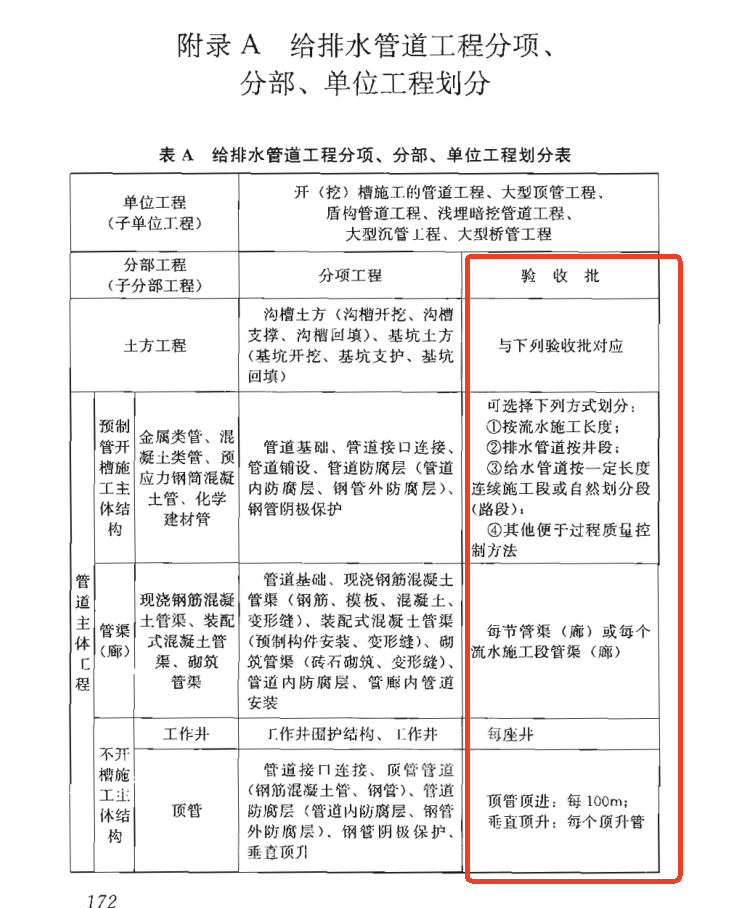

    检验批划分的主要目的是**进行质量验收**,是工程质量验收的最小单元。划分依据需严格遵循**相关施工质量验收规范**(如《给水排水管道工程施工及验收规范》GB 50268,《城镇供热管网工程施工及验收规范》CJJ 28,《城镇燃气输配工程施工及验收规范》CJJ 33 等)的要求,并考虑施工段划分和实际管理。核心原则是:
    1. **按施工段或部位划分:**
    * 这是最常用和直接的方式。**一个施工段通常对应一个或多个检验批**。
    * **管道主体:** 通常以**相邻两座检查井(窨井)之间的管段**作为一个检验批(井段)。这是排水管道最常见的方式。
    * **长直段无井:** 对于较长距离没有检查井的直管段(如给水主干管、热力主干管),可按**一定长度(如100米、200米)**或**施工班组的作业范围**划分检验批。
    * **附属构筑物:** 每个**阀门井、排气井、消火栓井、泵站基础、调压站**等**独立构筑物**通常单独划分为一个检验批。
    2. **按材料、工艺相同划分:**
    * **同一厂家、同一批次、同一规格型号的管材、管件、阀门**等主要材料安装的管段,宜划分为一个检验批。
    * 采用**相同施工工艺(工法)** 的连续管段,可作为一个检验批(如一段连续的顶管段)。
    3. **按系统或功能区划分:**
    * 对于较小的系统或相对独立的功能区(如一个小区内部的管网、一个厂区内部的管网),可将整个系统或功能区作为一个检验批(但通常内部仍按井段或长度再细分)。
    4. **按专业工种/工序划分:**
    * 虽然不常用作主划分依据,但同一工种连续施工完成的作业内容(如一段管道的沟槽开挖、一段管道的焊接、一段管道的防腐层施工)可以作为该工序的检验批。
    5. **功能性试验段划分:**
    * **压力管道(给水、燃气、热力)的水(气)压试验、严密性试验**,以及**无压管道(排水)的闭水(闭气)试验**,其试验段落的划分是检验批划分的重要考虑因素。试验段长度需符合规范要求(如排水管道闭水试验一次不宜超过5个连续井段)。**一个试验段通常就是一个独立的检验批,用于该试验的验收。**
    ### 检验批划分要点
    * **可验收性:** 检验批的范围必须清晰界定,能够独立进行质量检查和验收。
    * **同质性:** 一个检验批内的工程内容应在材料、工艺、施工条件等方面尽量相同,以保证验收结果的代表性。
    * **规模适度:** 检验批不宜过大(否则发现问题影响范围大、难追溯)也不宜过小(增加验收工作量)。规范通常有建议规模(如井段、长度)。
    * **与施工段协调:** 尽量使检验批的划分与施工段划分一致或包含在施工段内,方便施工管理和资料同步。
    * **唯一标识:** 每个检验批应有唯一的编号或标识,便于记录、追溯和管理。
    ## 三、施工段与检验批的关系
    * **目的不同:** 施工段侧重**施工组织与进度控制**;检验批侧重**质量验收**。
    * **范围关联:**
    * **一个施工段通常包含一个或多个检验批。** 例如,一个包含5个井段的开槽埋管施工段,可能划分为5个检验批(每个井段一个)。
    * **一个检验批通常在一个施工段内。** 例如,一个顶管施工段可能就是一个独立的检验批(用于该段顶管的验收)。
    * **少数情况下,一个检验批可能跨越多个施工段。** 这种情况较少见,通常发生在材料批次相同、工艺相同的长直段,且各段施工连续无间断时。但需确保验收可行。
    * **划分依据侧重不同:** 施工段更强调工程量均衡、施工条件、资源配置;检验批更强调验收规范要求(部位、材料批次、试验段)。
    ## 四、总结与关键点
    1. **先划施工段(施工组织角度),再划检验批(质量验收角度),两者需协调统一。**
    2. **检查井(窨井)是划分的核心节点。** 井段是管道主体检验批最常见的划分单元。
    3. **严格遵循相关专业的施工质量验收规范。** 规范是检验批划分的最高依据。
    4. **考虑功能性试验(水压、闭水等)的段落要求。** 试验段是重要的检验批。
    5. **材料批次是重要因素。** 同一批材料安装的管段宜划为一个检验批。
    6. **保持同质性和可验收性。**
    7. **在施工组织设计和质量计划中明确划分方案。** 划分结果应清晰标注在图纸上,并体现在施工日志、检验记录和验收文件中。
    **实际划分时,需要项目技术负责人组织施工、质检、监理人员,根据具体工程的设计图纸、现场条件、施工方案和相关规范要求,共同研究确定科学合理的施工段和检验批划分方案,并在开工前明确。** 这是确保市政管网工程顺利实施和质量可控的基础工作。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
