《室内燃气管道及管道附件安装检验批质量验收记录(CJJ94-2009)》

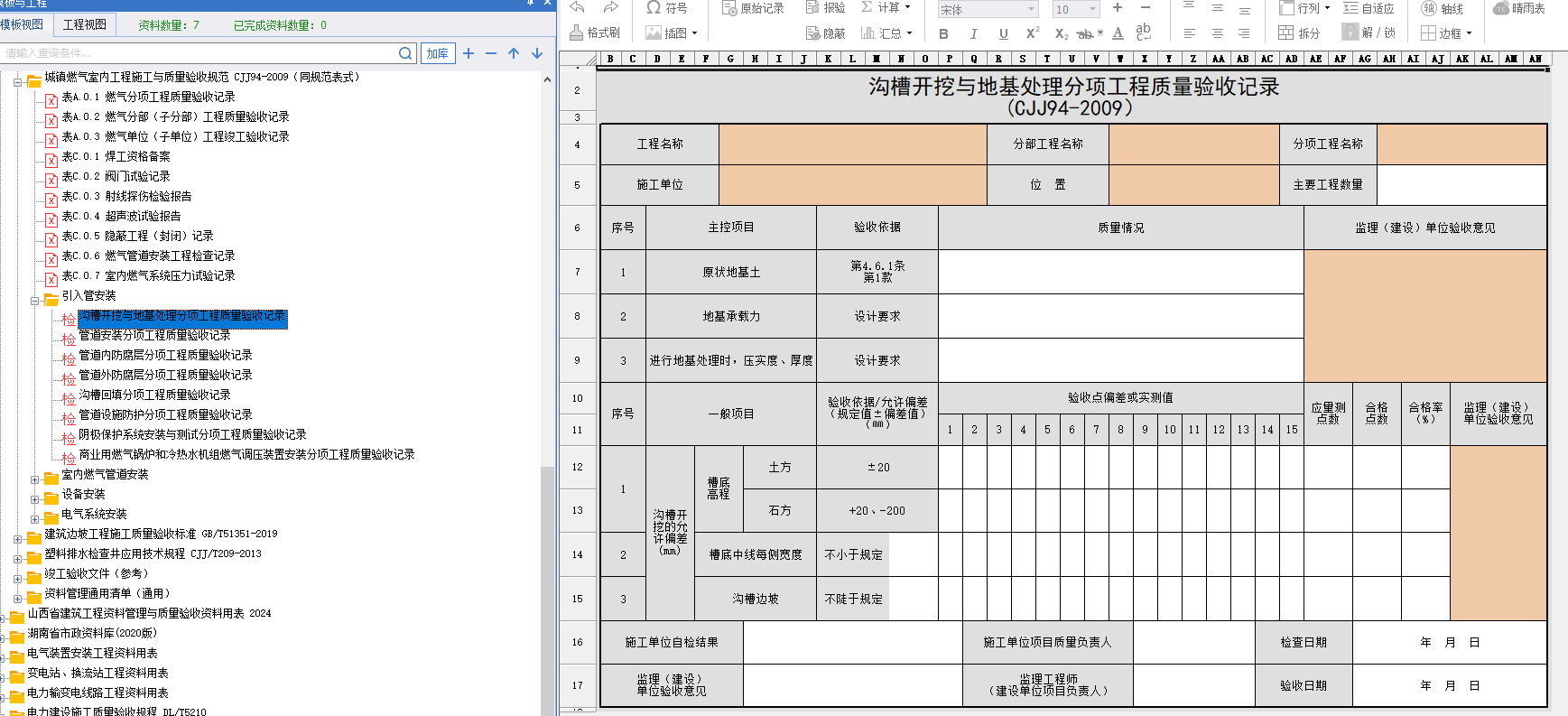

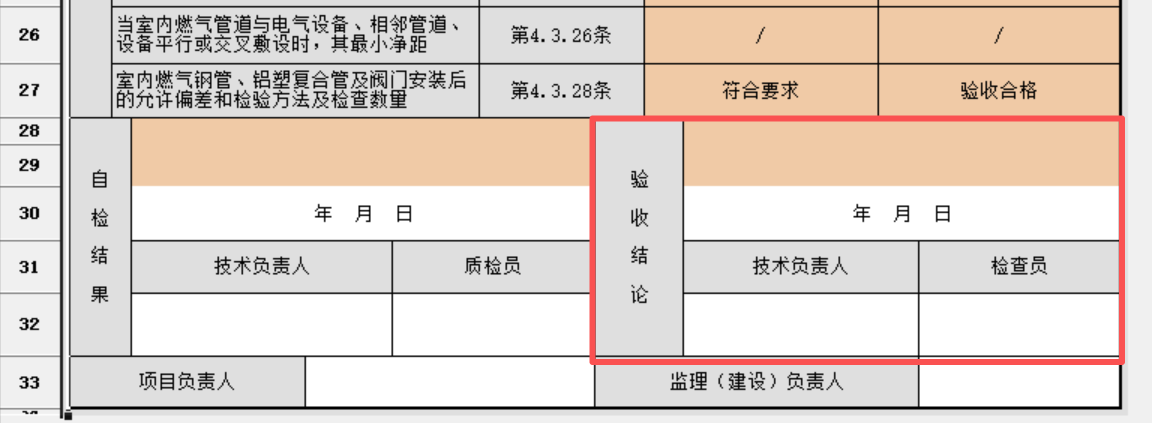

《室内燃气管道及管道附件安装检验批质量验收记录(CJJ94-2009)》验收结论处的技术负责人、检查员是施工单位签字吗?因自检结果处已有技术负责人签字。image.png

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-05-19 18:20:15


    室内燃气的一般是用这个格式的来做,如果是采用的您截图的格式,技术负责人是要签2次的

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-05-19 18:15:52

    好的,您提到的《室内燃气管道及管道附件安装检验批质量验收记录》是依据行业标准 **CJJ 94-2009《城镇燃气室内工程施工与质量验收规范》** 制定的关键质量控制文件。这份记录表用于对室内燃气管道(包括引入管、立管、水平干管、支管等)及其附件(阀门、法兰、补偿器、管件、支架/管卡、燃气表等)安装完成后的质量进行分项检查、记录和验收。
    **核心目的:** 确保燃气管道系统的安装质量符合规范要求,保障日后安全、可靠的运行,是工程验收和存档的重要依据。
    **表格主要结构及填写要点:**
    这份验收记录表通常包含以下几个核心部分:
    1. **表头信息:**
    * **工程名称:** 填写具体的工程项目全称。
    * **施工单位:** 承担燃气管道安装的单位名称。
    * **分包单位:** (如有)承担具体安装任务的分包单位。
    * **验收部位:** 明确本次验收的具体位置或系统(如:X号楼X单元立管及户内支管;X号楼地下引入管至调压箱)。
    * **项目经理:** 施工单位项目经理姓名。
    * **分包项目经理:** (如有)分包单位项目经理姓名。
    * **专业工长:** 负责该部位施工的专业负责人姓名。
    * **施工班组长:** 具体施工班组的负责人姓名。
    * **检验批容量:** 通常指该验收部位包含的管道长度(米)或户数等可量化单位。
    * **施工依据:** 填写具体的施工图纸编号、施工组织设计/方案名称、技术交底编号等。
    * **验收依据:** **CJJ 94-2009《城镇燃气室内工程施工与质量验收规范》** 是核心依据,还应包括设计文件、产品标准等。
    2. **检查记录 (主控项目):**
    * 这是验收的核心,涉及安全性和系统功能的关键项目,必须**100%合格**。常见的CJJ94-2009规范中室内燃气管道安装的主控项目包括:
    * **管材、管件及附件质量:** 检查产品质量证明文件(合格证、检测报告)、外观质量(无裂纹、重皮、损伤、锈蚀)、规格型号是否符合设计要求。
    * **管道焊接:** 检查焊工资格证、焊接工艺评定报告、焊缝外观质量(无裂纹、气孔、夹渣、未熔合、未焊透等缺陷,成型良好)、无损检测报告(设计要求时)。
    * **螺纹连接:** 检查螺纹加工质量、填料使用(符合规范,不得进入管内)、连接紧固度。
    * **法兰连接:** 检查法兰密封面、垫片材质规格、螺栓紧固力矩和对称性。
    * **阀门安装:** 位置、方向(流向)、启闭状态(安装前需清洁、检查、试压)、操作空间。
    * **补偿器安装:** 型号、预拉伸/预压缩量(按设计要求)、安装方向、固定/导向支架设置。
    * **管道坡度:** 检查坡向和坡度是否符合设计要求(特别是引入管、输送湿燃气的水平管)。
    * **管道穿墙/楼板套管:** 套管材质、规格、长度、高出地面高度、缝隙填充(柔性防腐、防火材料)。
    * **管道与电气设备间距:** 检查与电线、插座、开关、配电箱等的水平/垂直净距是否符合规范要求。
    * **管道支架/管卡:** 位置、间距、类型、固定牢固性(特别是立管底部、转弯处、补偿器两侧)。
    * **管道静电接地:** 检查接地装置设置及电阻测试值(如有要求)。
    * **强度试验:** **必须填写!** 检查试验压力、稳压时间、压降是否符合规范要求,有无泄漏。这是**强制性**检验项目。
    * **气密性试验:** 通常与整个系统一起进行,但检验批记录中应注明“待系统试验”或记录分段试验结果(如适用)。
    * **管道吹扫:** **必须填写!** 检查吹扫介质、压力、次数(或靶板检查结果),确认管内清洁无杂物。
    * **填写方式:** 对每个主控项目,检查结果应描述具体(如“合格”、“焊缝外观检查合格”、“坡度3‰符合设计”、“试验压力0.4MPa,稳压1h,压降0.01MPa符合要求”),或填写实测数据,不能简单打钩。检查人签名。
    3. **检查记录 (一般项目):**
    * 这些项目允许有少量偏差,但偏差值必须在规范允许范围内。常见项目包括:
    * **管道安装位置、标高:** 检查是否符合设计或规范允许偏差。
    * **管道水平度、垂直度:** 检查允许偏差值。
    * **成排管道间距、标高:** 检查一致性和允许偏差。
    * **支架/管卡安装:** 检查安装平正度、牢固度(目视)、与管道接触(滑动支架、导向支架的活动面接触情况)。
    * **管道防腐(如适用):** 检查涂层外观(均匀、无脱落、无气泡)、厚度(抽查)。
    * **阀门操作灵活性:** 手动检查。
    * **管道标识(如适用):** 检查流向标识、介质标识是否清晰。
    * **填写方式:** 记录实测数据或检查结果(如“合格”、“最大偏差2mm符合要求”)。检查人签名。
    * **判定原则:** 一般项目允许有不超过20%的检查点超出允许偏差值,但**不得有超过允许偏差值150%的严重超差点**,且超差点不得影响结构安全和使用功能。
    4. **施工/分包单位检查结果:**
    * 由施工单位(或分包单位)的专业质量检查员填写。
    * **检查结果:** 根据主控项目和一般项目的检查情况,给出结论(如“主控项目全部合格,一般项目符合规范规定”)。
    * **签字:** 专业质量检查员签名,注明日期。
    5. **监理/建设单位验收结论:**
    * 由专业监理工程师(或建设单位代表)填写。
    * **验收结论:** 在审查施工单位的检查结果和现场抽查后,给出最终验收结论(如“合格”、“同意验收”)。
    * **签字:** 专业监理工程师/建设单位代表签名,注明日期。
    **使用和保存注意事项:**
    1. **及时性:** 应在相应检验批的施工任务完成、自检合格后及时填写和报验。
    2. **真实性:** 所有检查记录、实测数据必须真实反映现场情况,严禁弄虚作假。
    3. **准确性:** 填写内容要清晰、准确、完整,引用规范条款要正确。
    4. **完整性:** 所有要求签字的栏目必须由责任人本人亲笔签署,不得代签。
    5. **依据充分:** “施工依据”和“验收依据”要填写具体、明确。
    6. **主控项目:** 必须逐项检查,确保100%合格。任何一项主控项目不合格,该检验批即判定为不合格,必须返工直至合格。
    7. **试验报告:** 强度试验、气密性试验(如分段进行)、吹扫记录等必须有详细的试验报告作为支撑,并在检验批记录中明确引用或简述关键结果。
    8. **存档:** 验收合格的检验批质量验收记录是工程竣工资料的重要组成部分,需长期存档备查。
    **总结:**
    这份《室内燃气管道及管道附件安装检验批质量验收记录(CJJ94-2009)》是燃气工程质量管理的关键环节。它通过系统性地检查规范中规定的主控项目和一般项目,特别是**强度试验和吹扫**这两个强制性安全项目,来确保室内燃气管网的安装质量达到安全运行的标准。施工、监理/建设单位必须严格按照规范要求,认真、负责地填写和签署这份记录。
    **强烈建议:** 在填写此表格前,务必仔细阅读 **CJJ 94-2009 规范正文中第6章 “室内燃气管道安装及检验”** 的相关条款(尤其是第6.2节“主控项目”和第6.3节“一般项目”),确保理解每一项检查要求的具体内容和判定标准。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
