交通设施没有检验批等等表格

云南省市政工程中交通设施工程没有各类表格,用什么表格做
我要回答

邀请别人回答

收藏

全部回答

  • 米雪艳铂金专家

    2026-05-26 15:27:34

    是的,云南市政里没有这类表

    要不要借用国标市政的,需要沟通确认下


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-05-26 14:48:31


    我理解你的困扰!在交通设施(如道路、桥梁、标志标线、信号灯、护栏等)的施工过程中,如果**缺乏检验批、分项工程、分部工程等质量验收记录表格**,这是一个**非常严重的问题**,会直接影响工程的验收、结算、移交和后续的质量责任追溯。
    这通常意味着:
    1. **施工过程质量控制缺失:** 检验批是工程质量验收的最小单元,没有它,说明施工过程中的关键工序、部位没有按照规范要求进行自检、互检、专检和报验。
    2. **不符合规范要求:** 国家和行业标准(如《公路工程质量检验评定标准》JTG F80/1、《城市道路工程施工与质量验收规范》CJJ 1、《建设工程文件归档规范》GB/T 50328等)明确规定了必须填写这些表格。
    3. **无法进行质量评定:** 分项工程、分部工程的质量评定是建立在检验批验收合格的基础上的。没有这些基础资料,整个工程的质量等级无法评定。
    4. **验收无法通过:** 监理单位和建设单位在竣工验收时,必须审查这些完整的质量保证资料。缺失这些核心表格,工程**不可能通过正式验收**。
    5. **存在重大质量隐患:** 缺乏过程控制记录,无法证明工程是按照设计图纸和规范施工的,可能存在未发现的质量问题。
    6. **责任无法追溯:** 一旦工程出现质量问题,没有这些记录,无法界定施工、监理等各方的责任。
    7. **结算和审计风险:** 工程结算和审计都需要完整的质量证明文件作为支撑。缺失关键资料可能导致结算被扣减或无法完成审计。
    **为什么会出现这种情况?可能的原因:**
    * **施工单位管理混乱:** 资料员缺失、责任心不强、流程不清、未及时收集整理。
    * **未按程序施工:** 存在“先干后补”甚至“只干不补”的情况,或者根本没有进行规范的质量检验。
    * **分包管理失控:** 分包队伍未按要求提交资料,总包单位管理不到位。
    * **监理失职:** 监理单位未严格执行报验程序,对资料缺失未及时制止和要求整改。
    * **抢工期忽视资料:** 过于追求进度,忽视了内业资料的同步。
    * **人员更替交接不清:** 施工过程中人员变动,资料交接出现断层。
    **必须采取的紧急措施:**
    1. **立即全面清查:** 组织施工单位和监理单位,对**所有**已完成的交通设施(按分部分项划分)进行彻底清查,明确到底缺失哪些检验批、分项、分部表格,涉及哪些具体部位和工序。列出一个详细的缺失清单。
    2. **分析原因,厘清责任:** 找出资料缺失的根本原因,是根本没做检验?还是做了检验但没记录?或是记录丢失?明确是施工方、监理方还是其他方的责任。
    3. **评估可追溯性:**
    * **隐蔽工程:** 如路基、基层、基础钢筋、管道埋设等,如果当时没有记录且已覆盖,**几乎无法真实有效地补做**。这是最棘手的情况。
    * **非隐蔽工程/可观测工程:** 如路面面层、路缘石、标志牌安装、标线、护栏安装等,如果外观质量尚可,**可能**需要组织相关方(施工、监理、设计、建设)进行现场核查、检测(如厚度、强度、几何尺寸、功能测试等),尝试根据核查结果**补充**验收记录。但这属于“补救措施”,其证明力低于原始过程记录。
    4. **制定补救方案:**
    * **尽可能收集佐证材料:**
    * **原材料/构配件质量证明文件:** 合格证、检验报告(如有)。
    * **施工日志:** 查看日志中是否有相关施工和检查的简要记录。
    * **监理日志/旁站记录:** 查看监理记录中是否有对该部位施工和验收的描述。
    * **试验检测报告:** 如压实度、强度、厚度等检测报告(如有)。
    * **测量放线记录:** 证明位置和几何尺寸(如有)。
    * **影像资料:** 施工过程中的照片、视频(如有)。
    * **组织现场检测:** 对关键部位和涉及结构安全、使用功能的项目(如路面厚度强度、标志基础强度、护栏安装牢固度、标线逆反射系数等),委托有资质的检测机构进行实体检测,获取检测报告。
    * **“追溯性”补充记录:** 在收集到部分佐证材料或进行检测后,**由施工单位编制补充的检验批、分项、分部质量验收记录表**。**必须注明是“追溯补报”或“依据XX检测报告/XX资料补报”**。
    * **严格履行签字手续:** 补充的记录表**必须**由原班人马(施工项目技术负责人、质检员,监理工程师等)或经授权的现任负责人签字确认。**签字人需对补充资料的真实性负责。** 这是非常关键且严肃的环节。
    5. **报告建设单位和质量监督机构:** 必须将资料缺失情况、原因分析、补救措施及方案、存在的风险等,**书面报告**给建设单位和负责该项目的政府质量监督机构(如交通工程质量监督站)。寻求他们的指导和认可。**切勿隐瞒!**
    6. **加强后续管理:** 对尚未施工或正在施工的部分,**立即严格执行**质量检验程序,确保检验批等资料同步、真实、完整、规范地形成。
    **重要提醒:**
    * **真实性是底线:** 补充的资料必须基于事实和可获得的证据,**严禁编造虚假记录**。这涉及法律责任和诚信问题。
    * **法律风险:** 资料严重缺失可能导致工程无法验收备案,施工单位可能面临罚款、市场禁入等处罚,监理单位也要承担相应责任。如果因此引发质量事故,责任更大。
    * **沟通协调:** 解决这个问题需要施工、监理、建设、设计(可能)以及质监站等多方的密切沟通和协作。坦诚面对问题,积极寻求解决方案是关键。
    * **成本增加:** 补充检测、资料整理、协调沟通等都会产生额外的费用和时间成本。
    **总结:**
    交通设施工程没有检验批等质量验收表格是**重大管理缺陷和质量风险**。必须立即采取行动,全面清查、分析原因、评估风险、制定补救方案(尽可能收集佐证、进行必要检测、谨慎补充记录)、报告相关方并严格履行签字手续,同时对后续工程加强管理。**整个过程务必以事实为依据,保持透明沟通,并做好承担相应责任和成本的准备。** 最终目标是在最大程度保证工程质量可追溯的前提下,争取工程的合法合规验收。
    希望这些建议能帮你理清思路,尽快解决问题。工程资料是项目的“健康档案”,缺失了关键部分确实棘手,但只要一步步来,还是有机会补救的。如果遇到具体困难,不妨再详细说说情况,我会尽力提供更针对性的建议。

    点赞0

    回复 0

    举报

  • 周路路铂金专家

    2026-05-26 14:39:42

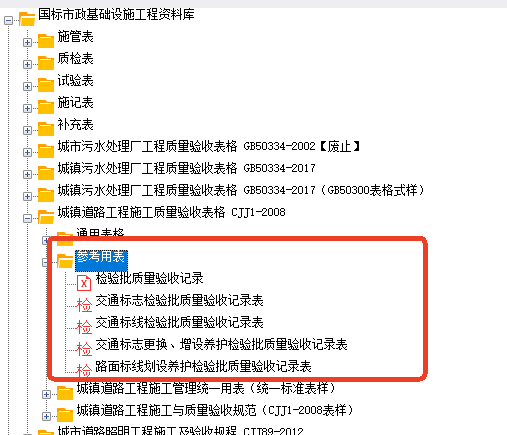

    可以看看国标市政里的这些表格能不能用

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
