室外照明做什么检验批

室外照明 ,有电缆,线,配电箱,路灯,做什么资料啊 ?是在电气照明里面么

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-05-29 15:32:20


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-05-29 15:05:15

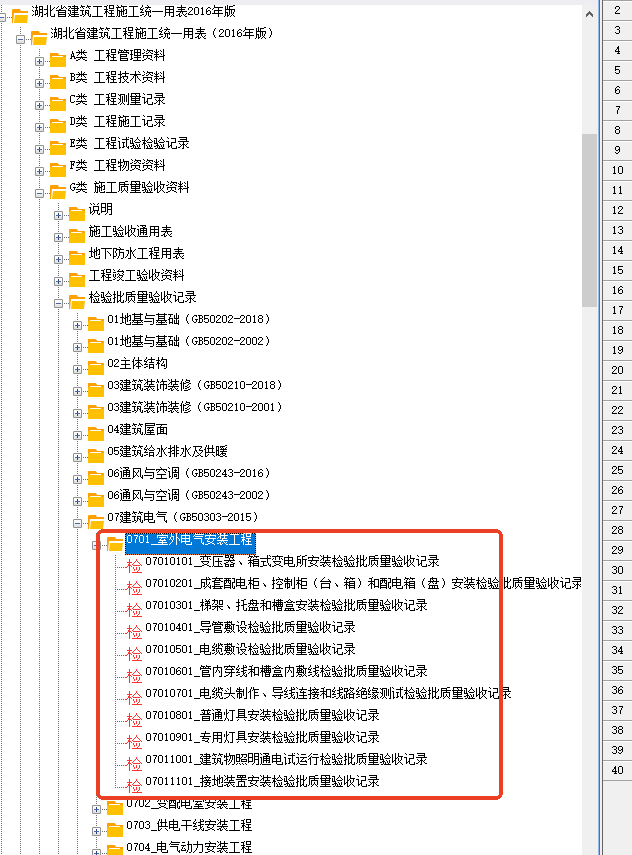

    在室外照明工程中,需要做的检验批主要依据**《建筑电气工程施工质量验收规范》GB 50303-2015**以及项目所在地可能有的地方标准。检验批的划分应结合工程实际、施工段、系统、楼层、区域等进行,通常遵循以下原则:
    **核心检验批类别:**
    1. **电缆导管敷设检验批质量验收记录:**
    * 适用于埋地、穿管(如PVC、钢管、JDG、KBG等)敷设的照明电缆保护管。
    * 检查项目:导管材质、规格、型号;敷设位置、深度、走向;弯曲半径;连接(套管、紧定、焊接等)质量;接地跨接;防腐处理(钢管);管口处理;与其他管线间距;隐蔽前验收记录等。
    2. **电缆敷设检验批质量验收记录:**
    * 适用于室外照明回路所用电缆(如YJV, VV, VLV等)的敷设。
    * 检查项目:电缆型号、规格、电压等级;外观质量;敷设方式(直埋、穿管、电缆沟等);敷设路径、排列;弯曲半径;固定(卡子、支架等);标识牌;预留长度;电缆头制作环境与工艺;绝缘电阻测试记录;直埋电缆的覆土、盖板、警示带等。
    3. **接地装置安装检验批质量验收记录:**
    * **极其重要!** 室外照明必须做好接地和等电位联结,防雷击和漏电。
    * 检查项目:接地极(角钢、钢管、铜棒等)材质、规格、长度、埋深、间距;接地干线(扁钢、圆钢、铜带等)材质、规格、敷设、焊接/连接质量;接地电阻测试记录(**关键项**,必须符合设计要求,通常≤10Ω或更低);与灯具、灯杆、配电箱外壳、基础钢筋等的连接;防腐处理;标识等。
    4. **普通灯具安装检验批质量验收记录:**
    * 适用于各种室外灯具的安装,如:
    * **路灯/庭院灯:** 灯杆基础(混凝土强度、尺寸、预埋件)、灯杆垂直度、安装高度、灯具固定、光源安装、灯臂角度、接线(防水、绝缘)、接地等。
    * **草坪灯/地埋灯:** 基础(如有)、安装位置、高度(突出地面部分)、固定、接线(防水、绝缘)、透光罩安装、接地等。
    * **壁灯/投光灯:** 支架或底座安装(牢固、防腐)、灯具固定、照射角度调整、接线(防水、绝缘)、接地等。
    * **水下灯:** 特殊要求!必须使用专用灯具,检查密封等级(IP68)、等电位联结(非常重要)、变压器安装位置(是否在区域外)、接线(专用防水接头)、接地等。
    * 检查项目:灯具型号、规格;安装位置、高度、间距;固定方式及牢固性;接线(相线、零线、PE线正确性,接头防水绝缘处理);接地连接(灯具金属外壳、灯杆等);通电试验(灯具点亮情况);防水防尘等级(IP代码)核查;特殊环境(如腐蚀、水下)的防护措施等。
    5. **照明配电箱(板)安装检验批质量验收记录:**
    * 适用于室外照明回路的总配电箱、分配电箱、控制箱等。
    * 检查项目:箱体材质、规格、防护等级(IP代码);安装位置、高度、固定;箱内元件(断路器、接触器、时控、光控等)型号、规格;接线(相序、色标、整齐、牢固);接地(箱体、门、PE排);回路标识;操作机构灵活性;通电试验(开关动作)等。
    6. **电线、电缆穿管和线槽敷设检验批质量验收记录:**
    * 适用于从配电箱到灯具之间,穿管或在线槽(室外需用防水型)内的电线敷设(较少用,更多用电缆)。
    * 检查项目:导线型号、规格、颜色;穿管(管径、畅通、无损伤);线槽敷设(固定、盖板);接头(必须在盒、箱内,或专用防水接头);绝缘电阻测试记录等。
    7. **导管内穿线和槽盒内敷线检验批质量验收记录:**
    * 与第6条类似,更侧重穿线过程本身。有时与第6条合并。
    8. **建筑物照明通电试运行检验批质量验收记录:**
    * **关键最终验收环节!** 在所有灯具、配电箱安装完毕,线路绝缘测试合格后进行。
    * 检查项目:全系统通电(电压正常);灯具全部点亮;控制功能(开关、时控、光控、场景等)正常;运行时间(通常要求连续运行8小时或按设计要求);无异常发热、闪烁、异响;运行记录等。
    **重要的补充和注意事项:**
    1. **按区域/系统划分:** 大型项目通常按道路、广场、景观区、建筑单体周边等划分不同的检验批。例如:
    * “XX路路灯电缆敷设检验批”
    * “XX广场庭院灯安装检验批”
    * “XX建筑泛光照明配电箱安装检验批”
    2. **材料/设备进场报验:** 在检验批验收前,所有电线电缆、灯具、配电箱、开关、接地材料等都需要进行**材料/构配件/设备进场报验**,提供合格证、检测报告、3C认证(如适用)等质量证明文件。
    3. **隐蔽工程验收记录:** 对于**埋地电缆导管敷设、直埋电缆敷设、接地装置(接地极、接地干线)安装**等隐蔽工程,在覆土/回填前,必须进行**隐蔽工程验收**,并形成详细的验收记录(附照片、示意图),这是后续检验批验收的重要依据。**没有合格的隐蔽验收,不能进行下一道工序。**
    4. **测试记录:** 关键的性能测试必须单独形成记录,作为检验批验收的支撑文件:
    * **接地电阻测试记录**(所有接地装置、灯具外壳、配电箱外壳等)
    * **绝缘电阻测试记录**(电缆、电线敷设后,灯具安装前/后)
    * **照明全负荷通电试运行记录**
    * **灯具固定及悬吊装置过载试验记录**(对于大型、悬吊灯具)
    5. **日期逻辑:** 检验批验收的日期必须符合施工逻辑(如埋管验收在穿线之前,穿线在灯具安装之前,灯具安装和接地在通电试运行之前)。
    6. **地方标准:** 务必查阅项目所在地是否有更严格或补充的地方标准。
    7. **特殊灯具:** 对于特殊灯具(如高杆灯、大型投光灯、水下灯、航空障碍灯),其安装和验收可能有更具体的要求,需参考产品说明书和相关规范。
    **总结流程建议:**
    1. 材料设备进场报验。
    2. 电缆导管敷设(隐蔽验收)-> 检验批。
    3. 电缆敷设(直埋需隐蔽验收)-> 检验批。
    4. 接地装置安装(隐蔽验收)-> 检验批。
    5. 配电箱安装 -> 检验批。
    6. (如适用)电线穿管/线槽敷设 -> 检验批。
    7. 灯具安装 -> 检验批(可按灯具类型或区域细分)。
    8. 系统接地连接检查(灯具、灯杆、配电箱外壳等与接地干线连接)-> 可包含在灯具安装检验批或单独做。
    9. 绝缘电阻测试 -> 记录。
    10. 接地电阻测试 -> **记录(关键)**。
    11. 照明系统通电试运行 -> **检验批 + 记录**。
    **务必根据项目的具体设计图纸、施工组织设计(方案)以及当地质监站的要求,合理划分检验批,并确保所有支撑性文件(材料证明、测试记录、隐蔽记录)齐全有效。** 在施工前与监理单位沟通确认检验批划分方案是高效开展验收工作的关键。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
