    好的,“分部分项划分方案”是工程项目管理(特别是施工阶段)中一个**核心的基础性文件**。它定义了如何将一个完整的工程项目分解成更小、更易于管理、计价、实施和验收的结构单元。这个方案是项目成本控制、进度计划、资源分配、质量验收和工程结算的基础。
    以下是关于“分部分项划分方案”的详细说明:
    ## 一、 核心目的
    1. **结构化分解:** 将庞大复杂的工程分解为逻辑清晰、层次分明的可管理单元。
    2. **标准化管理:** 为工程量清单编制、计价、计量支付、质量验收、资料归档等提供统一的标准和依据。
    3. **成本控制:** 便于进行分项成本核算、预算与实际成本对比分析。
    4. **进度控制:** 作为编制进度计划(如横道图、网络计划)的基础工作包。
    5. **质量控制:** 明确各分项工程的验收标准和责任人。
    6. **合同管理:** 是工程量清单计价合同的核心组成部分,界定合同工作范围。
    7. **信息管理:** 为项目信息编码、数据统计和分析提供基础框架。
    ## 二、 划分依据(主要遵循)
    1. **国家标准与规范:**
    * **《建筑工程施工质量验收统一标准》(GB 50300):** 这是最核心、最权威的依据。它明确规定了**分部工程、子分部工程、分项工程**的划分原则和常见划分表(附录B)。这是验收的最小单元划分。
    * **《建设工程工程量清单计价规范》(GB 50500):** 其附录部分(如房屋建筑与装饰工程工程量计算规范、安装工程工程量计算规范等)详细列出了**分部分项工程项目**的名称、项目特征、计量单位和工程量计算规则。这是计价的最小单元划分。
    2. **设计文件:** 施工图纸、设计说明等明确了工程的具体内容、结构形式、材料做法等。
    3. **施工组织设计:** 施工方法、工艺流程、施工段划分等会影响划分的细度。
    4. **合同约定:** 招标文件、投标文件、施工合同中可能对划分有特定要求。
    5. **项目管理需求:** 根据项目规模、复杂程度、管理精细度要求进行调整。
    ## 三、 划分层级(典型结构)
    通常遵循从大到小、从整体到局部的层级结构:
    1. **单位工程:** 具有独立施工条件并能形成独立使用功能的建筑物或构筑物。例如:一栋住宅楼、一座厂房、一个变电站。
    2. **分部工程:** 按工程的主要部位、专业性质或使用功能划分。是单位工程的组成部分。
    * **示例(房屋建筑工程):** 地基与基础、主体结构、建筑装饰装修、屋面、建筑给水排水及供暖、通风与空调、建筑电气、智能建筑、建筑节能、电梯。
    3. **子分部工程:** 在分部工程内,按材料种类、施工特点、施工程序、专业系统等进一步划分。
    * **示例(主体结构分部):** 混凝土结构、砌体结构、钢结构、钢管混凝土结构、型钢混凝土结构、铝合金结构、木结构。
    4. **分项工程:** 在子分部工程(或分部工程)内,按主要工种、材料、施工工艺、设备类别等进行划分。是**施工质量验收的基本单元**,也是**工程量清单计价的基本单元**。
    * **示例(混凝土结构子分部):** 模板(安装、拆除)、钢筋(加工、安装、连接)、混凝土(原材料、配合比、施工缝、后浇带、外观质量、尺寸偏差)、预应力(原材料、制作安装、张拉放张、灌浆封锚)、现浇结构外观及尺寸偏差、装配式结构(预制构件、安装、连接、外观及尺寸偏差)。

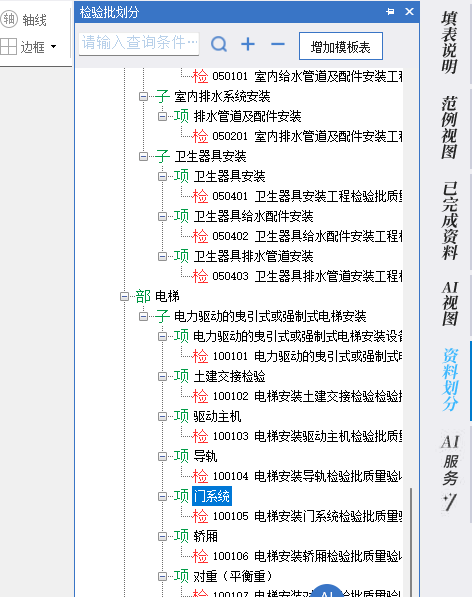

    5. **检验批:** 在分项工程中,按施工段、楼层、变形缝、系统或设备组别等划分的,由一定数量样本组成的,用于抽样检验和质量验收的基础单元。其划分依据在GB 50300和各专业验收规范中有明确规定。
    * **注意:** “分部分项划分方案”通常不直接划分到检验批,但分项工程的划分是确定检验批的基础。
    ## 四、 关键要素(方案内容)
    一个完整的分部分项划分方案应包含(或明确):
    1. **项目范围:** 明确方案适用的具体单位工程或标段。
    2. **划分原则:** 说明划分所依据的主要标准(GB 50300, GB 50500)以及项目特定的考虑因素。
    3. **层级结构表:**
    * 清晰列出单位工程 -> 分部工程 -> 子分部工程 -> 分项工程的完整层级关系。
    * 使用树状结构或表格形式表示。
    * 每个层级赋予**唯一、清晰、规范的名称和编码**(编码规则可参考国标或项目自定)。
    4. **分项工程描述:** 对关键或特殊的**分项工程**进行简要描述,明确其包含的主要工作内容、边界或关键特征,避免歧义。
    5. **与工程量清单的对应关系:** 明确分项工程划分方案如何对应到工程量清单项目(清单项)。通常一个分项工程对应一个或多个清单项。
    6. **责任主体:** (可选,但推荐)明确各分部/分项工程的主要施工责任单位/班组。
    7. **审批信息:** 方案编制人、审核人(技术负责人)、批准人(项目经理或业主代表)及日期。
    ## 五、 制定流程1. **熟悉依据:** 深入研究GB 50300、GB 50500及相关专业规范、设计图纸、合同文件。
    2. **初步划分:** 根据国标和设计,初步确定单位、分部、子分部、分项工程的划分框架。
    3. **内部评审:** 组织项目技术、预算、施工、质量等部门进行讨论,结合施工组织设计和项目管理需求进行细化、调整。
    4. **外部协调(如需要):** 与监理单位、建设单位(业主)沟通,达成一致。对于EPC或大型复杂项目,划分方案可能需要业主审批。
    5. **形成文件:** 编制正式的分部分项划分方案文档(通常是项目施工组织设计或质量计划的组成部分)。
    6. **发布与交底:** 将批准的方案发布给所有相关方(施工、监理、业主、分包单位),并进行技术交底,确保理解一致。
    7. **动态管理:** 在项目实施过程中,如遇重大设计变更或施工方法调整,可能需要更新划分方案,并按程序审批。
    ## 六、 示例(简化版 - 某住宅楼主体结构部分)
    * **单位工程:** 1#住宅楼
    * **分部工程:** 主体结构
    * **子分部工程:**
    * S-01混凝土结构 (地上)
    * S-02 砌体结构 (填充墙)
    * **分项工程 (以 S-01 混凝土结构为例):**
    * S-01-01 模板安装 (分楼层/施工段)
    * S-01-02 模板拆除 (分楼层/施工段)
    * S-01-03 钢筋原材料及加工 * S-01-04 钢筋安装 (柱/墙/梁/板,分楼层/施工段)
    * S-01-05 钢筋连接 (机械连接/焊接/绑扎,分部位)
    * S-01-06 混凝土原材料及配合比 * S-01-07 混凝土施工 (浇筑、养护,分楼层/施工段/构件)
    * S-01-08 施工缝与后浇带处理 * S-01-09 现浇结构外观及尺寸偏差 (分楼层/施工段)
    * *(注:预应力、装配式等根据实际项目添加)*
    ## 七、 重要注意事项
    1. **遵循国标是基础:** GB 50300 的划分是验收的强制性要求,必须遵守。GB 50500 的划分是计价的基础,通常需要紧密对应。
    2. **深度适中:** 划分过粗不利于精细化管理;划分过细则增加管理成本。需在满足验收、计价和项目管理需求的前提下寻求平衡。
    3. **名称规范:** 尽量使用标准、通用的工程术语,避免口语化或歧义名称。
    4. **唯一性与覆盖性:** 确保所有工程内容都被包含在划分方案中,且不重复。
    5. **编码清晰:** 建立一套逻辑清晰、易于识别和追溯的编码系统,方便信息化管理。
    6. **多方确认:** 关键的分部分项划分方案,特别是涉及合同计价和验收的,务必获得建设单位、监理单位的书面确认。
    **总结:** 分部分项划分方案是项目管理的“骨架”和“词典”。一份科学、合理、清晰、各方认可的分部分项划分方案,是确保项目顺利实施、有效控制、规范验收和准确结算的重要基石。在项目启动初期就应投入精力精心编制和完善它。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
