土建资料 4 湖南怀化市 1币

场地平整挖方检验批

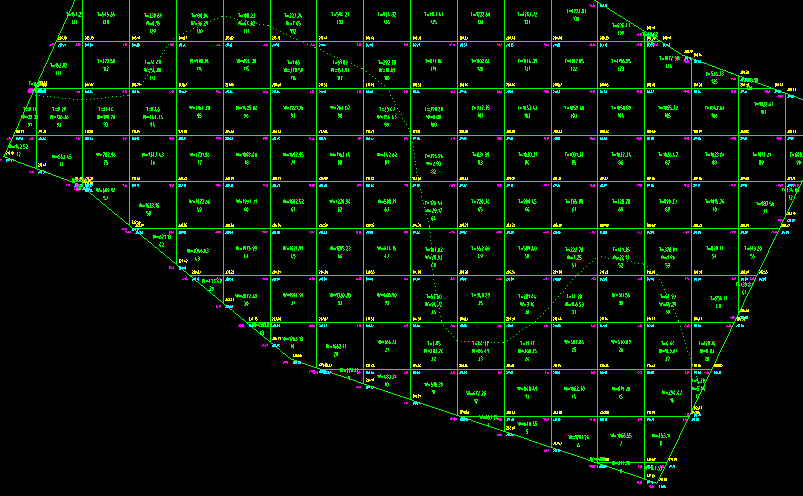

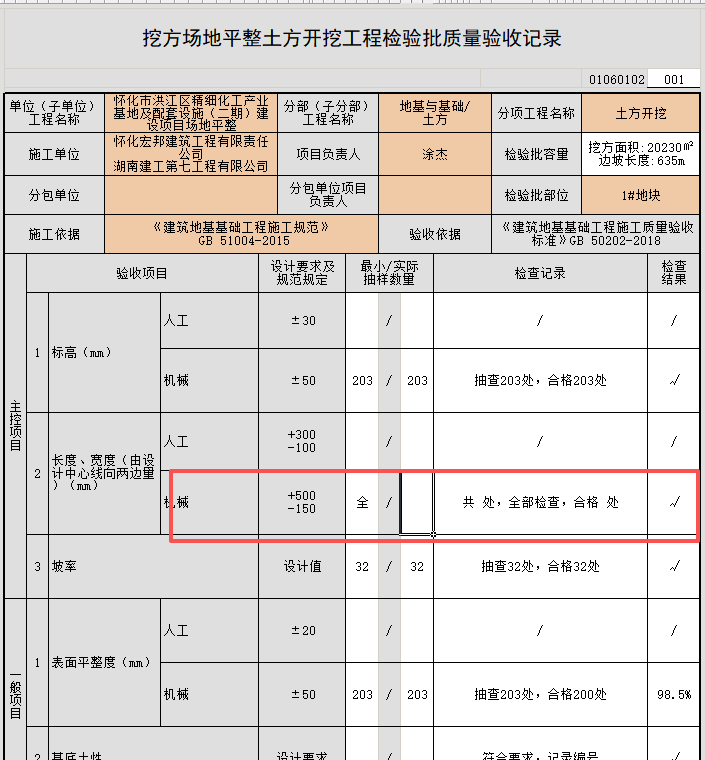

2c4ba765a9ab61cc907d0f87ec01479f.png2eba7e8383cfeffbb61bf2388380c564.png不规则的挖方场地,场地平整挖方检验批主控项目长度、宽度检查项的检查点点数怎么填

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-06-04 11:52:48

    场地平整挖方检验批是建筑工程质量验收中,对场地平整工程中**挖方作业**完成后的质量进行检查、评定和记录的关键文件。它属于**土方工程**分项工程下的一个检验批。
    以下是场地平整挖方检验批的核心内容和要点:
    **一、 基本概念与划分**
    1. **所属分项工程:** 土方工程
    2. **检验批划分依据:** 通常按施工段、变形缝或工程量(如一定面积)进行划分。例如,一个大的场地可以划分为东区、西区等,每个区作为一个检验批。
    3. **目的:** 确保挖方作业达到设计要求和规范标准,为后续工程(如基础施工、回填、地面硬化等)提供合格的工作面。
    **二、 主要检查项目与验收标准**
    依据《建筑地基基础工程施工质量验收标准》(GB 50202-2018)等相关规范,场地平整挖方检验批的主要检查项目分为**主控项目**和**一般项目**。
    **(一)主控项目**
    1. **标高:**
    * **检查内容:** 挖方区域的实际标高(场地平整后的最终地面标高)。
    * **允许偏差:** ±50mm(具体需根据设计图纸要求,但GB 50202对平整后的场地标高允许偏差为±50mm)。
    * **检查方法:** 水准仪测量。按每100~400m²取1点,且不少于10点(或按设计要求、监理批准的方案执行)。
    * **验收标准:** 所有测点均应在允许偏差范围内。
    2. **边坡坡度:**
    * **检查内容:** 开挖形成的边坡坡度(如果设计有要求)。
    * **允许偏差:** 不应陡于设计坡度(允许偏差通常为设计坡度的±10%或按设计要求)。
    * **检查方法:** 坡度尺或全站仪测量。应全数检查(对每个边坡面进行检查)。
    * **验收标准:** 所有检查点的坡度均应符合设计要求,不得超挖导致边坡过陡,影响稳定。
    3. **压实度或地基承载力(如挖方区作为地基):**
    * **检查内容:** 如果挖方区域直接作为建筑物或构筑物的天然地基,需检查基底土的压实度或天然地基承载力。
    * **允许偏差/标准值:** 必须符合设计要求。
    * **检查方法:**
    * *压实度:* 环刀法、灌砂法等(适用于要求压实的地基)。
    * *地基承载力:* 静载荷试验、标准贯入试验、动力触探试验等(按设计要求选择方法)。
    * **验收标准:** 压实度或承载力检测结果必须满足设计要求。
    **(二)一般项目**
    1. **表面平整度:**
    * **检查内容:** 场地表面的平整程度。
    * **允许偏差:** 20mm(用2m靠尺和楔形塞尺检查)。
    * **检查方法:** 用2m靠尺和楔形塞尺检查。按每100~400m²取1点,且不少于10点。
    * **验收标准:** 80%以上的点符合要求,最大偏差不超过允许值的1.5倍。
    2. **基底土性:**
    * **检查内容:** 基底土层的性质是否与勘察报告一致,有无异常(如淤泥、暗浜、垃圾、树根、扰动等)。
    * **允许偏差/标准值:** 符合设计要求及地质勘察报告。基底不得被水浸泡、扰动或受冻。
    * **检查方法:** 观察检查和核对地质勘察报告。必要时进行钎探或轻型动力触探。
    * **验收标准:** 基底土质均匀、密实,无设计要求不允许的软弱层、障碍物、扰动和浸泡。
    3. **场地排水:**
    * **检查内容:** 场地表面排水坡度及临时排水措施(如集水坑、排水沟)是否有效,无积水。
    * **允许偏差/标准值:** 表面坡度符合设计要求(允许偏差±0.2%,且≤30mm),雨后或浇水后无积水。
    * **检查方法:** 观察检查、泼水试验、坡度尺测量。
    * **验收标准:** 排水畅通,无积水现象。
    4. **表面坡度(设计有要求时):**
    * **检查内容:** 场地整体的排水坡度或特定区域的坡度。
    * **允许偏差:** ±0.2%设计坡度,且不大于±50mm(或按设计要求)。
    * **检查方法:** 水准仪测量或坡度尺检查。
    * **验收标准:** 符合设计要求。
    **三、 检验批表格主要内容**
    一份完整的场地平整挖方检验批质量验收记录表通常包含以下部分:
    1. **表头信息:**
    * 单位(子单位)工程名称
    * 分部(子分部)工程名称:地基与基础(或土方工程)
    * 分项工程名称:土方工程(或场地平整)
    * 施工单位、项目负责人 * 分包单位、分包项目负责人(如有)
    * 检验批容量:即该检验批的面积(m²)或代表的范围描述。
    * 检验批部位:具体位置(如“XX区域场地平整挖方”)。
    * 施工依据:施工组织设计/专项施工方案名称及编号、操作规程、企业标准等。
    * 验收依据:
    * 《建筑地基基础工程施工质量验收标准》GB 50202-2018
    * 《建筑地基基础工程施工规范》GB 51004-2015(或其他相关规范)
    * **设计图纸及文件(最重要!)**
    * 地质勘察报告 * 验收日期2. **主控项目检查记录:**
    * 列出所有主控项目(标高、边坡坡度、压实度/承载力)。
    * 填写检查记录(实测值或检查结果描述)。
    * 填写检查结论(合格/不合格)。
    3. **一般项目检查记录:**
    * 列出所有一般项目(表面平整度、基底土性、场地排水、表面坡度)。
    * 填写检查记录(实测值或检查结果描述)。
    * 填写检查结论(合格/不合格)。
    * 对于有允许偏差的项目,需记录实测点数和合格点数,计算合格率。
    4. **施工单位检查结果:**
    * 专业工长(施工员)签字。
    * 项目专业质量检查员签字。
    * 结论:主控项目全部合格,一般项目满足规范规定要求。签字、日期。
    5. **监理(建设)单位验收结论:**
    * 专业监理工程师(或建设单位项目专业技术负责人)签字。
    * 结论:验收合格。签字、日期。
    **四、 关键注意事项**
    1. **设计图纸是最高依据:** 所有允许偏差和验收标准,最终以设计图纸的要求为准。规范是通用要求,设计可高于规范。
    2. **地质勘察报告:** 是判断基底土性是否符合的重要依据。
    3. **测量放线:** 准确的测量放线是控制标高和坡度的基础。
    4. **过程控制:** 检验批验收是结果验收,但过程中的质量控制(如开挖深度控制、边坡修整、基底保护、排水)同样重要,应有相应的施工记录。
    5. **隐蔽工程:** 如果挖方后基底需要处理(如换填、压实),或作为地基需进行验槽,应按规定办理隐蔽工程验收记录。
    6. **安全:** 边坡稳定、排水通畅也是施工安全的重要保障。
    7. **资料完整性:** 检验批记录应与相关的施工记录(土方开挖记录、测量放线记录、试验报告等)配套、闭合。
    **总结:** 场地平整挖方检验批的核心是确保开挖后的场地**标高、坡度准确**,**基底土质满足要求**,**表面平整利于排水**,为后续工程创造合格的条件。填写时必须严格依据设计文件、地质勘察报告和相关规范标准,真实记录检查数据和结果。

    点赞0

    回复 0

    举报

  • 米雪艳铂金专家

    2026-06-04 11:47:39

    自己挑典型的长和宽的位置确认检查点数,再填写实际抽样数量

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
