锤击混凝土预制桩(钢桩)施工记录

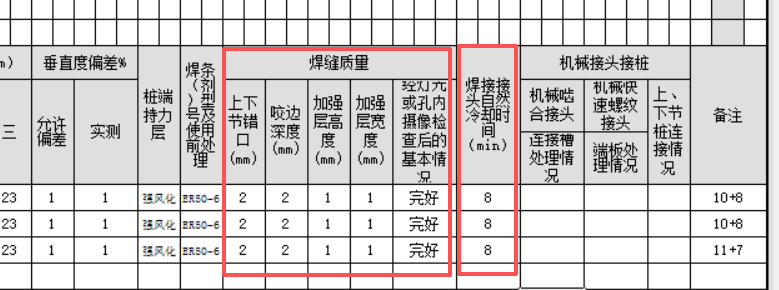

现场桩尖焊接采用二保焊,没有接桩,焊缝质量中的最后基本情况我填了合格,其它项填/,焊接接头冷却时问和焊条型号也填上了,是否可行,还是全部都不填5c1300b97c5b60d31617aa1344bd841a.png

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-06-05 11:09:42

    好的,锤击混凝土预制桩(或钢桩)的施工记录是桩基工程质量控制的关键文件,它详细记录了每根桩的施工过程、参数和最终状态,是验收、承载力评估和后期维护的重要依据。
    一份完整的施工记录通常包含以下核心内容,并常以表格形式呈现:
    **锤击预制桩(混凝土/钢桩)施工记录表**
    **工程基本信息:**
    1. **工程名称:**
    2. **施工单位:**
    3. **监理单位:**
    4. **记录日期:** (年月 日)
    5. **天气状况:** (晴/阴/雨/风力等 - 可能影响施工和记录)
    6. **记录人:**
    7. **复核人:**
    **桩基本信息:**
    8. **桩编号:** (唯一标识,如 A01, B12 等)
    9. **桩型:** (混凝土预制方桩/管桩;钢桩 - H型/钢管桩等)
    10. **桩规格:** (截面尺寸:如 400x400mm, Ø500mm, H400x400x13x21等;长度:米)
    11. **设计桩长:** (米)
    12. **设计桩顶标高:** (米 - 相对于基准点)
    13. **设计最终贯入度:** (毫米/击 或 毫米/10击 - **关键停锤标准**)
    14. **设计承载力要求:** (kN - 单桩竖向抗压/抗拔/水平)
    15. **桩尖类型:** (开口/闭口/十字型/锥形等 - 影响贯入)
    **施工设备信息:**
    16. **桩锤类型及型号:** (柴油锤 - D80, D100;液压锤 - NH20, HHK9S;蒸汽锤等)
    17. **桩锤冲击能量/锤芯重量:** (kN·m /吨 - 关键参数)
    18. **桩架型号:**
    19. **桩帽类型:**
    20. **锤垫/桩垫材料及厚度:** (如 木枋、纸板、钢丝绳、专用复合材料等 - 保护桩头,传递能量)
    21. **送桩器长度:** (米 - 如需要送桩至设计标高以下时)
    **施工过程记录(核心部分):**
    22. **开始时间:** (时:分)
    23. **结束时间:** (时:分)
    24. **桩位偏差(X/Y方向):** (毫米 - 插桩后测量)
    25. **垂直度偏差:** (百分比 - % - 插桩后及初始锤击稳定后测量,通常用经纬仪)
    26. **桩身入土深度记录:**
    * **分段记录:**
    * **起始深度 (m):** (通常从0m开始)
    * **结束深度 (m):**
    * **该段锤击数 (击):** (从起始深度打到结束深度所用的锤击次数)
    * **备注:** (可记录该深度段锤击感觉、异常声响等)
    * **常用记录方式:** 每打入1米记录一次锤击数,最后1米(或设计要求的关键深度段,如最后0.5m、1m)需详细记录每10cm或每击的贯入度。
    27. **最后贯入度测量(关键停锤标准):**
    * **最后一阵锤击次数:** (通常取连续10击或设计要求的一阵击数)
    * **最后一阵总贯入量:** (毫米)
    * **计算平均贯入度:** (毫米/击 = 总贯入量 / 击数)
    * **测量时的桩顶标高:** (米 - 用于计算入土深度和最终桩顶标高)
    28. **总锤击数:** (整根桩从开始到停止的总锤击次数)
    29. **最终桩顶标高:** (米 - 相对于基准点,送桩器拔出后测量)
    30. **最终入土深度:** (米 - 桩尖进入持力层的深度)
    **异常情况记录:**
    31. **异常情况:** (是/否)
    * 如遇地下障碍物(描述)
    * 桩身倾斜超过允许值(记录偏差值及处理措施)
    * 桩身断裂、破损(描述位置、程度)
    * 桩头严重破损(描述)
    * 锤击过程中异常跳动、回弹
    * 贯入度异常(突然变大或变小,远偏离设计值)
    * 桩身明显移位 * 其他(如设备故障、长时间停顿等)
    32. **异常处理措施及结果:**
    **质量评定:**
    33. **是否满足设计要求:** (是/否)
    * (主要依据:最终贯入度是否≤设计贯入度?桩顶标高是否在允许误差内?垂直度是否合格?有无严重缺陷?)
    34. **备注:** (其他需要说明的情况)
    35. **监理工程师(或质检员)确认:** (签名及日期 - **非常重要**)
    **关键要点和注意事项:**
    1. **实时记录:** 必须在打桩过程中实时、准确地记录各项数据,尤其是锤击数和深度对应关系、最后贯入度。严禁事后回忆补填。
    2. **贯入度是核心:** 设计要求的最终贯入度(停锤标准)是判断桩是否达到设计承载力的最重要依据之一。必须严格按照设计要求测量和判定。
    3. **垂直度控制:** 插桩和初始锤击阶段的垂直度调整至关重要,直接影响桩的受力性能。
    4. **桩头保护:** 选择合适的锤垫、桩垫并保持其良好状态,是防止桩头被打坏的关键。记录其更换情况。
    5. **异常情况敏感度:** 操作人员和记录人员需对异常声响、贯入度突变、桩身倾斜等保持高度敏感,及时记录并报告。
    6. **单位清晰:** 深度(米)、贯入度(毫米/击或毫米/10击)、标高(米)、偏差(毫米或%)等必须标注清晰单位。
    7. **数据可追溯:** 桩编号必须唯一且清晰对应现场桩位。记录表编号、页码需连续。
    8. **签名完整:** 记录人、复核人、监理工程师(或授权质检员)的签名和日期必须齐全,方为有效记录。
    9. **符合规范:** 记录格式和内容应符合项目所在地的施工质量验收规范和设计要求。
    10. **沟通:** 现场记录人员与打桩操作手、测量员、监理工程师需保持良好沟通,确保信息准确传递。
    这份记录不仅是施工过程的证明,更是判断单桩施工质量是否合格、分析桩基整体性能、以及后期万一出现问题进行追溯分析的最原始、最重要的证据。务必高度重视其真实性和完整性。
    你可以根据具体项目要求和当地规范,在此框架基础上调整或细化表格内容。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
