​护坡这两道工序 铺设钢丝网并喷射水泥结合层→喷射砼 用那个表呀

护坡这两道工序 铺设钢丝网并喷射水泥结合层→喷射砼  用那个表呀

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-06-08 14:54:52


    钢筋做隐蔽验收

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-06-08 13:39:05


    根据您描述的两道护坡工序(**铺设钢丝网并喷射水泥结合层 → 喷射砼**),在施工资料管理中,**需要用到不同的表格**,并且可能涉及**分项工程报验**。核心表格如下:
    1. **铺设钢丝网并喷射水泥结合层 (隐蔽前):**
    * **主要表格:** **隐蔽工程验收记录表**
    * **表格编号:** 通常类似 `GD-C1-423` (地方通用表格) 或 `TJ2.6.1.2` (国标配套表格样式)。
    * **表格名称:** 《隐蔽工程验收记录》或《____工程隐蔽验收记录》。
    * **关键内容:**
    * 工程名称、部位(具体边坡区域、桩号/轴线)。
    * 隐蔽项目:`边坡支护-钢筋网(钢丝网)安装及喷射水泥砂浆结合层` 或类似描述。
    * 检查内容:
    * 钢丝网规格、型号、材质证明文件编号。
    * 钢丝网铺设范围、搭接长度、绑扎/焊接质量、固定情况(与锚杆/钉连接)。
    * 坡面清理情况(是否平整、无松动、无杂物、无积水)。
    * 水泥砂浆结合层配合比、喷射厚度、均匀性、密实度、与坡面及钢丝网的粘结情况。
    * 必要的影像资料编号(照片/视频)。
    * 验收结论。
    * 签字栏:施工单位(项目技术负责人、质检员、施工员)、监理单位(监理工程师)。
    * **为什么用这个表?** 钢丝网铺设和水泥结合层喷射完成后,将被后续的喷射混凝土覆盖,属于需要被“隐蔽”的工序,必须进行验收并留下记录。
    2. **喷射砼 (工序本身及完成后):**
    * **主要表格 (工序施工):** **混凝土(喷射混凝土)施工记录**
    * **表格编号:** 通常类似 `GD-C1-418` 或 `TJ2.6.1.1`。
    * **表格名称:** 《混凝土施工记录》或《喷射混凝土施工记录》。
    * **关键内容:**
    * 工程名称、部位(具体边坡区域、桩号/轴线)。
    * 施工日期、天气、气温。
    * 喷射混凝土设计强度等级、配合比报告编号。
    * 原材料信息(水泥、砂、石、外加剂、水)的品种、规格、合格证/检验报告编号。
    * 喷射设备型号。
    * 施工参数:喷射方法(干喷/湿喷)、喷射角度、距离、分层厚度、总厚度、养护方法。
    * 试块留置情况(组数、编号、养护条件 - 非常重要!)。
    * 施工过程简述及异常情况记录。
    * 操作人员、记录人签字。
    * **主要表格 (工序报验):** **分项/检验批工程质量验收记录表**

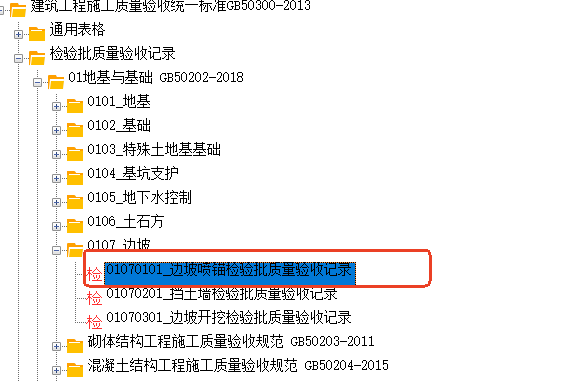

    * **表格编号:** 取决于具体分项划分,通常类似 `GD-C5-2-1` (边坡支护-喷射混凝土面层) 或 `GB 50202` 附录对应的表格。
    * **表格名称:** 《____分项工程质量验收记录》或《____检验批质量验收记录》(例如《锚杆及喷射混凝土支护工程检验批质量验收记录》)。
    * **所属分项:** 通常为 `喷射混凝土支护` 或 `边坡支护-喷射混凝土面层`。
    * **关键内容 (检验批):**
    * 主控项目:
    * 原材料质量(水泥、骨料、外加剂、钢筋/钢丝网)及复验报告。
    * 混凝土配合比设计。
    * 喷射混凝土抗压强度试验报告(必须合格!)。
    * 喷射混凝土厚度(通常要求平均厚度≥设计值,最小厚度≥0.8设计值,检查方法:钻孔或测针)。
    * 一般项目:
    * 混凝土外观质量(无漏喷、离鼓、裂缝、钢筋/网外露 - 网需被覆盖)。
    * 泄水孔设置(若有设计要求)。
    * 表面平整度允许偏差。
    * 施工执行标准名称及编号。
    * 检查评定记录(实测实量数据或检查描述)。
    * 验收结论。
    * 签字栏:施工单位(专业工长、项目专业质量检查员、项目专业技术负责人)、监理单位(专业监理工程师)。
    **总结与流程:**
    1. **铺设钢丝网:** 作为钢筋安装的一部分,在喷射水泥结合层**之前**,其质量应在《隐蔽工程验收记录》中体现。需要提供钢丝网的合格证/检验报告。
    2. **喷射水泥结合层:** 此工序完成后,**立即**申请进行隐蔽验收。将 **钢丝网安装质量** 和 **水泥结合层喷射质量** 共同填写在 **《隐蔽工程验收记录表》** 中。监理验收签字确认后,方可进行下一道工序(喷射混凝土)。
    3. **喷射混凝土:**
    * 在喷射过程中,填写 **《混凝土(喷射混凝土)施工记录》**,详细记录施工过程、参数、材料、试块留置等。
    * 喷射混凝土完成后,按设计或规范要求进行养护。
    * 待喷射混凝土达到一定龄期(通常28天)后,根据其抗压强度试验报告、厚度检测记录(钻芯或插钎)、外观检查等结果,填写对应的 **《分项工程/检验批工程质量验收记录表》** (如 `边坡支护-喷射混凝土面层检验批`)。此表是最终对该部位喷射混凝土质量合格与否的正式评定。
    **因此,您需要用到的主要是以下三类表格:**
    * **《隐蔽工程验收记录表》** - **用于钢丝网铺设和水泥结合层喷射完成后的隐蔽验收(关键!必须在喷砼前完成)。**
    * **《混凝土(喷射混凝土)施工记录》** - **用于记录喷射混凝土施工过程。**
    * **《____分项工程/检验批工程质量验收记录表》** (如:边坡支护-喷射混凝土面层) - **用于最终对喷射混凝土工序的质量进行验收评定。**
    **务必先做好隐蔽验收!** 这是质量控制的关键点,也是后续工序合法进行的基础。具体表格编号和名称请查阅您项目所在地或所遵循的 **《建筑工程施工质量验收统一标准》GB 50300** 及其配套的专业验收规范(如《建筑边坡工程技术规范》GB 50330),以及项目监理单位要求的 **《建筑工程资料管理规程》**(地方或行业标准,如JGJ/T 185)中规定的表格样式。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
