土方开挖、土钉支护检验批如何填写

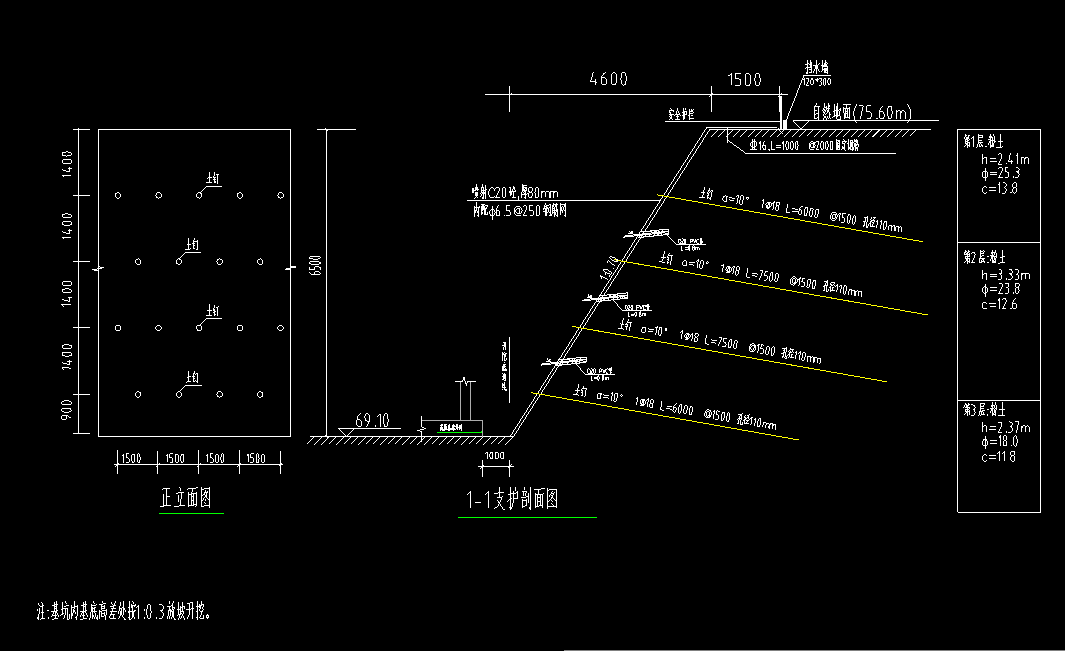

image.png你好老师,我们基坑深-5.9米,土钉是四排,现场实际土钉也是四排,验收分了两次验收,一层和二层验收一层次,三层和四层验收一层,我想咨询的是土钉支护我分几次做资料,一层(东坡、西坡、南坡、北坡)做四个检验批,做四层还是做两层?还有土方开挖做几个检验批,做四个土方开挖检验批还是等清理完基槽做一个检验批就行

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-06-08 13:56:11

    填写土方开挖和土钉支护的检验批质量验收记录表,是施工过程中质量控制的重要环节。这两个分项工程通常属于不同的子分部工程,需要**分别填写**各自的检验批表格。
    **核心原则:**
    1. **分项填写:** 土方开挖是一个分项工程(属于“地基与基础”分部下的“土方”子分部),土钉支护是另一个分项工程(通常属于“地基与基础”分部下的“基坑支护”子分部)。必须分别使用对应的检验批表格。
    2. **依据规范:** 主要依据《建筑地基基础工程施工质量验收标准》GB 50202-2018。
    3. **真实准确:** 填写内容必须反映现场实际情况,数据真实有效。
    4. **签字齐全:** 相关责任人(施工班组长、专业工长、项目专业质量检查员、监理工程师)必须本人签字,注明日期。
    5. **附件支撑:** 检验批记录中的数据应有相应的施工记录、测量记录、试验报告(如土钉抗拔力检测报告)等作为支撑。
    ---
    **一、 土方开挖检验批填写指南**
    1. **选择表格:** 使用《土方开挖检验批质量验收记录》表。表格编号通常遵循地方或企业的资料管理规程(如某省规程中的`TJ4.1.1.1`或类似)。
    2. **填写基本信息:**
    * **单位(子单位)工程名称:** 按施工许可证或合同上的名称填写。
    * **分部(子分部)工程名称:**填写“地基与基础” > “土方”。
    * **分项工程名称:** 填写“土方开挖”。
    * **验收部位:** 具体描述开挖的区域范围,精确到轴线位置(如“基础底板①-⑩ /㊀-㊎ 轴”)。
    * **施工单位:** 填写总承包单位全称。
    * **项目负责人:** 填写施工单位在本项目的负责人姓名。
    * **专业工长:** 填写负责土方开挖的专业工长姓名。
    * **施工班组长:** 填写负责该部位开挖的班组长姓名。
    * **分包单位/分包单位项目负责人:** 如有分包,则填写分包单位名称及其负责人。无分包则划“/”。
    * **施工依据:** 填写具体的施工方案名称及编号(如“《XX项目土方开挖专项施工方案》 XX-TWKF-2023”)。
    * **验收依据:** 填写《建筑地基基础工程施工质量验收标准》GB 50202-2018第6.1节(或其他适用的具体条款)。
    * **检验批容量:** 填写本次验收的开挖范围面积(㎡)或长度(m)等,需根据现场实际划分确定。
    3. **填写主控项目:** (依据GB 50202-2018)
    * **标高:** 设计值、允许偏差(通常为 -50mm)、检查记录(填写实际测量点数和合格点数,如“共测10点,合格10点”)。
    * **长度、宽度(由设计中心线向两边量):** 设计值、允许偏差(通常为 +200mm, -50mm)、检查记录(同上)。
    * **边坡:** 设计要求(如1:0.75)、允许偏差(按设计要求或规范)、检查记录(同上,或描述“符合设计要求”)。
    * **表面平整度:** 允许偏差(通常20mm)、检查记录(同上)。
    * **基底土性:** 设计要求(如“粉质粘土”)、检查方法(观察或钎探记录)、检查结果(填写“符合设计要求”或“详见钎探记录XX号”)。
    * **填写方式:** 在“检查记录”栏填写实测数据或检查结果描述;在“检查结果”栏打“√”表示合格。
    4. **填写一般项目:** (依据GB 50202-2018)
    * **表面平整度:** 允许偏差(通常20mm)、检查记录(填写实测点数和合格点数)。
    * **基底土性:** (同上,主控项目已涵盖,一般项目可能不重复或检查其他方面)。
    * **填写方式:** 同上。允许偏差项目必须填写实测数据统计结果。
    5. **施工单位检查结果:**
    * **专业工长:** 填写“符合要求/合格”并签名、日期。
    * **项目专业质量检查员:** 填写“检查合格”并签名、日期。
    6. **监理单位验收结论:**
    * **专业监理工程师:** 根据检查和审核结果,填写“验收合格”或具体意见,并签名、注明日期。
    ---
    **二、 土钉支护检验批填写指南**
    1. **选择表格:** 使用《基坑支护土钉墙检验批质量验收记录》或类似名称的表格。表格编号同样遵循地方或企业规程(如`TJ4.1.5.1`或类似)。
    2. **填写基本信息:** (类似土方开挖,注意修改分部和分项)
    * **单位(子单位)工程名称:** (同上)
    * **分部(子分部)工程名称:** 填写“地基与基础” > “基坑支护”。
    * **分项工程名称:** 填写“土钉墙”。
    * **验收部位:** 具体描述支护的区段范围(如“基坑北侧 ①-⑤轴段”)。
    * **施工单位、项目负责人、专业工长、施工班组长、分包信息:** (填写要求同土方开挖)
    * **施工依据:** 填写《土钉支护专项施工方案》名称及编号。
    * **验收依据:** 填写《建筑地基基础工程施工质量验收标准》GB 50202-2018 第8.2节(或其他适用的具体条款)。
    * **检验批容量:** 通常填写验收范围内包含的**土钉数量(根)**。
    3. **填写主控项目:** (依据GB 50202-2018)
    * **土钉长度:** 设计要求(mm)、检查方法(钢尺量)、检查记录(填写抽查根数和合格根数,如“抽查5根,合格5根”)。
    * **注浆量:** 设计要求(如“大于理论计算值的1.2倍”)、检查方法(检查压浆记录)、检查结果(填写“符合设计要求”)。
    * **土钉抗拔力:** 设计要求(kN)、检查方法(检查抗拔力检测报告)、检查结果(填写“符合设计要求,详见检测报告XX号”)。 **这是关键项!** 必须附上合格的土钉抗拔力检测报告。
    * **填写方式:** “检查记录”栏填写数据或结果描述;“检查结果”栏打“√”。
    4. **填写一般项目:** (依据GB 50202-2018)
    * **土钉位置:** 允许偏差(±100mm)、检查记录(填写实测点数和合格点数)。
    * **钻孔倾斜度:** 允许偏差(±1°)、检查记录(同上)。
    * **浆体强度:** 设计要求(MPa)、检查方法(检查试块试验报告)、检查结果(填写“符合设计要求,详见报告XX号”)。
    * **墙面厚度:** 设计要求(mm)、允许偏差(±10mm)、检查记录(同上)。
    * **墙体强度:** 设计要求(MPa)、检查方法(检查试块试验报告或喷射混凝土强度报告)、检查结果(填写“符合设计要求,详见报告XX号”)。
    * **填写方式:** 同上。允许偏差项目填写实测数据统计结果。
    5. **施工单位检查结果:**
    * **专业工长:** 填写“符合要求/合格”并签名、日期。
    * **项目专业质量检查员:** 填写“检查合格”并签名、日期。
    6. **监理单位验收结论:**
    * **专业监理工程师:** 根据检查、审核及检测报告结果,填写“验收合格”或具体意见,并签名、注明日期。
    ---
    **关键注意事项和常见问题:**
    1. **表格选择错误:** 最常见错误是将土方开挖和土钉支护填在同一张表上,或选错分部分项对应的表格。务必分开填写正确表格。
    2. **验收部位描述不清:** 部位描述必须具体到可以定位的范围(如轴线),避免模糊不清(如“基坑”)。
    3. **检验批容量不合理:** 土钉支护的容量通常是土钉根数,而不是面积。划分要合理,不宜过大或过小。
    4. **主控项目数据缺失:**
    * **土钉长度:** 必须有抽查实测记录。
    * **注浆量:** 必须有压浆施工记录支撑。
    * **土钉抗拔力:** **必须有合格且有效的第三方检测报告作为支撑**,并在检验批中明确引用报告编号。这是监理验收的重点。
    * **浆体/墙体强度:** 必须有试块强度试验报告支撑。
    5. **一般项目未填写实测数据:** 对于允许偏差项目(位置、倾斜度、厚度等),必须填写抽查点数、实测值范围或合格点数统计,不能只写“合格”。
    6. **签字不全或代签:** 所有责任人必须本人签字,注明实际验收日期。代签是严重的资料问题。
    7. **依据标准错误或过时:** 确保引用的施工方案、验收标准(特别是GB 50202)是最新有效版本。
    8. **与施工记录脱节:** 检验批记录中的数据(如标高、尺寸、土钉长度、注浆量等)必须能从对应的施工日志、测量记录、隐蔽验收记录、材料报验、试验报告中追溯核实。
    **建议:**
    * **仔细阅读图纸和规范:** 明确设计要求和验收标准的具体数值。
    * **提前沟通:** 与现场技术员、质检员、监理工程师沟通,明确验收范围、划分原则和填写要求。
    * **参考范例:** 查看公司或项目内部的优秀检验批填写范例。
    * **利用软件:** 很多资料软件能辅助生成表格框架和部分内容,但仍需人工核对和填写关键数据。
    * **及时整理附件:** 随检验批同步收集整理好支撑性文件(测量记录、施工记录、试验报告、检测报告等)。
    严格按照规范、图纸要求和资料规程填写,确保内容真实、准确、完整、可追溯,是做好土方开挖和土钉支护检验批的关键。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
