围墙铁艺大门做什么资料?

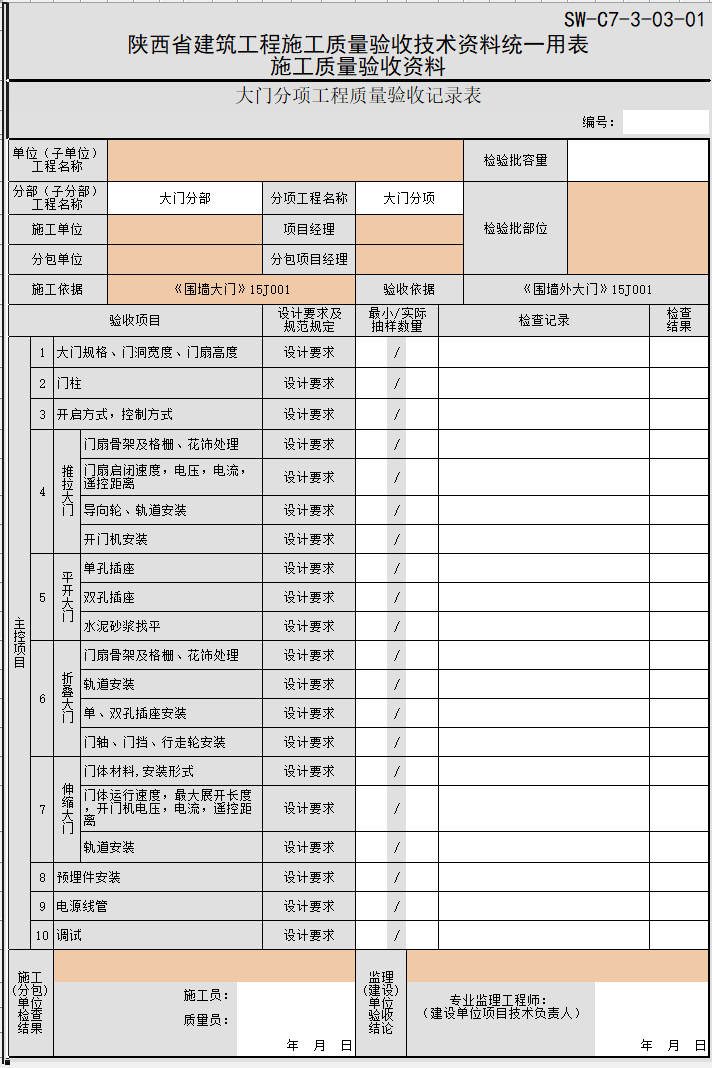

围墙铁艺大门做什么资料?检验批里也没有铁艺的

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-06-09 13:23:56

    关于围墙铁艺大门需要准备什么资料,这取决于**项目阶段**和**具体要求方**。以下是不同场景下可能需要准备的核心资料:
    ## 一、 设计阶段 (方案沟通与确认)
    1. **效果图/意向图:**
    * 清晰展示大门最终期望的外观效果、风格(欧式、中式、现代等)、颜色、主要元素(图案、花纹、造型)。
    * 可以是手绘草图、设计师效果图、参考图片或类似案例照片。
    2. **尺寸图/平面布置图:**
    * 标明大门的**总宽度**、**单扇宽度**(对开时)、**总高度**、**门洞净宽与净高**。
    * 标明门柱/门墩的位置、尺寸(宽度、厚度、高度)。
    * 标明大门与围墙、道路、建筑的关系。
    3. **立面图:**
    * 详细展示大门的正立面、侧立面造型,包括门扇、门柱、门楣、装饰件等的具体形状和相对位置。
    * 标注关键部位的尺寸(如栏杆间距、花纹尺寸、锁具位置高度等)。
    4. **结构示意图/节点图 (重要!):**
    * 展示大门的主要骨架结构(如主框架、横梁、立柱的钢材规格、连接方式)。
    * 关键节点的构造详图(如门柱与基础的连接、门轴/合页的安装方式、门扇与门框的连接)。
    * **荷载计算书:** 对于大型、重型或特殊设计的大门,可能需要提供简单的结构受力分析或荷载计算依据(风荷载、自重、撞击力等),确保安全。
    5. **基础设计图 (重要!):**
    * 标明门柱基础的类型(独立基础、条形基础)、尺寸(长、宽、深)、配筋要求(钢筋规格、间距)、混凝土标号。
    * 标明预埋铁件(地脚螺栓、钢板)的位置、规格、预埋深度。
    * 基础设计需考虑地质条件(土质)、大门重量、风荷载等因素。
    6. **材料清单与规格要求:**
    * 主要钢材类型(如Q235B、Q355B)、规格(方管、圆管、扁铁、花纹板的厚度、外径/边长)。
    * 表面处理要求(热浸镀锌层厚度、喷涂油漆品牌/类型/颜色号/膜厚要求)。
    * 装饰件材质(铸铝、铸铁、不锈钢等)。
    * 五金配件要求(合页/门轴类型、品牌、承重等级;锁具类型、品牌、等级;插销等)。
    7. **开启方式说明:**
    * 平开(内开/外开/双向)、推拉、折叠、电动(需明确电机品牌功率、控制方式、安全装置要求)。
    ## 二、 生产与采购阶段 (供应商选择与质量控制)
    1. **厂家资质文件:**
    * 营业执照(经营范围包含金属制品加工、钢结构等)。
    * 质量管理体系认证证书(如ISO 9001)。
    * 相关的生产许可证(如压力容器、特种设备相关,一般铁艺大门不需要,但大型复杂结构可能需要)。
    * 过往类似项目案例。
    2. **材料质量证明文件:**
    * 钢材的**材质证明书/质量保证书**(需包含生产厂家、牌号、规格、炉批号、力学性能、化学成分等)。
    * 镀锌厂的**热浸镀锌检测报告**(镀锌层厚度、均匀性、附着力等)。
    * 油漆的**产品合格证**及**第三方检测报告**(耐候性、耐盐雾性、附着力、颜色等)。
    * 五金件(合页、锁具等)的**合格证**、**检测报告**(强度、耐久性、防锈等级)。
    * 铸件、装饰件的**合格证**或**材质证明**。
    3. **加工工艺文件:**
    * 焊接工艺评定报告(对于重要焊缝)。
    * 表面处理工艺规程(酸洗、磷化、喷砂、喷涂等流程控制要求)。
    4. **生产过程中的检验记录:**
    * 下料尺寸检验记录。
    * 焊接质量检验记录(外观检查,必要时无损检测如超声波探伤报告)。
    * 组装精度检验记录(对角线、平面度等)。
    * 镀锌/喷涂过程检验记录(膜厚检测报告、附着力测试报告)。
    ## 三、 安装施工阶段 (现场管理)
    1. **施工组织设计/安装方案:**
    * 人员、设备安排。
    * 安装顺序和流程。
    * 吊装方案(大型门)。
    * 安全技术措施(高空作业、用电安全、基坑防护等)。
    2. **现场放线测量记录:**
    * 确认基础位置、标高与图纸一致性。
    3. **基础验收记录:**
    * 检查基础的尺寸、标高、钢筋绑扎、混凝土浇筑质量是否符合图纸要求。
    * 预埋件位置、标高、外露长度检查记录。
    4. **门体进场验收记录:**
    * 检查门体外观质量(变形、划伤、色差)、尺寸、配件是否齐全。
    * 核对随货资料(合格证、检测报告)。
    5. **安装过程记录:**
    * 门柱安装垂直度、水平度检查。
    * 门扇安装位置、缝隙、开启灵活性检查。
    * 五金件安装牢固度检查。
    * 焊接质量(现场焊)检查记录(如有)。
    6. **隐蔽工程验收记录 (极其重要!):**
    * **基础回填前的验收:** 重点检查预埋件质量、基础尺寸、钢筋隐蔽情况(拍照留存)。
    * **门柱灌浆/封堵前的验收:** 检查门柱与基础的连接固定情况。
    7. **调试记录 (电动门):**
    * 电机运行、限位开关、安全装置(防夹、遇阻反弹)测试记录。
    ## 四、 竣工验收阶段 (最终交付)
    1. **竣工图:** 根据现场实际情况修正后的最终图纸。
    2. **所有材料、构配件的质量证明文件汇总:** 出厂合格证、检测报告等。
    3. **所有施工过程检验、试验报告汇总:** 焊接报告、探伤报告、镀锌报告、喷涂层检测报告、安装过程检验记录等。
    4. **隐蔽工程验收记录及影像资料:** 清晰的照片或视频。
    5. **调试记录及试运行报告 (电动门)。**
    6. **使用维护说明书:** 包含操作说明、日常保养要求、简单故障排除。
    7. **产品合格证:** 制造商出具的最终产品合格证明。
    8. **保修卡:** 明确保修范围和期限。
    9. **竣工验收单:** 由业主、施工方、监理(如有)共同签署的验收合格文件。
    ## 关键注意事项
    * **结构安全是核心:** 基础设计、结构设计、材料强度、焊接质量是重中之重,相关计算和证明文件必须齐全可靠。
    * **防腐防锈是关键:** 热浸镀锌和高质量的喷涂是保证大门长久寿命的基础,相关工艺控制和检测报告必不可少。
    * **预埋件是基础:** 预埋件的定位、尺寸、材质、埋深直接影响安装质量和结构安全,隐蔽前必须严格验收并记录。
    * **沟通明确需求:** 在设计初期就与设计师或厂家充分沟通所有细节(尺寸、样式、材料、功能),并形成书面确认(图纸或技术规格书)。
    * **按需提供:** 并非所有项目都需要上述所有资料,具体需要哪些取决于项目规模、复杂程度、合同要求、业主/监理/质监站的具体规定以及当地报建要求(特别是涉及规划或市政道路时)。
    **总结来说,最核心的资料包括:清晰准确的设计图纸(含结构和基础)、材料质量证明(尤其钢材和防腐)、关键工艺的检验报告(焊接、镀锌、喷涂)、隐蔽工程验收记录。** 在项目启动前,最好明确各方(业主、设计、施工、监理)对资料的具体要求。对于自建房,重点放在设计图、材料选择和施工质量把控上;对于工程项目,则必须严格按照规范流程准备和收集全套资料。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
