农村规模化供水工程资料是按照水利规范验收及实施,那么管道沟槽开挖需要单做验槽记录

农村规模化供水工程资料是按照水利规范验收及实施,那么管道沟槽开挖需要单做验槽记录吗?

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-06-16 16:39:56

    是的,**农村规模化供水工程的管道沟槽开挖,必须单独进行验槽并形成正式的《沟槽开挖验槽记录》**。这是水利工程验收规范中的**强制性要求**,也是确保工程质量的关键环节。
    以下是详细原因和说明:
    1. **隐蔽工程性质:**
    * 管道沟槽开挖后,管道铺设、回填将迅速进行,沟槽基底(槽底)的原始状态会被永久覆盖。
    * 基底的地质情况、承载力、处理效果、是否存在不良地质(如流沙、淤泥、空洞、障碍物等)、开挖尺寸精度等,在回填后无法再直接检查验证。
    * 因此,沟槽开挖属于典型的**隐蔽工程**。
    2. **水利工程验收规范的核心要求:**
    * 《水利水电工程施工质量检验与评定规程》(SL 176)、《水利水电建设工程验收规程》(SL 223)以及相关的管道施工技术规范(如SL 234《泵站施工规范》、GB 50268《给水排水管道工程施工及验收规范》等,后者在水利工程中常被引用或作为参考)都**明确规定了对隐蔽工程必须进行检查验收,并形成书面记录**。
    * “验槽”是沟槽开挖这一关键隐蔽工序完成后的专门验收程序。其目的是在覆盖前,由相关方共同确认基底条件满足设计要求(承载力、地质、高程、坡度、平整度、宽度等)和规范规定(如超挖、扰动处理、排水等),确认不良地质或障碍物已按要求处理完毕。
    3. **验槽记录的重要性:**
    * **质量证明文件:** 是证明沟槽开挖质量合格、基底处理到位、满足管道安装基础要求的最直接、最重要的原始凭证。
    * **追溯依据:** 一旦工程后期或运行期出现管道沉降、变形、破裂等问题,验槽记录是追溯基础处理是否得当的关键依据。
    * **验收必备资料:** 是单元工程、分部工程乃至单位工程验收时,必须归档备查的核心施工记录之一。没有完整有效的验槽记录,该隐蔽单元工程的验收无法通过。
    * **各方责任确认:** 验槽通常需要**施工、监理、设计、地勘(如涉及复杂地质或变更)** 等单位代表共同参与检查,并在记录上签字确认。这明确了各方的责任。

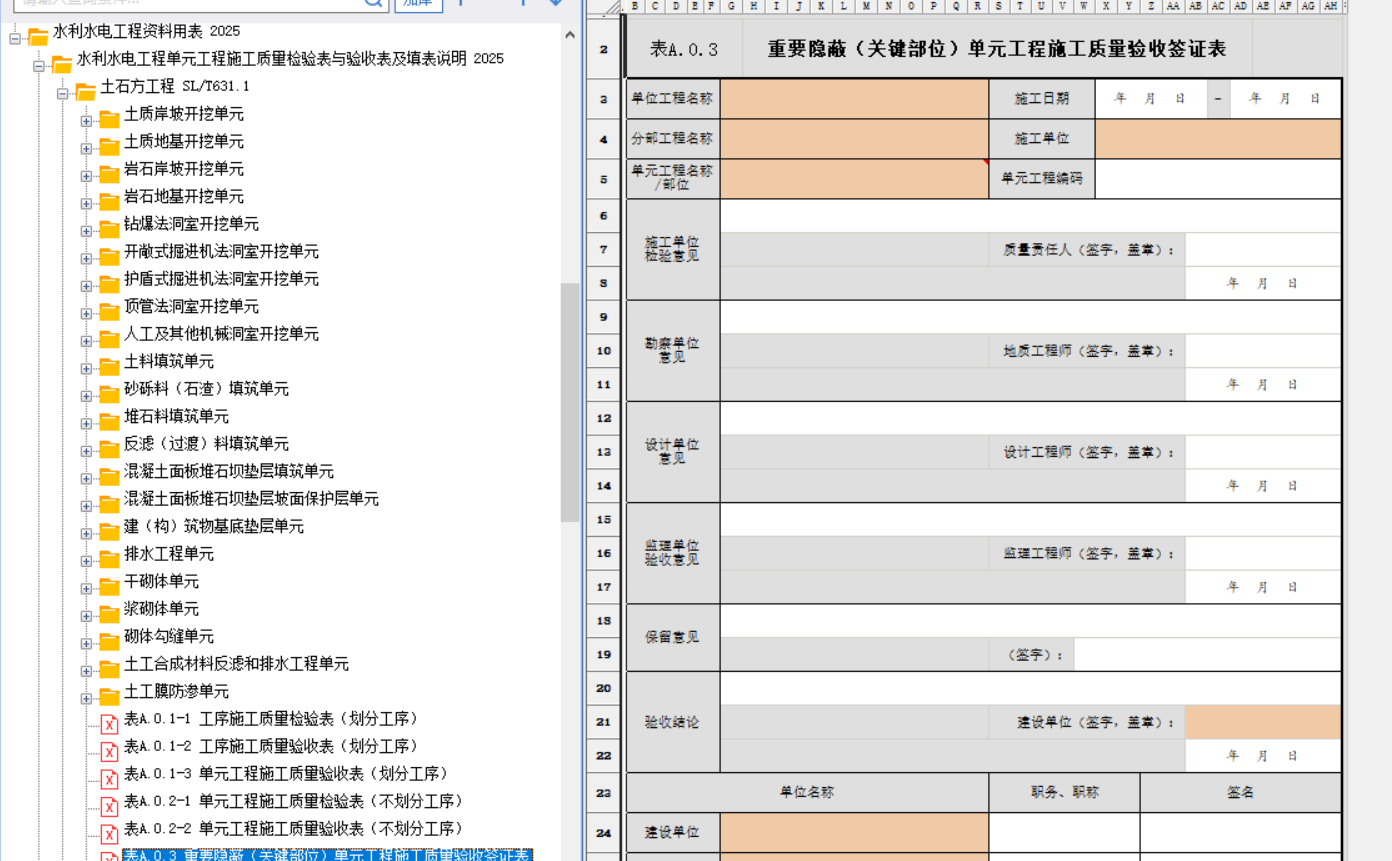

    4. **验槽记录的内容(通常包括):**
    * 工程名称、单位/分部/单元工程名称及编号。
    * 验槽部位(桩号范围或具体位置描述)。
    * 设计基底高程、坡度、宽度要求。
    * 实际开挖基底高程、坡度、宽度测量数据(关键点)。
    * 基底地质描述(与地勘报告对比,记录实际土层、岩性、密实度、含水量等)。
    * 地下水位情况(如有)。
    * 是否存在超挖、欠挖、基底扰动、浸水泡槽等情况。
    * 是否遇到不良地质(软土、流沙、岩石、孤石、墓穴、管线等)或障碍物,以及处理方案和结果描述。
    * 基底平整度、杂物清理情况。
    * 验槽结论(是否满足设计要求及规范规定)。
    * 参与验槽人员签字(施工方技术负责人、质检员;监理工程师;设计代表;地勘代表(如需要))。
    * 验槽日期。
    **结论:**
    对于农村规模化供水工程的管道施工,**严格按照水利规范进行验收和实施,管道沟槽开挖完成后、管道安装前,必须组织正式的验槽程序,并详细、规范地填写《沟槽开挖验槽记录》**。这份记录是工程质量控制的核心文件之一,不可或缺。务必确保记录真实、准确、完整,并由所有相关责任方签字确认。**绝对不能省略或将其内容简单合并到其他记录中。**

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
