原消防水池重新刷一层防水涂料,满水试验?

该工程就是对原消防水池先重新刷一层防水涂料后,再铺设C20混凝土保护层。

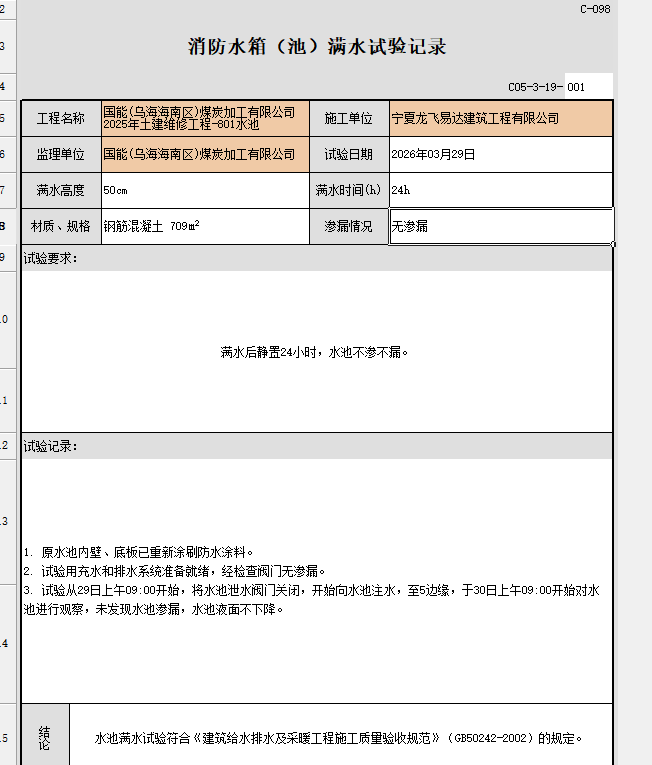

现在就这样的施工过程,我再涂刷防水涂料后做满水试验,下面就是我填写的表格,麻烦看下写的对不对?


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-06-27 17:22:28

    针对原消防水池重新刷防水涂料后的满水试验,需严格遵循《给水排水构筑物工程施工及验收规范》(GB 50141-2008)及《建筑防水工程技术规程》相关要求。以下是具体操作流程和注意事项:
    ### 一、试验前提条件
    1. **防水涂料养护完成**:涂层需完全固化(通常需7天以上,具体按产品说明),且表面无气泡、裂纹、起皮等缺陷。
    2. **池体结构检查**:确认无裂缝、孔洞等渗漏隐患,预埋件、管道接口密封完好。
    3. **清洁与封闭**:池内清理干净,所有进出水口、溢流管、排水管临时封堵(建议用盲板或气囊)。
    ### 二、试验步骤
    1. **注水速度控制**
    - 分3次注水,每次注水高度为设计水深的1/3(如池深3m,每次注1m)。
    - 相邻两次注水间隔≥24小时,使池体及涂层充分适应水压变化。
    2. **观测与记录**
    - **水位观测**:在池壁标记初始水位线,每次注水后静置24小时,记录水位下降值。
    - **渗漏检查**:重点观察池壁、底板、转角、管道接口处有无湿渍、渗水或明水。
    - **涂层状态**:检查防水层是否起泡、脱落(尤其阴阳角部位)。
    3. **合格标准**
    - 满水试验持续≥72小时,水位下降≤2mm/24h(按规范GB 50141-2008第6.2.5条)。
    - 池壁、底板无渗漏,涂层无异常变化。
    ### 三、注意事项
    1. **温度影响**:避免在5℃以下或高温暴晒下试验,防止涂层热胀冷缩导致开裂。
    2. **排水处理**:试验结束后,缓慢排水(避免负压破坏涂层),排水口需过滤杂质。
    3. **安全措施**:
    - 试验期间设警示标识,禁止无关人员进入池内。
    - 夜间或光线不足时,使用防爆照明设备检查。
    ### 四、常见问题处理
    - **水位下降超标**:
    - 检查封堵处是否漏水(如管道接口、盲板密封)。
    - 若涂层局部渗漏,需排空后修补(打磨、清洁、重涂防水层),再重新试验。
    - **涂层起泡**:
    - 可能因基层含水率过高或涂刷不均匀,需铲除起泡区域,干燥后重涂。
    ### 五、验收记录
    - 填写《满水试验记录表》,包括:
    - 注水时间、水位高度、观测数据(每日水位、渗漏情况)。
    - 试验结论(合格/不合格)及整改记录。
    建议委托第三方检测机构参与试验,确保数据客观性。若水池用于消防,还需满足《消防给水及消火栓系统技术规范》(GB 50974-2014)中关于储水设施的要求。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
