污水厂区单位工程分部分项检验批资料划分

请问污水厂区给排水、厂区热力管道、厂区工艺管道、厂区道路、厂区电缆沟、路灯资料怎么划分?

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-07-02 09:36:20

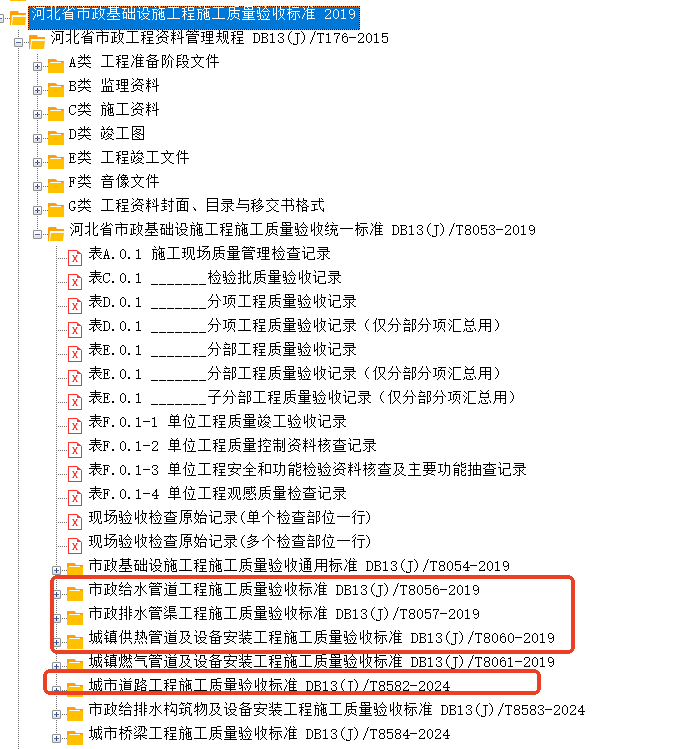

    可以用这部分表格来做,路灯的话可以用国标市政的道路照明的来做

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-07-02 09:32:21

    在污水厂区单位工程中,分部分项检验批资料的划分通常遵循《建筑工程施工质量验收统一标准》(GB 50300)及相关专业规范(如市政工程、给排水工程等)。以下是常见的划分原则和示例,供参考:
    ---
    ### **一、单位工程划分**
    污水厂区通常按功能区域或构筑物划分为多个单位工程,例如:
    1. **构筑物单位工程**:如进水泵房、沉砂池、生化池、二沉池、消毒池、污泥浓缩池等。
    2. **建筑物单位工程**:如综合办公楼、机修车间、配电室、加药间等。
    3. **室外工程单位工程**:厂区道路、管网(污水、雨水、给水、电力等)、绿化等。
    ---
    ### **二、分部工程划分**
    每个单位工程按专业性质或施工部位划分为若干分部工程,常见分部包括:
    1. **地基与基础**:土方开挖、地基处理、桩基础、混凝土基础等。
    2. **主体结构**:混凝土结构(池体、梁板柱)、钢结构(支架、平台)、砌体结构等。
    3. **建筑装饰装修**:抹灰、涂料、防水、地面、门窗等(适用于建筑物)。
    4. **建筑屋面**:防水层、保温层、保护层等(适用于建筑物)。
    5. **建筑给排水及供暖**:管道安装、设备安装、水处理系统等。
    6. **建筑电气**:照明、动力配电、防雷接地等。
    7. **智能建筑**:监控系统、自动化控制系统等(如有)。
    8. **通风与空调**:通风管道、设备安装(如鼓风机房)。
    9. **室外工程**:道路、管网、围墙、绿化等。
    ---
    ### **三、分项工程划分**
    每个分部工程按施工工艺或材料种类划分为若干分项工程,例如:
    - **地基与基础分部**:土方开挖、土方回填、地基处理(换填、压实)、混凝土垫层、基础模板、基础钢筋、基础混凝土等。
    - **主体结构分部(混凝土结构)**:模板安装、钢筋加工、钢筋安装、混凝土浇筑、混凝土养护、预应力张拉(如有)等。
    - **建筑给排水及供暖分部**:管道安装(UPVC、钢管)、阀门安装、水泵安装、管道试压、冲洗消毒等。
    - **建筑电气分部**:电缆敷设、配电箱安装、灯具安装、接地装置安装等。
    ---
    ### **四、检验批划分**
    检验批是分项工程的最小验收单元,按施工段、楼层、变形缝、设备台套等划分。例如:
    - **土方开挖检验批**:按基坑(槽)或施工段划分,如“进水泵房基坑开挖检验批”。
    - **混凝土结构检验批**:按施工段或构件类型划分,如“生化池底板混凝土浇筑检验批”“生化池池壁混凝土浇筑检验批”。
    - **管道安装检验批**:按系统或区域划分,如“厂区污水管道安装检验批(A区)”“加药间给水管道安装检验批”。
    - **设备安装检验批**:按设备台套划分,如“潜污泵安装检验批(1#泵)”“鼓风机安装检验批(2#风机)”。
    ---
    ### **五、资料编制注意事项**
    1. **规范依据**:优先采用《市政基础设施工程施工质量验收统一标准》(CJJ 1)或《建筑工程施工质量验收统一标准》(GB 50300),结合《给水排水构筑物工程施工及验收规范》(GB 50141)等专业规范。
    2. **检验批容量**:按实际施工量填写(如混凝土方量、管道长度、设备台数等)。
    3. **隐蔽工程记录**:如地基验槽、钢筋隐蔽、防水层隐蔽等需单独形成资料。
    4. **功能性试验**:如闭水试验(池体)、管道压力试验、设备试运行等需单独记录。
    5. **表格填写**:使用当地住建部门或质检站规定的统一表格(如《检验批质量验收记录》《分项工程质量验收记录》等)。
    ---
    ### **六、示例:生化池单位工程资料划分**
    | 分部工程 | 分项工程示例 | 检验批划分示例 |
    |----------------|----------------------------------|------------------------------------|
    | 地基与基础 | 土方开挖、地基处理、垫层混凝土 | 生化池基坑开挖、垫层浇筑(按段) |
    | 主体结构 | 池壁钢筋、池壁模板、池壁混凝土 | 生化池池壁钢筋(1-3段)、混凝土浇筑 |
    | 建筑给排水 | 工艺管道安装、阀门安装 | 生化池曝气管道安装、污泥管道安装 |
    | 建筑电气 | 电缆敷设、配电箱安装 | 生化池照明电缆敷设、控制箱安装 |
    ---
    ### **七、建议**
    1. **提前策划**:开工前编制《单位工程划分方案》和《检验批划分计划》,报监理审批。
    2. **动态调整**:根据实际施工情况(如分段施工、设计变更)及时调整划分。
    3. **归档要求**:按当地档案馆要求整理资料,确保检验批、分项、分部、单位工程层级清晰。
    如需具体表格模板或某类构筑物的详细划分,可进一步说明需求。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
