厂区沥青道路检验批怎么划分

厂区沥青道路检验批怎么划分

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-07-02 17:23:47

    CJJ1-2008里的要求


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-07-02 16:40:23

    在厂区沥青道路施工中,检验批的划分通常遵循以下原则,具体需结合工程实际情况和当地验收标准(如《城镇道路工程施工与质量验收规范》CJJ 1-2008或《沥青路面施工及验收规范》GB 50092-96):
    ### 1. **按施工段或结构层划分**
    - **施工段**:根据道路长度、施工缝位置或自然段(如交叉口、不同宽度段)划分。一般每**100-500米**为一个检验批,或按**一个施工日完成的段落**划分。
    - **结构层**:沥青路面通常分为**下面层、上面层**(或单层),每层单独作为一个检验批。若有多层,需分层验收。
    ### 2. **按工程量或面积划分**
    - 面积较大时,可按**每1000-3000平方米**为一个检验批,具体参考当地质监站要求。
    - 厂区道路面积较小(如<5000㎡),可整体作为一个检验批。
    ### 3. **特殊部位单独划分**
    - **交叉口、弯道、匝道**等特殊路段,若施工工艺不同(如加厚、特殊材料),应单独划分检验批。
    - **接缝处理**(如胀缝、缩缝)可纳入相邻检验批,或单独划分。
    ### 4. **结合施工进度划分**
    - 按**每日或每班次**完成的段落划分,便于及时验收和后续工序衔接。
    - 若连续施工,可按**每200米**或**每5000㎡**为一批。
    ### 5. **参考规范要求**

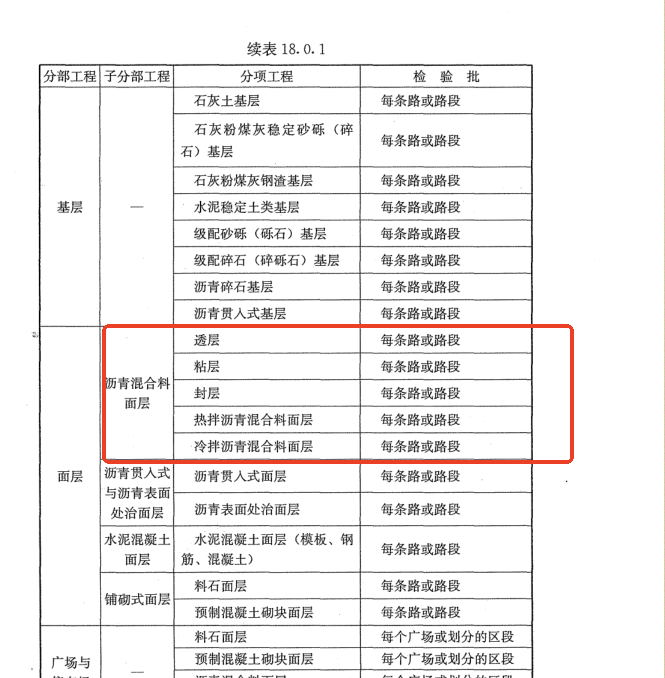

    - **CJJ 1-2008**:沥青混合料面层检验批按**每1000㎡**或**每200米**划分。
    - **GB 50092-96**:建议按**每1000-2000㎡**或**每200-500米**划分。
    ### 示例划分方案:
    | 检验批编号 | 范围描述 | 面积/长度 | 备注 |
    |------------|-------------------------|-----------|--------------------|
    | 01 | 厂区主干道K0+000~K0+200 | 200m×8m | 下面层单独验收 |
    | 02 | 厂区主干道K0+200~K0+400 | 200m×8m | 上面层单独验收 |
    | 03 | 交叉口区域 | 500㎡ | 特殊部位单独划分 |
    ### 注意事项:
    - **提前与监理、建设单位确认**:划分方案需在施工前报审,避免争议。
    - **记录施工日志**:明确每批次的施工时间、材料、温度等,便于追溯。
    - **分层验收**:若设计为多层沥青,每层需独立检验批,不可合并。
    ### 常见问题:
    - **问**:如果道路长度不足100米,如何划分?
    **答**:可整体作为一个检验批,但需确保主控项目(如压实度、厚度)检测数量满足规范要求(如每1000㎡至少1点)。
    - **问**:厂区道路与市政道路划分标准是否一致?
    **答**:厂区道路可参照市政标准,但若为内部道路(非市政),可适当简化,以合同或设计文件为准。
    建议结合**施工组织设计**和**当地质监站要求**细化划分方案,并形成书面记录。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
