太阳能热水系统的检验批和调试记录

请问下咱们软件里有没有太阳能热水系统的验收表,比如检验批和调试记录等

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-07-13 17:19:00


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-07-13 16:26:49

    在太阳能热水系统施工及验收中,**检验批**和**调试记录**是两个关键的质量控制文件。以下是具体内容及填写要点:
    ---
    ### 一、太阳能热水系统检验批
    **1. 检验批划分依据**
    - 按《建筑给水排水及采暖工程施工质量验收规范》(GB 50242-2002)及《太阳能热水系统设计、安装及工程验收技术规范》(GB/T 50364-2018)执行。
    - 通常按**系统类型**(如集中集热-分户储热、分户集热-分户储热)或**施工段**(如屋面集热器安装、管道敷设、水箱安装)划分。
    **2. 检验批内容**
    | 项目 | 检查内容 | 验收标准 |
    |------|----------|----------|
    | 集热器安装 | 倾角、方位角、固定牢固性、防雷接地 | 倾角偏差≤±3°,方位角偏差≤±5°,支架防腐处理 |
    | 储热水箱 | 保温层厚度、密封性、溢流管/泄水管设置 | 保温层无破损,水箱满水试验24h无渗漏 |
    | 管道系统 | 坡度、保温、阀门安装、循环泵方向 | 坡度≥0.3%,保温层厚度≥设计值,阀门启闭灵活 |
    | 电气系统 | 传感器接线、控制器功能、防雷接地 | 传感器信号正常,控制器自动/手动切换正常 |
    | 安全附件 | 安全阀、排气阀、膨胀罐 | 安全阀整定压力≤1.05倍工作压力,排气阀自动排气 |
    **3. 检验批填写示例**
    - **主控项目**:
    - 集热器与建筑结构连接牢固(检查预埋件、焊接点)。
    - 系统防冻措施(如防冻液浓度、电伴热功率)。
    - **一般项目**:
    - 管道支架间距(≤1.5m)。
    - 保温层表面平整度(≤5mm)。
    ---
    ### 二、太阳能热水系统调试记录
    **1. 调试阶段**
    - **单机调试**:循环泵、电磁阀、控制器等设备单独运行测试。
    - **系统联动调试**:模拟日照条件,测试集热、储热、辅助加热、供水全流程。
    **2. 调试记录内容**
    | 调试项目 | 记录参数 | 合格标准 |
    |----------|----------|----------|
    | 集热循环 | 集热器进出口温差、循环泵启停温差 | 温差≥5℃时启动,≤2℃时停止 |
    | 辅助加热 | 电加热/燃气加热启停温度、加热时间 | 水箱温度低于设定值5℃时启动 |
    | 供水温度 | 末端出水温度、恒温阀调节效果 | 出水温度波动≤±2℃ |
    | 防冻保护 | 低温时循环泵自动启动温度、电伴热电流 | 集热器温度≤4℃时启动防冻循环 |
    | 安全阀动作 | 系统压力超限时安全阀开启压力 | 开启压力≤1.1倍工作压力 |
    **3. 调试记录示例**
    ```
    调试日期:2024-03-15
    天气:晴,环境温度25℃
    系统类型:集中集热-分户储热(100户)
    调试结果:
    - 集热循环:温差6.2℃启动,1.8℃停止,循环泵运行正常。
    - 辅助加热:水箱温度45℃时电加热启动,55℃停止,加热时间45分钟。
    - 供水温度:末端出水温度48-52℃,恒温阀调节稳定。
    - 防冻保护:集热器温度3.8℃时自动启动循环,电伴热电流0.5A。
    - 安全阀:系统压力0.6MPa时安全阀开启(设计压力0.5MPa),需调整。
    结论:除安全阀需重新整定外,其余系统运行正常。
    ```
    ---
    ### 三、常见问题及注意事项
    1. **检验批常见问题**:
    - 集热器支架未做防腐处理(需补刷防锈漆)。
    - 管道保温层厚度不足(需按设计值整改)。
    2. **调试记录常见问题**:
    - 未记录环境温度、日照强度(影响系统效率评估)。
    - 安全阀未做动作测试(需补充压力试验)。
    3. **资料归档要求**:
    - 检验批需附**隐蔽工程验收记录**(如管道埋地、保温层施工)。
    - 调试记录需有**监理/建设单位签字**,并附**系统运行参数截图**(如控制器历史数据)。
    ---
    ### 四、参考规范及表格模板
    - **规范**:
    - GB 50242-2002《建筑给水排水及采暖工程施工质量验收规范》
    - GB/T 50364-2018《太阳能热水系统设计、安装及工程验收技术规范》
    - **表格模板**:

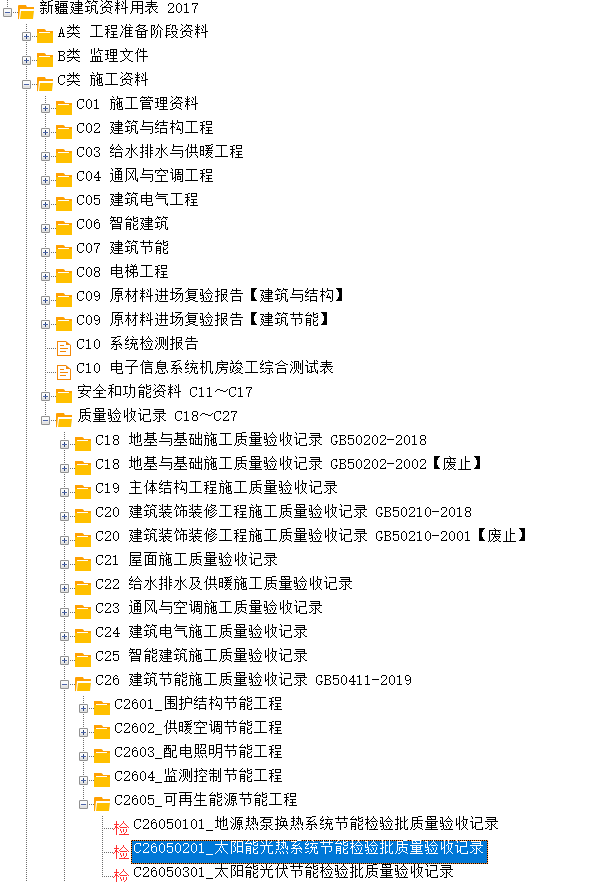

    - 检验批:使用《太阳能热水系统安装检验批质量验收记录》(表C.2.4-1)。
    - 调试记录:使用《太阳能热水系统调试记录》(表C.2.4-2)。
    建议在施工前编制**检验批划分方案**,并提前与监理确认调试记录格式,避免后期返工。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
