钢筋安装的检验批

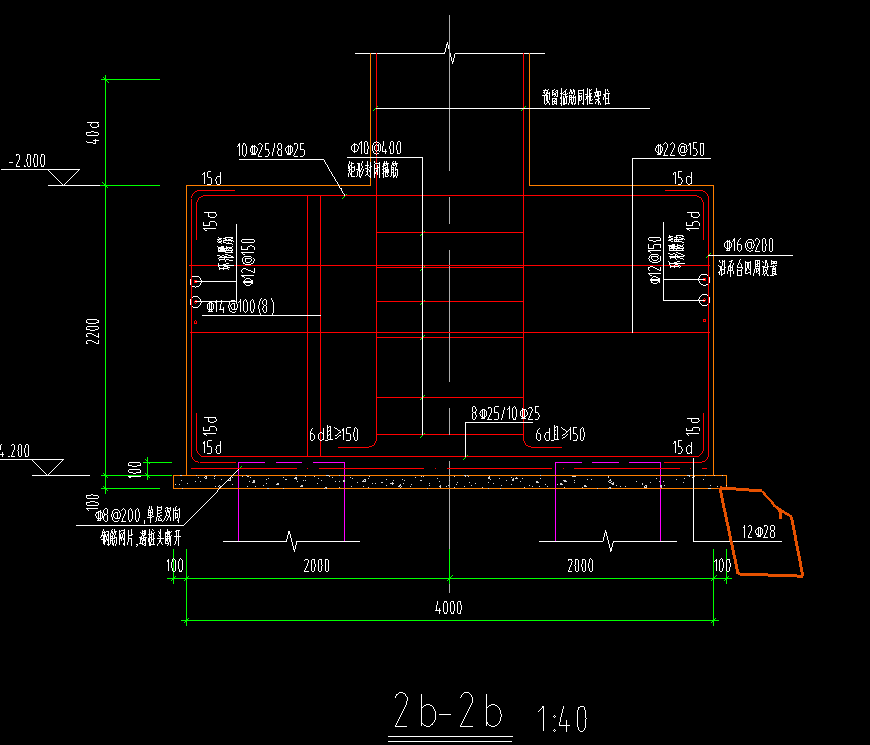

承台的绑扎钢筋骨架长宽高指的是整体承台的尺寸嘛、绑扎钢筋网指的是底部8@200的钢筋网片嘛265b0bde7657fb9e028992303abc0abe.png7f8d7cc4450e2986b918a707c5138a81.png

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-07-17 13:24:15

    绑扎钢筋骨架是承台内部钢筋笼整体骨架(主筋、箍筋绑扎成型的钢筋框架),不是混凝土承台外皮尺寸,绑扎钢筋网是说的钢筋网片


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-07-17 13:18:58

    钢筋安装检验批是建筑工程施工质量验收中的一项重要内容,主要针对混凝土结构工程中钢筋的安装质量进行过程控制和验收。以下是关于钢筋安装检验批的详细说明:
    ---
    ### **一、检验批划分原则**
    1. **按施工段、层、区段划分**:
    通常按楼层、施工缝、变形缝或结构单元划分,例如每层梁、板、柱的钢筋安装可单独作为一个检验批。
    2. **按工程量划分**:
    同一施工条件下,钢筋安装工程量不宜过大(如不超过300m²或一个流水段)。
    3. **特殊部位单独划分**:
    如转换层、大跨度梁、悬挑构件等关键部位应单独划分检验批。
    ---
    ### **二、检验批容量与抽样**
    - **容量**:按构件类型(梁、板、柱、墙)或钢筋连接方式(绑扎、焊接、机械连接)统计数量。
    - **抽样数量**:
    - 梁、板类构件:抽查10%且不少于3件。
    - 柱、墙类构件:抽查20%且不少于3件。
    - 钢筋连接接头:按《钢筋机械连接技术规程》JGJ 107或《钢筋焊接及验收规程》JGJ 18执行。
    ---
    ### **三、主控项目(必须全部合格)**
    1. **受力钢筋品种、级别、规格、数量**:
    必须符合设计要求(检查施工图、材料进场复验报告)。
    2. **钢筋连接方式**:
    必须符合设计及规范要求(如焊接、机械连接需做工艺检验)。
    3. **钢筋接头位置**:
    同一截面接头面积百分率应符合规范(如梁、板、墙不宜超过25%,柱不宜超过50%)。
    4. **锚固长度**:
    受力钢筋锚固长度应符合设计及《混凝土结构设计规范》GB 50010要求。
    5. **抗震构造措施**:
    抗震等级一、二级的框架梁、柱箍筋加密区长度、间距等需满足规范。
    ---
    ### **四、一般项目(合格率≥80%)**
    1. **钢筋间距**:
    - 绑扎钢筋网长、宽偏差±10mm;网眼尺寸偏差±20mm。
    - 受力钢筋间距偏差±10mm(梁、板)、±5mm(柱、墙)。
    2. **保护层厚度**:
    - 梁、柱:±5mm;板、墙:±3mm。
    - 基础:±10mm(无垫层)、±5mm(有垫层)。
    3. **箍筋加密区**:
    - 箍筋间距偏差±20mm,直径、数量符合设计。
    4. **钢筋绑扎**:
    - 缺扣、松扣数量不超过绑扎总数的10%,且不应集中。
    5. **预埋件**:
    - 中心线位移≤5mm,水平高差≤3mm。
    ---
    ### **五、验收流程**
    1. **施工单位自检**:
    完成钢筋安装后,班组自检→质检员专检→填写《钢筋安装检验批质量验收记录》。
    2. **监理(建设)单位验收**:
    监理工程师组织施工单位项目专业质量检查员进行验收,核查主控项目、一般项目及隐蔽工程记录。
    3. **隐蔽工程验收**:
    钢筋安装完成后,需在混凝土浇筑前进行隐蔽工程验收,留存影像资料。
    ---
    ### **六、常见问题与处理**
    1. **钢筋间距偏差超标**:
    调整钢筋位置,增加垫块或马凳筋。
    2. **保护层厚度不足**:
    加设垫块(塑料垫块、砂浆垫块),严禁使用石子垫块。
    3. **接头面积百分率超标**:
    调整接头位置,错开布置。
    4. **锚固长度不足**:
    补焊或加设弯钩(需设计确认)。
    ---
    ### **七、规范依据**
    - 《混凝土结构工程施工质量验收规范》GB 50204-2015(第5.3条、5.4条)。
    - 《混凝土结构设计规范》GB 50010-2010(2015年版)。
    - 《钢筋机械连接技术规程》JGJ 107-2016。
    - 《钢筋焊接及验收规程》JGJ 18-2012。
    ---
    ### **八、表格填写示例**
    | 项目 | 设计要求 | 允许偏差 | 实测值 | 结论 |
    |------|----------|----------|--------|------|
    | 受力钢筋间距 | 200mm | ±10mm | 195, 202, 198 | 合格 |
    | 保护层厚度 | 25mm | ±5mm | 23, 27, 26 | 合格 |
    | 箍筋间距 | 100mm | ±20mm | 95, 105, 98 | 合格 |
    ---
    ### **注意事项**
    - 钢筋安装前需完成材料进场复验(力学性能、重量偏差)。
    - 焊接接头需做抗拉强度试验,机械连接需做工艺检验。
    - 隐蔽工程验收记录需附钢筋布置图、接头位置图等。
    通过严格检验批验收,可确保钢筋安装质量符合设计及规范要求,避免结构安全隐患。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
