1、土方工程,要是管道预埋的话是沟槽开挖、沟槽回填;井室检查井的话是基坑开挖、基坑回填?沟槽回填还是基坑回填都是做完闭水试验才做的吗?

2、基坑支护、沟槽支护是凡是有开挖就有还是设计说明提及有支护才有?

3、闭水试验:支管干管分开做?

4、设计说明要是提及有降排水,具体要做什么工程资料?

我要回答

邀请别人回答

收藏

全部回答

  • 米雪艳铂金专家

    2026-07-27 18:18:31

    建议:

    1、是的,是的,排水管道的话,是闭水试验合格再回填。

    2、设计说明,要求的话要做。还要注意施工方案里有,实际发生了,也要做。

    3、污水管道的话,主管和干管建议都做。

    雨水没有规范要求的三种情况不做闭水。

    无压力管道的闭水试验,条件允许时可一次试验不超过5个连续井段。——未明确抽查


     管道内径大于700mm时,可按管道井段数量抽样选取1/3 进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。

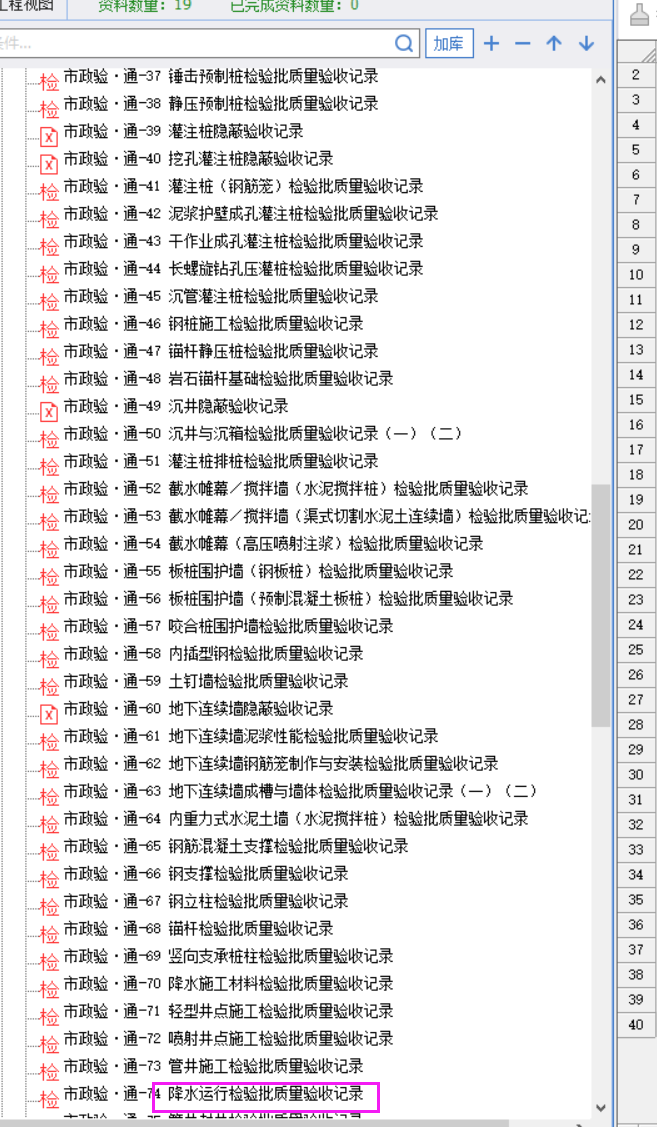

    4、广东市政2019里有降水的检验批

    排水是排水沟还是哪种型式?


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-07-27 18:15:25

    您好!很高兴为您解答关于市政给排水工程资料的问题。市政给排水工程资料是工程管理、质量控制、竣工验收及后期运维的重要依据,通常需要系统、完整、规范地整理。以下是一份通用的资料清单和整理要点,供您参考:
    ---
    ### 一、 **核心资料分类与内容**
    #### 1. **前期准备与开工资料**
    - **立项与审批文件**:项目建议书、可行性研究报告、环评批复、规划许可证、施工许可证等。
    - **招投标文件**:中标通知书、施工合同、监理合同、分包合同等。
    - **施工组织设计**:专项施工方案(如深基坑、顶管、沉井等)、临时用电方案、应急预案。
    - **图纸会审与设计交底**:图纸会审记录、设计变更通知单、技术核定单。
    - **开工报告**:工程开工报审表、施工现场质量管理检查记录。
    #### 2. **施工过程资料**
    - **原材料与构配件质量证明**:
    - 管材(HDPE管、球墨铸铁管、钢管等)、阀门、井盖、检查井、化粪池等合格证、检测报告。
    - 水泥、砂石、钢筋、混凝土配合比报告、复试报告。
    - **施工记录**:
    - 测量放线记录(管线坐标、高程、坡度)。
    - 沟槽开挖、支护、回填记录(分层压实度检测)。
    - 管道安装记录(接口连接、闭水试验、闭气试验)。
    - 检查井、雨水口、化粪池等构筑物施工记录。
    - 隐蔽工程验收记录(地基处理、管道基础、防腐层、保温层等)。
    - **试验与检测报告**:
    - 管道闭水试验、闭气试验(污水管道必须做)。
    - 管道水压试验(压力管道)。
    - 地基承载力检测、回填土压实度检测(环刀法、灌砂法)。
    - 混凝土强度试块报告、钢筋焊接/机械连接报告。
    - **质量验收记录**:
    - 检验批、分项工程、分部工程验收记录(如土方、管道安装、附属构筑物)。
    - 单位工程质量竣工验收记录。
    #### 3. **竣工与验收资料**
    - **竣工图**:需与现场实际一致,标注变更内容、坐标、高程、管径、坡度等。
    - **竣工报告**:施工单位自评报告、监理单位质量评估报告、勘察设计单位质量检查报告。
    - **验收文件**:工程竣工验收报告、消防验收、环保验收、规划验收等专项验收文件。
    - **移交资料**:工程移交证书、保修书、使用说明书。
    #### 4. **管理与归档资料**
    - **监理资料**:监理日志、旁站记录、监理通知单、会议纪要。
    - **影像资料**:关键工序(如管道安装、闭水试验、回填)的施工照片、视频。
    - **台账**:材料进场台账、试验台账、隐蔽工程台账、变更台账。
    ---
    ### 二、 **资料整理要点**
    1. **完整性**:按《建设工程文件归档规范》(GB/T 50328)及当地城建档案馆要求,确保资料不缺项。
    2. **真实性**:所有签字、盖章、日期必须真实有效,严禁代签或伪造。
    3. **同步性**:资料应与施工进度同步形成,避免事后补签。
    4. **规范性**:使用统一表格(如《市政基础设施工程施工技术文件管理规定》中的表格),填写清晰、无涂改。
    5. **归档要求**:
    - 纸质资料:按卷内目录、分册装订,封面、脊背标注清晰。
    - 电子资料:扫描件需清晰、命名规范(如“日期+内容+编号”)。
    ---
    ### 三、 **常见问题与注意事项**
    - **闭水试验**:污水管道必须做,且需在回填前完成,试验记录需附水位观测数据。
    - **压实度检测**:沟槽回填分层压实,每层检测频率需满足规范(如每1000㎡至少3点)。
    - **变更管理**:设计变更需有正式通知单,并附变更后的图纸或说明。
    - **竣工图**:若变更较多,建议重新绘制竣工图,避免在原图上涂改。
    ---
    ### 四、 **推荐参考标准与规范**
    - 《给水排水管道工程施工及验收规范》(GB 50268)
    - 《市政基础设施工程施工技术文件管理规定》(建城〔2002〕221号)
    - 《建设工程文件归档规范》(GB/T 50328)
    - 地方性城建档案归档要求(如各省市城建档案馆规定)
    ---
    如果您需要更具体的资料表格模板、某类试验的填写范例,或针对某个环节(如顶管施工、沉井施工)的资料清单,请告诉我,我可以进一步为您细化。祝您工程顺利!

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
