水利工程碎石临时道路资料表格有哪些,怎么填写?

水利工程碎石临时道路资料表格有哪些,怎么填写?

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-07-31 16:25:23


    可以看看用这部分表格做行不行

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-07-31 16:06:56

    在水利工程中,碎石临时道路属于**临时工程**或**施工辅助工程**,其资料表格通常参照《水利水电工程单元工程施工质量验收评定标准》(SL 631~SL 639)以及项目所在地的**质量监督站**或**监理单位**的具体要求。
    由于临时道路一般不作为永久主体结构验收,资料重点在于**过程控制**和**安全使用**。以下是常见的资料表格清单及填写要点:
    ### 一、 主要资料表格清单
    1. **施工放样报验单**(及测量记录)
    2. **碎石(或砂石料)进场报验单**(含原材料质量证明、检测报告)
    3. **隐蔽工程验收记录**(如路基压实、地基处理等)
    4. **碎石垫层/基层施工质量检验表**(或“碎石路面单元工程质量评定表”)
    5. **压实度检测记录**(环刀法或灌砂法)
    6. **施工记录**(如施工日志、碾压记录)
    7. **工序质量评定表**(如路基、路面基层)
    8. **临时道路验收签证**(完工后由监理、施工、使用方共同签署)
    ### 二、 关键表格填写要点
    #### 1. 施工放样报验单
    - **填写内容**:道路中线、边线、高程控制点坐标。
    - **关键数据**:道路宽度、转弯半径、纵坡坡度。
    - **附件**:附上测量放样记录表,监理现场复核签字。
    #### 2. 碎石进场报验单
    - **填写内容**:碎石规格(如粒径20-40mm)、含泥量、压碎值。
    - **关键数据**:必须提供**检测报告**(如含泥量≤5%,针片状颗粒含量≤20%)。
    - **注意**:临时道路对材料要求可略低于永久道路,但需满足重载车辆通行要求,监理会关注级配是否合理。
    #### 3. 碎石垫层/基层施工质量检验表

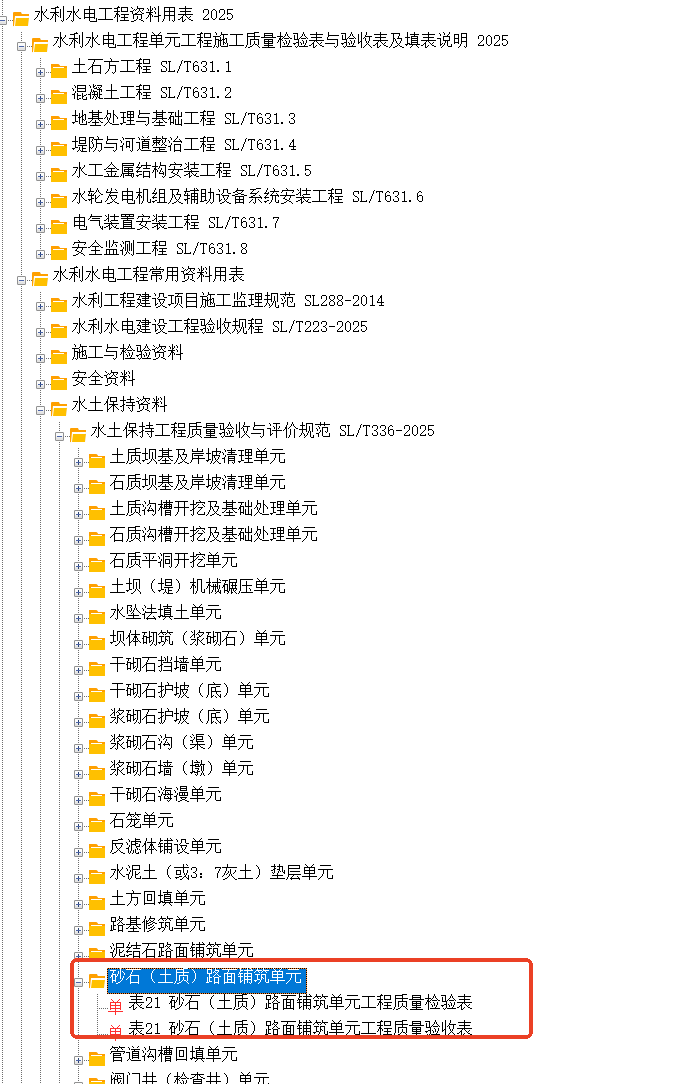

    这是最核心的表格,通常参照 **SL 632-2012《水利水电工程单元工程施工质量验收评定标准——土石方工程》** 或地方标准。
    - **填写要点**:
    - **主控项目**:
    - **压实度**:必须填写实测值(如≥96%),并附上压实度检测报告。
    - **厚度**:填写设计厚度(如30cm)和实测厚度(允许偏差±20mm)。
    - **宽度**:填写设计宽度和实测宽度(允许偏差±50mm)。
    - **一般项目**:
    - **平整度**:用3m直尺测量,允许偏差±15mm。
    - **横坡**:填写设计坡度(如2%)和实测坡度(允许偏差±0.5%)。
    - **中线高程**:允许偏差±20mm。
    - **结论**:根据实测数据,评定为“合格”或“优良”(临时道路通常只要求合格)。
    #### 4. 隐蔽工程验收记录
    - **适用场景**:如果路基下有软基处理(换填、抛石挤淤)或排水盲沟。
    - **填写内容**:描述地基处理方式、换填深度、材料规格、压实情况。
    - **关键**:必须附上**影像资料**(照片/视频),证明隐蔽前状态。
    #### 5. 压实度检测记录
    - **填写方法**:按每200m或每层检测1点(具体按监理要求)。
    - **数据**:填写干密度、含水率、压实度(%)。
    - **注意**:临时道路压实度标准通常为**重型击实标准**,要求不低于96%(路基)或93%(路面基层)。
    ### 三、 填写注意事项
    1. **区分“临时”与“永久”**:临时道路的表格可以简化,但**压实度、厚度、宽度**三个指标必须严格记录,因为这是结算和索赔的依据。
    2. **签字盖章**:所有表格需有**施工单位**(质检员、技术负责人)、**监理单位**(监理工程师)签字,并加盖项目章。
    3. **影像资料**:临时道路容易被后续工程覆盖,建议在**路基成型后、碎石铺设前、碾压完成后**各拍一组照片,作为隐蔽工程证据。
    4. **安全资料**:如果道路用于运输大型设备,还需附上**临时道路承载力验算书**或**安全技术交底**。
    ### 四、 示例(碎石基层质量检验表填写)
    | 检查项目 | 质量标准(允许偏差) | 实测值(示例) | 结论 |
    | :--- | :--- | :--- | :--- |
    | 压实度(%) | ≥96% | 97.2% | 合格 |
    | 厚度(mm) | +20,-10 | 305mm | 合格 |
    | 宽度(mm) | 不小于设计值 | 设计5m,实测5.1m | 合格 |
    | 平整度(mm) | ≤15 | 8mm | 合格 |
    | 横坡(%) | ±0.5% | 2.1% | 合格 |
    **总结**:水利工程临时道路资料的核心是**压实度**和**几何尺寸**。建议先向监理确认**采用哪个标准表格**(如SL 632或地方标准),然后按上述要点填写,并保留好影像资料。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
