铝板墙面主次龙骨埋板分部分项划分

高铁内部装修铝板墙面主龙骨次龙骨 怎么划分分部分项

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-08-05 18:21:51

    是在已有的混凝土墙上安装龙骨做铝板吗,是的话这样划分


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-08-05 17:58:22

    在建筑工程的分部分项划分中,铝板墙面(通常指金属幕墙或装饰板墙面)的主龙骨、次龙骨及埋板(预埋件或后置锚栓)通常归属于 **建筑装饰装修工程** 分部下的 **幕墙工程** 或 **饰面板(砖)工程** 子分部。
    具体划分如下(依据《GB 50300-2013 建筑工程施工质量验收统一标准》及常见做法):
    ### 1. 分部分项归属
    - **分部工程**:建筑装饰装修工程
    - **子分部工程**:
    - **幕墙工程**(如果铝板墙面属于幕墙体系,如铝单板幕墙)
    - **饰面板工程**(如果铝板墙面属于干挂石材/金属板墙面,通常归入此子分部)
    - **分项工程**:**金属板安装**(或**饰面板安装**)
    ### 2. 具体分项划分(按施工工序)

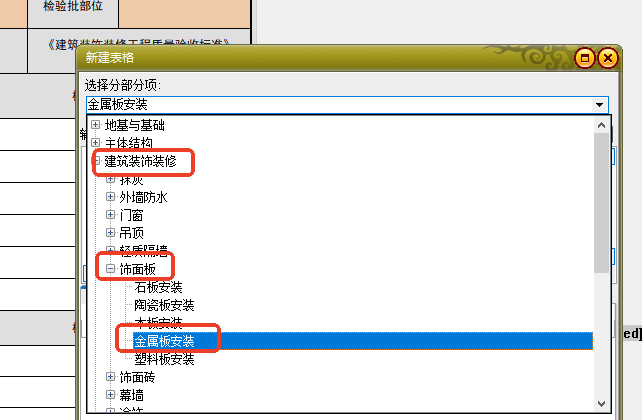

    在分项工程中,主龙骨、次龙骨、埋板属于 **隐蔽工程** 和 **骨架安装** 部分,通常划分为以下分项:
    | 分项工程名称 | 包含内容 | 检验批划分 |
    | :--- | :--- | :--- |
    | **预埋件(或后置锚栓)安装** | 埋板、化学锚栓、膨胀螺栓、连接件焊接 | 按楼层、施工段或变形缝划分 |
    | **金属骨架安装** | 主龙骨(竖龙骨)、次龙骨(横龙骨)、连接件、防雷接地 | 按楼层、施工段或变形缝划分 |
    | **金属板安装** | 铝板(铝单板、铝塑板)、密封胶、收边条 | 按楼层、施工段或变形缝划分 |
    ### 3. 常见做法(以幕墙为例)
    在施工资料中,通常这样填写:
    - **分部**:建筑装饰装修工程
    - **子分部**:幕墙工程(或饰面板工程)
    - **分项**:
    1. **预埋件安装**(检验批)
    2. **金属骨架安装**(检验批)
    3. **金属板安装**(检验批)
    ### 4. 注意事项
    - **埋板**:属于 **隐蔽工程**,必须单独做隐蔽验收记录(包括预埋件位置、锚固长度、防腐处理等)。
    - **主次龙骨**:属于 **骨架安装**,同样需要隐蔽验收(包括龙骨间距、连接方式、焊接质量、防锈处理等)。
    - **检验批**:通常按 **楼层**、**施工段** 或 **变形缝** 划分,每个检验批包含该区域内的埋板、龙骨、面板安装。
    ### 总结表格(推荐使用)
    | 分部工程 | 子分部工程 | 分项工程 | 检验批 |
    | :--- | :--- | :--- | :--- |
    | 建筑装饰装修 | 幕墙工程(或饰面板工程) | 预埋件(后置锚栓)安装 | 按楼层/施工段 |
    | 建筑装饰装修 | 幕墙工程(或饰面板工程) | 金属骨架安装 | 按楼层/施工段 |
    | 建筑装饰装修 | 幕墙工程(或饰面板工程) | 金属板安装 | 按楼层/施工段 |
    **建议**:具体划分时,请结合你所在项目的 **施工组织设计** 或 **地方标准**(如某些地区将铝板墙面归入“轻质隔墙”或“外墙装饰”),但上述划分是通用且最规范的做法。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
