水泥土搅拌桩怎么划分单元工程

水泥土搅拌桩怎么划分单元工程

我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

    2026-08-17 08:43:34

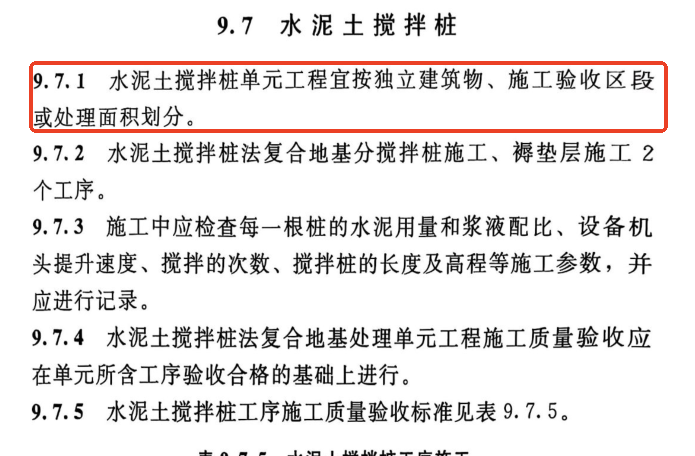

    在水利水电、公路、市政等工程中,水泥土搅拌桩(包括湿法、干法)的单元工程划分通常遵循以下原则,具体可参考《水利水电工程单元工程施工质量验收评定标准》(SL 634-2012)或《建筑地基处理技术规范》(JGJ 79-2012)等规范:
    ### 1. 划分依据
    - **施工区域**:按施工区段、地质条件变化或结构缝(如防渗墙、基坑支护)划分。
    - **工程量**:一般以 **100~200根桩** 为一个单元工程(具体数量可根据工程规模调整)。
    - **施工连续性**:同一施工段、同一施工工艺、同一配合比的桩体可划为一个单元。
    ### 2. 常见划分方法
    - **按轴线或分区**:如沿基坑边线每50~100m长度内的桩群为一个单元。
    - **按施工批次**:同一台桩机连续施工的桩体(如1天内完成的桩数)。
    - **按设计分区**:根据设计图纸中的分区(如不同加固深度、不同桩径的区域)。
    ### 3. 单元工程包含内容
    每个单元工程需包含:
    - **原材料检验**(水泥、外加剂等)
    - **施工记录**(桩位、桩长、水泥用量、喷浆量、提升速度等)
    - **质量检测**(成桩28天后的取芯、无侧限抗压强度、单桩或复合地基承载力等)
    ### 4. 示例
    - **小型工程**:每100根桩为一个单元。
    - **大型工程**:按施工段划分,如“A区第1排桩(共120根)”为一个单元。
    - **防渗墙工程**:按连续墙段划分,每段长度30~50m。
    ### 5. 注意事项
    - 若地质条件差异大(如软土与硬土交界处),应单独划分单元。
    - 单元工程划分需在施工前报监理审批,并作为质量验收的基础。
    建议结合具体工程的设计要求和监理意见,在施工组织设计中明确划分方案。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
