想请教下红线内室外管网工程,(贵州)导则里面没有表格,那我们一般使用市政导则里的表格呢还是建筑导则里东平西凑?

我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-08-17 17:38:46

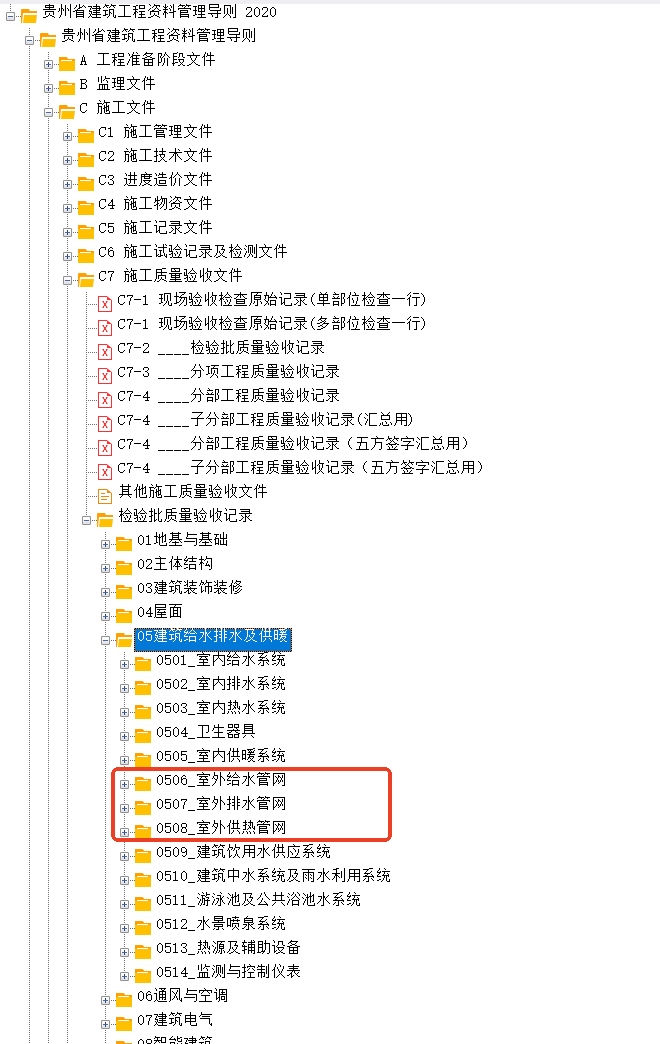

    是这些吗?

    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-08-17 16:59:10

    红线内室外管网工程,通常指**建筑项目用地红线范围以内**,连接各单体建筑与市政接驳点之间的所有室外管线及其附属设施的总称。它是建筑工程中“室外总体”或“室外配套”工程的核心部分。
    简单来说,就是**小区或厂区内部,从各栋楼出来到围墙(红线)之间的所有管道和线路**。
    ### 一、 主要包含哪些内容?
    红线内室外管网工程是一个系统工程,通常包含以下“七通一平”或更全面的管线系统:
    1. **给水系统**:生活给水管、消防给水管(含室外消火栓)、绿化浇灌管。
    2. **排水系统**:
    - **雨水系统**:收集屋面、路面、绿地雨水,排入市政雨水管网。
    - **污水系统**:收集生活污水,经化粪池处理后,排入市政污水管网。
    3. **电力系统**:高压进线(从市政变电所到小区配电房)、低压出线(从配电房到各楼栋单元)、室外照明(路灯、景观灯)管线。
    4. **通信及智能化系统**:电信、宽带、有线电视、安防监控、门禁对讲、消防报警联动等弱电管线。
    5. **燃气系统**:从市政燃气管网接驳点引入,经调压箱后送至各楼栋。
    6. **热力系统**(如有):供暖或供冷管道,常见于北方或集中供能区域。
    7. **其他特殊管线**:如中水回用管、蒸汽管、工业用管道等。
    ### 二、 工程特点与难点
    1. **管线综合复杂**:地下空间有限,多种管线(给水、排水、电力、燃气、通信等)需在同一沟槽或管廊内合理排布,避免冲突。**“管线综合图”** 是设计阶段的关键。
    2. **交叉施工频繁**:室外管网施工通常与道路、绿化、围墙、景观小品等工程交叉进行,协调难度大,容易出现“先埋后挖”或“管线打架”的情况。
    3. **隐蔽工程多**:大部分管道埋于地下,一旦回填,质量问题难以发现和修复。因此,**隐蔽工程验收**(如管道闭水试验、压力试验、防腐层检查)至关重要。
    4. **与市政接驳是关键**:红线内管网最终需与红线外的市政管网(给水、排水、电力、燃气等)准确对接。接驳点的位置、标高、管径、压力等参数必须与市政部门确认一致。
    5. **地基与回填要求高**:管道基础需处理到位,防止不均匀沉降导致管道破裂。回填土需分层夯实,密实度达标,避免后期路面塌陷。
    ### 三、 施工流程(简化版)
    1. **施工准备**:图纸会审、管线综合深化设计、测量放线、材料进场检验。
    2. **土方开挖**:按设计标高和坡度开挖沟槽,做好排水和支护。
    3. **管道基础施工**:铺设砂垫层或混凝土基础。
    4. **管道安装**:按规范连接(热熔、电熔、承插、焊接等),安装阀门、检查井、化粪池等附属设施。
    5. **管道试验**:
    - **给水、消防、燃气**:进行水压或气压试验,检查严密性。
    - **排水**:进行闭水试验或通球试验,检查渗漏和通畅性。
    6. **管沟回填**:分层回填、夯实,控制压实度。
    7. **附属设施施工**:砌筑检查井、安装消火栓、阀门井、化粪池等。
    8. **系统联调与接驳**:与市政管网对接,进行系统整体调试(如消防联动、给水压力测试)。
    9. **竣工验收**:资料整理、现场验收、移交。
    ### 四、 常见问题与注意事项
    - **管线冲突**:施工前必须进行**管线综合碰撞检查**,利用BIM技术或二维图纸叠加,提前发现并解决冲突。
    - **排水坡度不足**:污水管必须有足够坡度(通常1%-3%),否则易堵塞。施工中需严格控制标高。
    - **回填土下沉**:回填土未分层夯实或使用不合格土质,导致后期路面、绿化带下沉。必须按规范施工。
    - **防腐与保温不到位**:金属管道(如钢管)需做好防腐处理;寒冷地区管道需保温,防止冻裂。
    - **成品保护**:已安装的管道、井盖、阀门等易被后续施工车辆或机械损坏,需做好保护措施。
    ### 五、 对工程管理人员的建议
    1. **重视前期策划**:拿到图纸后,第一时间组织**管线综合会审**,明确各管线的标高、走向、交叉点处理方案。
    2. **严格过程控制**:重点把控**沟槽开挖、管道安装、试验、回填**四个关键工序,做好影像资料留存。
    3. **强化协调沟通**:主动与**市政部门(水、电、气、通信)** 对接,确认接驳条件;与**总包、景观、道路**等施工单位协调施工顺序。
    4. **关注安全与环保**:深基坑支护、有限空间作业(检查井内)、燃气管道动火作业等需专项方案;泥浆、废水排放需合规。
    **总结:** 红线内室外管网工程是建筑的“血管”和“神经”,虽然不直接体现在建筑外观上,但直接决定了项目能否正常使用、后期运维是否顺畅。**“管线综合、隐蔽验收、市政接驳”** 是三大核心控制点。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
