地基处理资料如何做

地基强夯布孔置图,基础换填,需要做那种隐蔽图?如果是隐蔽图记录锤击的600个点全部单个做吗?需要那些施工记录?需要做验槽记录吗?验槽记录600个点每一个点单独做吗?需要哪些检验批,需要哪些原材料,原材料需要送检吗?这些全部要做哪些试验检测?测量记录该怎么做?定位放线该怎么做?
我要回答

邀请别人回答

收藏

全部回答

  • 周路路铂金专家

    2026-08-19 10:51:23

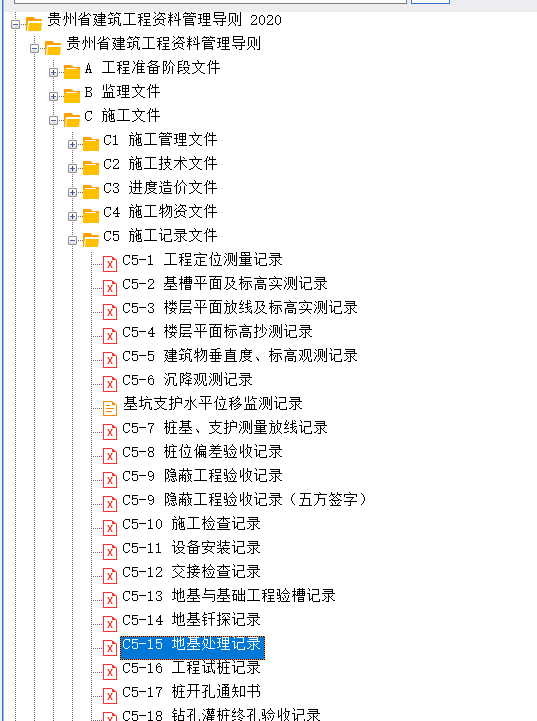

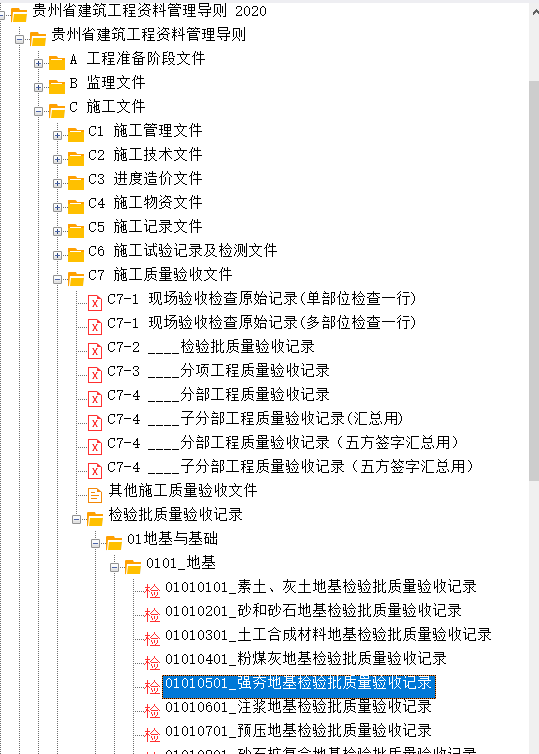

    用地基处理记录做,涉及隐蔽的做隐蔽验收,隐蔽按施工段或者工程量写,除非您那边有要求单个做,地基处理完了以后做验槽,检验批用


    用到哪些原材料了都要做复试

    测量记录做这个


    以上供参考


    点赞0

    回复 0

    举报

  • 筑业小筑老师铂金专家

    2026-08-19 10:40:54

    您好!很高兴为您解答。地基处理是建筑工程中非常关键的一环,其资料整理直接关系到工程质量和验收。地基处理资料通常需要根据具体的处理方式(如换填、强夯、桩基等)来准备,但核心逻辑是**“过程记录+检测报告+验收文件”**。
    下面我为您梳理一份通用的地基处理资料清单及制作要点,您可以根据实际工程情况调整:
    ### 一、 核心资料清单(按施工阶段)
    #### 1. 施工前准备阶段
    - **施工组织设计/专项方案**:需经审批,明确处理工艺、技术参数、质量控制措施。
    - **图纸会审记录**:对设计图纸中地基处理部分的疑问、修改意见的记录。
    - **技术交底记录**:对施工班组进行工艺、安全、质量要求的书面交底。
    - **原材料/构配件进场验收记录**:
    - **换填材料**:砂、碎石、灰土等,需提供合格证、检测报告(如颗粒级配、含泥量、压实度等)。
    - **桩基材料**:钢筋、水泥、砂石、外加剂等,需提供合格证、复验报告(如钢筋力学性能、水泥安定性等)。
    - **其他材料**:土工布、排水板等,需提供合格证及性能检测报告。
    #### 2. 施工过程记录
    - **施工记录**:这是最核心的部分,需详细记录每道工序。
    - **换填法**:分层厚度、压实遍数、压实度检测记录(环刀法、灌砂法等)。
    - **强夯法**:夯点布置图、夯击次数、夯沉量记录、夯击能参数。
    - **桩基法(如CFG桩、预制桩)**:桩位放线记录、成孔/沉桩记录、混凝土灌注记录(坍落度、充盈系数)、桩长、桩径、垂直度等。
    - **排水固结法**:排水板/砂井深度、间距、回填材料记录、预压荷载记录。
    - **隐蔽工程验收记录**:地基处理完成后,覆盖下一道工序前,需进行隐蔽验收。例如:换填基底清理、桩基成孔后、垫层铺设前等。
    - **施工日志**:每日施工情况、天气、人员、机械、问题及处理等。
    #### 3. 质量检测与试验报告
    - **地基承载力检测报告**:这是**强制性**的,必须由有资质的第三方检测单位出具。方法包括:静载试验、动力触探、标准贯入等。
    - **压实度/密实度检测报告**:针对换填、强夯等处理方式。
    - **桩身完整性检测报告**:针对桩基,如低应变、高应变、声波透射法等。
    - **桩基承载力检测报告**:单桩或多桩复合地基承载力。
    - **其他专项检测**:如土工试验(含水率、液塑限、压缩模量等)、水质分析(如有地下水影响)。
    #### 4. 验收与评定文件
    - **地基处理分项工程质量验收记录**:按《建筑地基基础工程施工质量验收标准》(GB 50202)等规范填写。
    - **地基处理子分部工程质量验收记录**:包含所有分项工程。

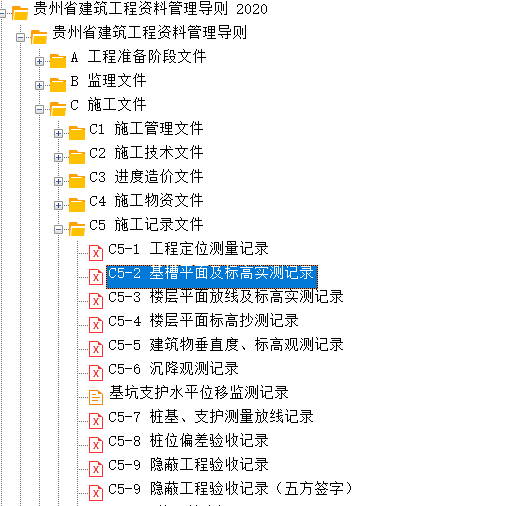

    - **工程定位测量记录**:地基处理后的标高、轴线复核。
    - **地基处理竣工图**:标注实际处理范围、深度、桩位偏差等。
    - **质量事故处理记录**(如有):如出现质量问题,需有处理方案、处理过程及复验记录。
    ### 二、 制作要点与注意事项
    1. **规范依据**:所有资料必须严格遵循现行国家及地方标准,如《建筑地基基础工程施工质量验收规范》(GB 50202)、《建筑地基处理技术规范》(JGJ 79)等。不同地区可能有补充规定,务必查阅当地要求。
    2. **数据真实准确**:所有检测数据、施工记录必须**真实、及时、完整**,严禁伪造或事后补填。尤其是压实度、承载力等关键数据,需与现场实际一致。
    3. **签字盖章齐全**:施工、监理、建设单位、检测单位等各方签字、盖章、日期必须完整、清晰。
    4. **逻辑闭环**:资料之间要能相互印证。例如:施工记录中的压实遍数应与压实度检测报告中的结果对应;隐蔽验收记录应与后续的检测报告时间、位置对应。
    5. **影像资料**:建议同步留存关键工序的**照片或视频**(如基底清理、分层压实、桩基施工、检测过程等),作为佐证材料,尤其对隐蔽工程。
    6. **归档整理**:按《建设工程文件归档规范》(GB/T 50328)要求,分卷、编号、装订,形成完整的竣工资料。
    ### 三、 常见问题提醒
    - **检测滞后**:承载力检测必须在处理完成并达到规定龄期(如28天)后进行,切勿提前。
    - **资料缺失**:如缺少原材料复验报告、隐蔽验收记录等,会导致验收无法通过。
    - **数据矛盾**:例如施工记录显示压实度合格,但检测报告不合格,需查明原因并整改。
    ### 总结
    地基处理资料的核心是**“过程可追溯、结果可验证”**。建议您:
    1. **提前规划**:开工前明确资料清单和责任人。
    2. **同步记录**:施工与资料同步进行,避免事后补。
    3. **重点把控**:重点关注承载力、压实度、桩基完整性等关键检测报告。
    4. **咨询当地**:不同地区质监站要求可能略有差异,建议咨询当地主管部门或同行。
    如果您有具体的地基处理方式(如换填、CFG桩、强夯等),我可以为您提供更详细的资料清单模板。希望这些对您有帮助!

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
