基坑支护出那些资料,送那些试验


我要回答

邀请别人回答

收藏

全部回答

  • 筑业小筑老师铂金专家

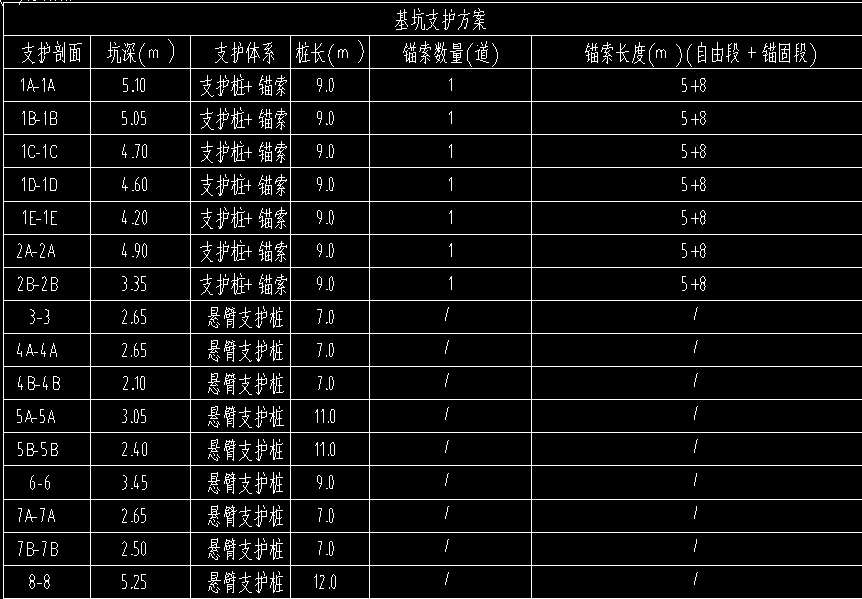

    2026-08-24 09:08:48

    基坑支护工程需要出具的资料和送检的试验项目,主要依据**《建筑基坑支护技术规程》(JGJ 120-2012)** 以及当地质监站的具体要求。以下是一份通用的清单,供你参考:
    ### 一、 需要出具的资料(按施工阶段划分)
    **1. 施工准备阶段**
    - **施工组织设计/专项施工方案**(需经专家论证,尤其是超过一定规模的危险性较大分部分项工程)。
    - **图纸会审记录**、设计交底记录。
    - **技术交底记录**(分项工程)。
    - **材料/构配件报审表**(钢筋、水泥、砂石、锚杆/土钉、钢腰梁等)。
    - **设备进场报验**(打桩机、注浆机、空压机等)。
    **2. 施工过程阶段**
    - **测量放线记录**(基坑开挖线、支护桩/墙轴线、标高)。
    - **原材料合格证及进场复验报告**(钢筋、水泥、砂、碎石、外加剂、焊接/机械连接接头等)。
    - **隐蔽工程验收记录**(关键项):
    - 支护桩/墙的钢筋笼绑扎、成孔深度、沉渣厚度。
    - 锚杆/土钉的钻孔深度、角度、注浆量、锚固段长度。
    - 腰梁、冠梁的钢筋绑扎与模板。
    - 排水沟、集水坑的设置。
    - **施工记录**:
    - 钻孔灌注桩施工记录(成孔、混凝土灌注)。
    - 锚杆/土钉施工记录(钻孔、注浆、张拉锁定)。
    - 搅拌桩/旋喷桩施工记录(水泥用量、提升速度)。
    - 混凝土浇筑记录。
    - **检验批质量验收记录**(按分项工程划分,如土方开挖、支护桩、锚杆、土钉墙、降水等)。
    - **分项工程质量验收记录**。
    - **监测记录**(第三方监测报告及施工单位自测记录):
    - 基坑周边地表沉降、水平位移。
    - 支护结构顶部水平位移、深层水平位移。
    - 地下水位变化。
    - 周边建筑物、管线沉降及裂缝观测。
    **3. 竣工验收阶段**
    - **分部(子分部)工程质量验收记录**(基坑支护属于地基与基础分部下的子分部)。
    - **竣工图**(反映实际施工情况,如桩位偏差、锚杆实际长度等)。
    - **质量评估报告**(监理单位出具)。
    - **施工总结报告**。
    - **检测报告汇总表**(所有试验报告汇总)。
    ---
    ### 二、 需要送检的试验项目
    **1. 原材料检验(必须送有资质的检测机构)**
    | 材料名称 | 主要检测项目 | 取样频率/要求 |
    | :--- | :--- | :--- |
    | **钢筋** | 屈服强度、抗拉强度、伸长率、弯曲性能、重量偏差 | 同一牌号、同一炉号、同一规格,每60t为一批,不足60t按一批计。 |
    | **水泥** | 安定性、凝结时间、胶砂强度(3d、28d) | 同一厂家、同一品种、同一强度等级,每200t为一批。 |
    | **砂/碎石** | 颗粒级配、含泥量、泥块含量、压碎指标 | 同一产地、同一规格,每400m³或600t为一批。 |
    | **外加剂** | 减水率、泌水率比、含气量、凝结时间差、抗压强度比 | 同一厂家、同一品种,每50t为一批。 |
    | **焊接/机械连接** | 抗拉强度、断后伸长率、弯曲(闪光对焊) | 每300个接头为一批(或按规范要求)。 |
    | **钢腰梁/型钢** | 力学性能、尺寸偏差 | 按进场批次,每批抽取一组。 |
    **2. 施工过程试验(关键项)**
    - **混凝土试块**:
    - **支护桩/墙**:每浇筑50m³必须留置一组标养试块(28d强度),且每根桩至少一组。同条件试块按需要留置(用于拆模、张拉等)。
    - **冠梁/腰梁**:每浇筑100m³留置一组标养试块。
    - **喷射混凝土**:每喷射50m³留置一组试块(或每工作班至少一组),检测28d抗压强度。
    - **锚杆/土钉**:
    - **基本试验(破坏性试验)**:在施工前进行,确定锚杆极限承载力。数量不少于3根,且占总数的1%。
    - **验收试验(张拉锁定)**:对永久性锚杆,数量为总数的5%-10%;对临时性锚杆,数量为总数的1%-3%。检测锚杆的抗拔承载力。
    - **注浆体强度**:每30根锚杆/土钉留置一组试块(或每工作班一组),检测28d抗压强度。
    - **水泥土搅拌桩/旋喷桩**:
    - **桩身完整性检测**:采用低应变法或钻芯法。抽检数量不少于总桩数的10%-20%。
    - **桩身强度检测**:钻芯取样,检测28d或90d无侧限抗压强度。抽检数量不少于总桩数的0.5%-1%。
    - **降水井**:
    - **单井抽水试验**:验证单井出水量和降水效果。
    - **水质分析**(如需回灌):检测地下水水质是否符合回灌标准。
    **3. 特殊试验(根据设计或规范要求)**
    - **土钉墙**:土钉抗拔承载力试验(基本试验+验收试验)。
    - **钢板桩**:锁口抗渗试验(如需)。
    - **地下连续墙**:墙身完整性检测(声波透射法或钻芯法)、接头抗渗试验。
    - **锚杆锁定力**:张拉锁定时的实际锁定力记录。
    ---
    ### 三、 注意事项
    1. **地区差异**:不同省市(如北京、上海、广东)的质监站对资料归档和试验项目可能有**地方性规定**(例如,某些地区要求对锚杆进行100%验收试验,或对喷射混凝土进行抗渗试验)。**务必提前咨询当地质监站或查阅当地标准。**
    2. **设计图纸**:**设计图纸是最高依据**。图纸中明确标注的试验项目(如“锚杆抗拔承载力设计值XXXkN,需进行基本试验3根”)必须严格执行。
    3. **监测单位**:基坑监测通常由**第三方专业监测单位**负责,其出具的监测报告是竣工验收的必备资料。施工单位需配合做好监测点的保护。
    4. **资料归档**:所有资料(特别是隐蔽工程记录、试验报告、监测报告)必须**及时、真实、完整**,并按照《建设工程文件归档规范》(GB/T 50328)进行整理组卷。
    **总结:** 核心是**原材料复验**(钢筋、水泥、混凝土)和**现场试验**(锚杆抗拔、混凝土试块、桩身完整性)。建议你拿到设计图纸后,第一时间与监理、检测单位共同制定一份详细的 **“见证取样送检计划”** ,避免遗漏。

    点赞0

    回复 0

    举报

信息

确认要删除吗?
取消
确认删除

友情链接

全国服务热线

400-163-8866
版权所有© 北京筑业志远软件开发有限公司 保留一切权利 京公网安备11011402013300号京ICP备10012143号-11
地址:北京市门头沟区莲石湖西路98号院5号楼20层2010-8室 电话:010-51299114
在线客服

24小时销售服务电话

400-163-8866

微信购买专线:扫码直聊
